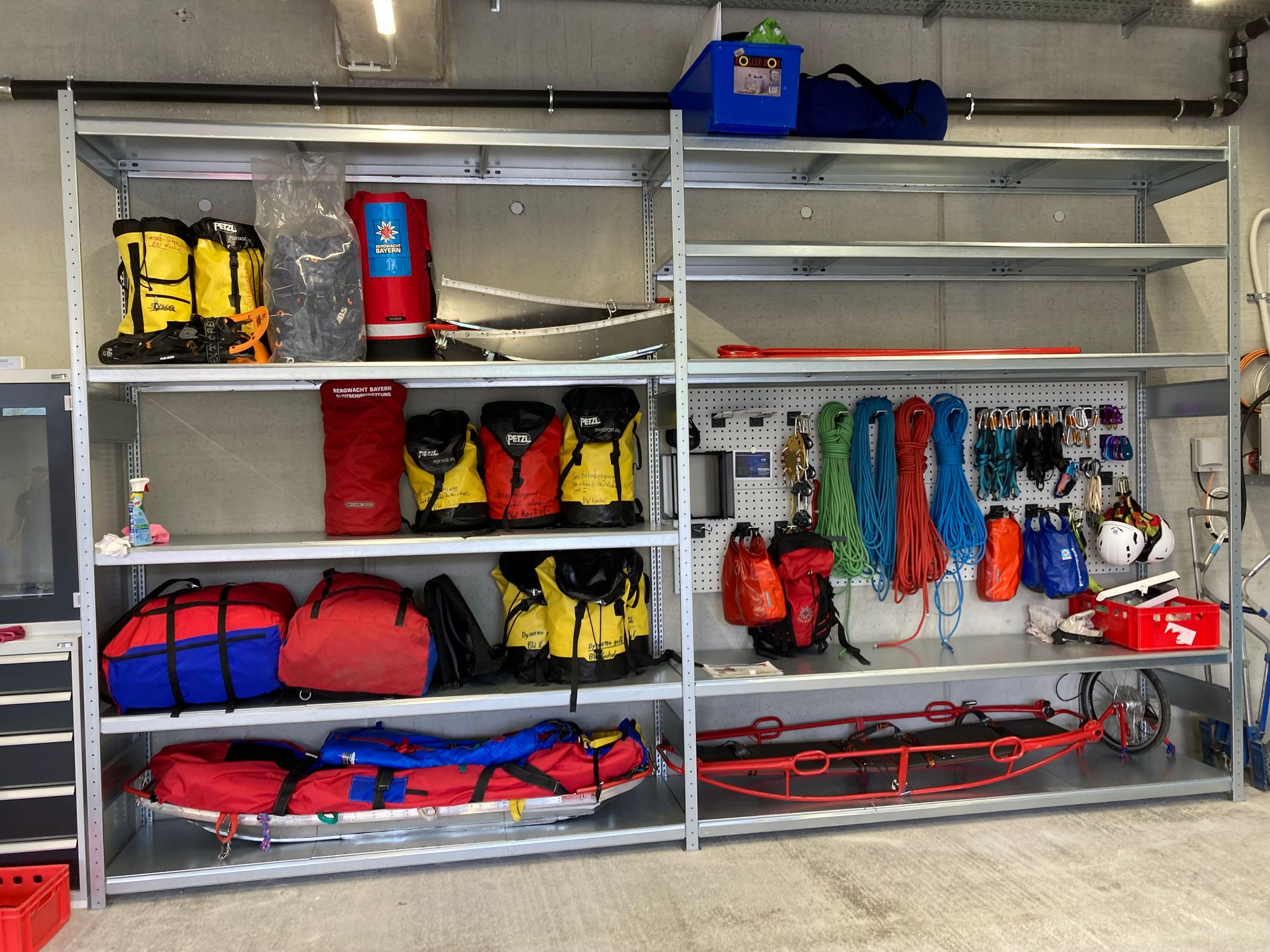

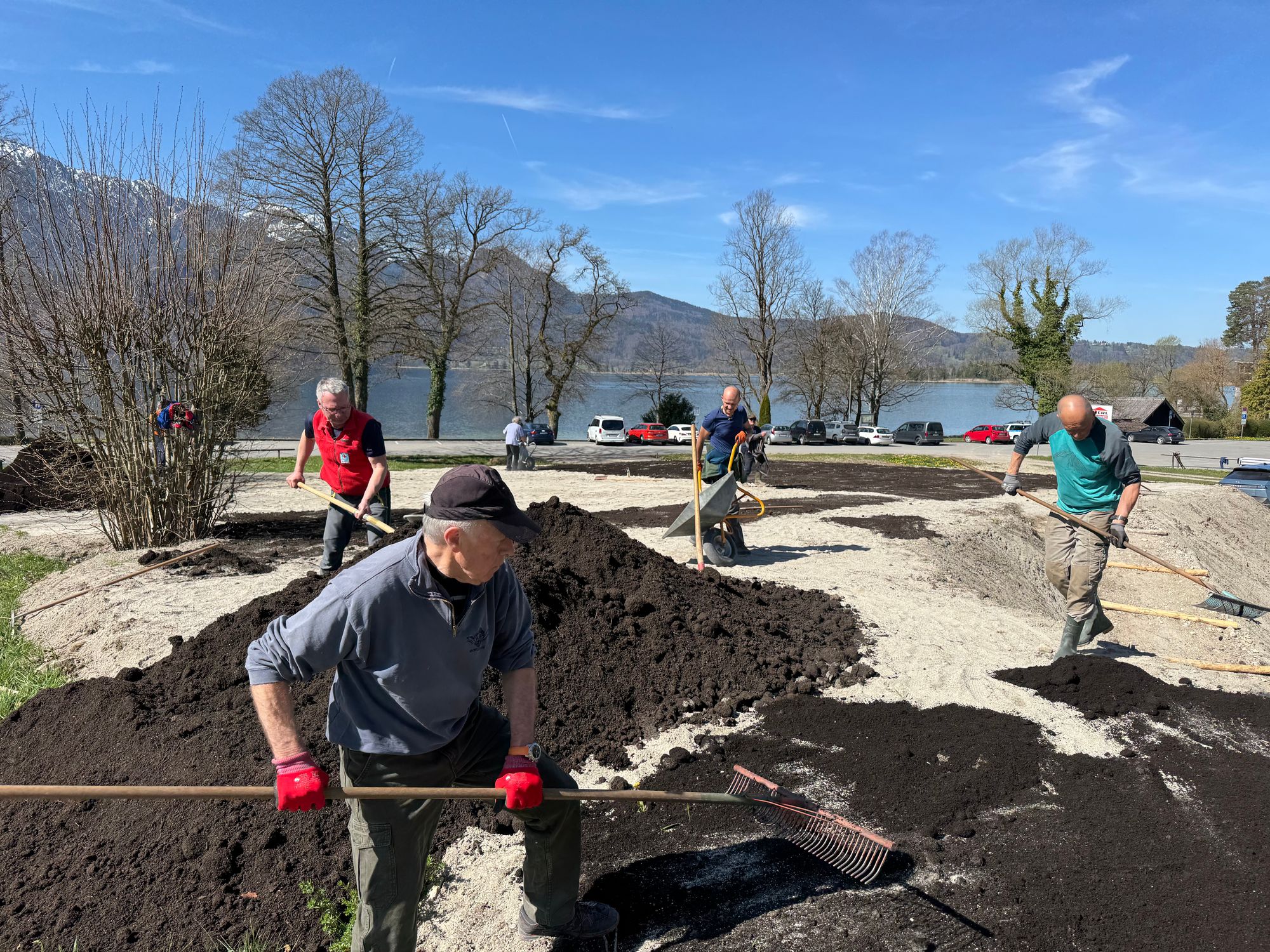

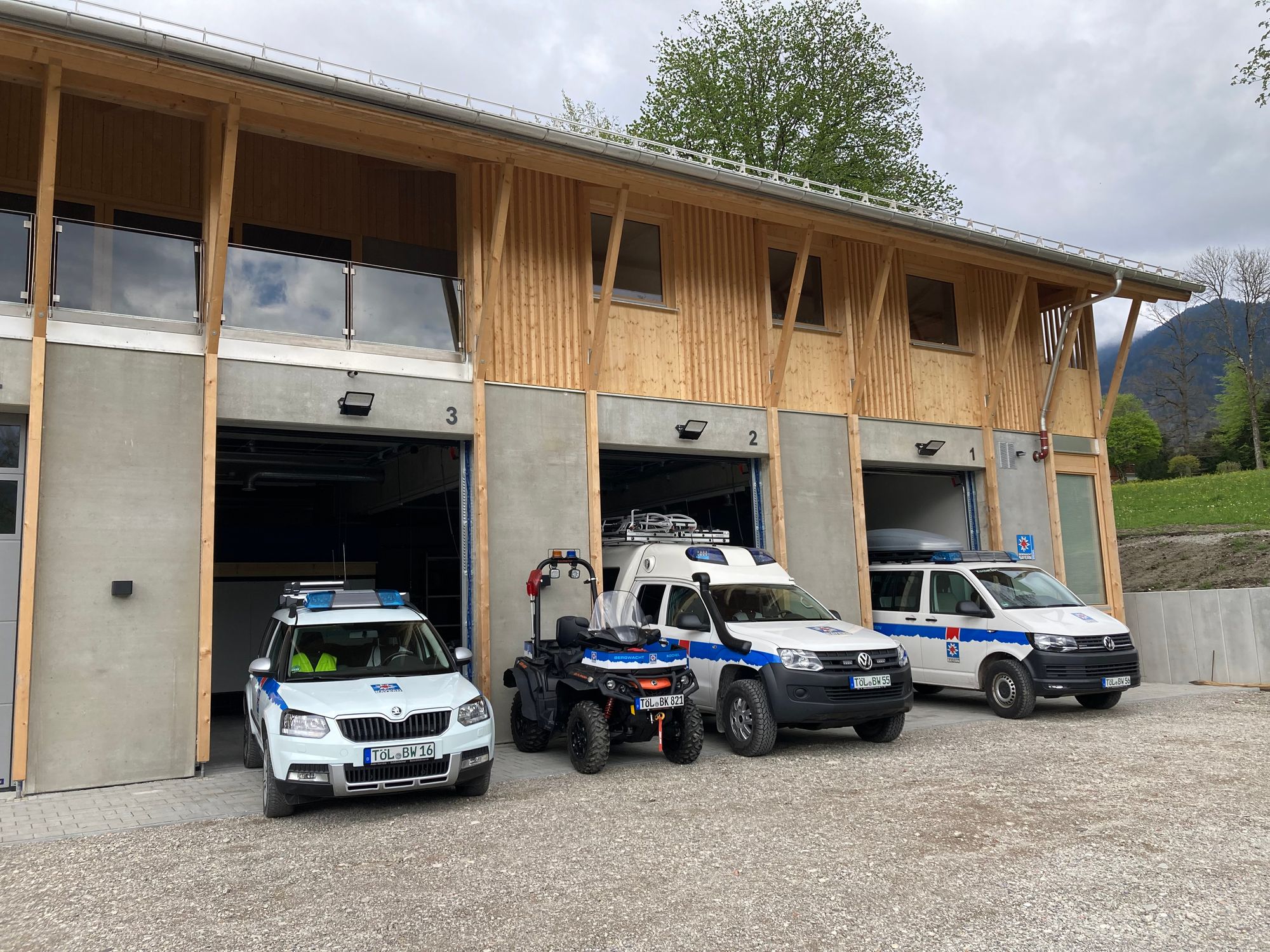

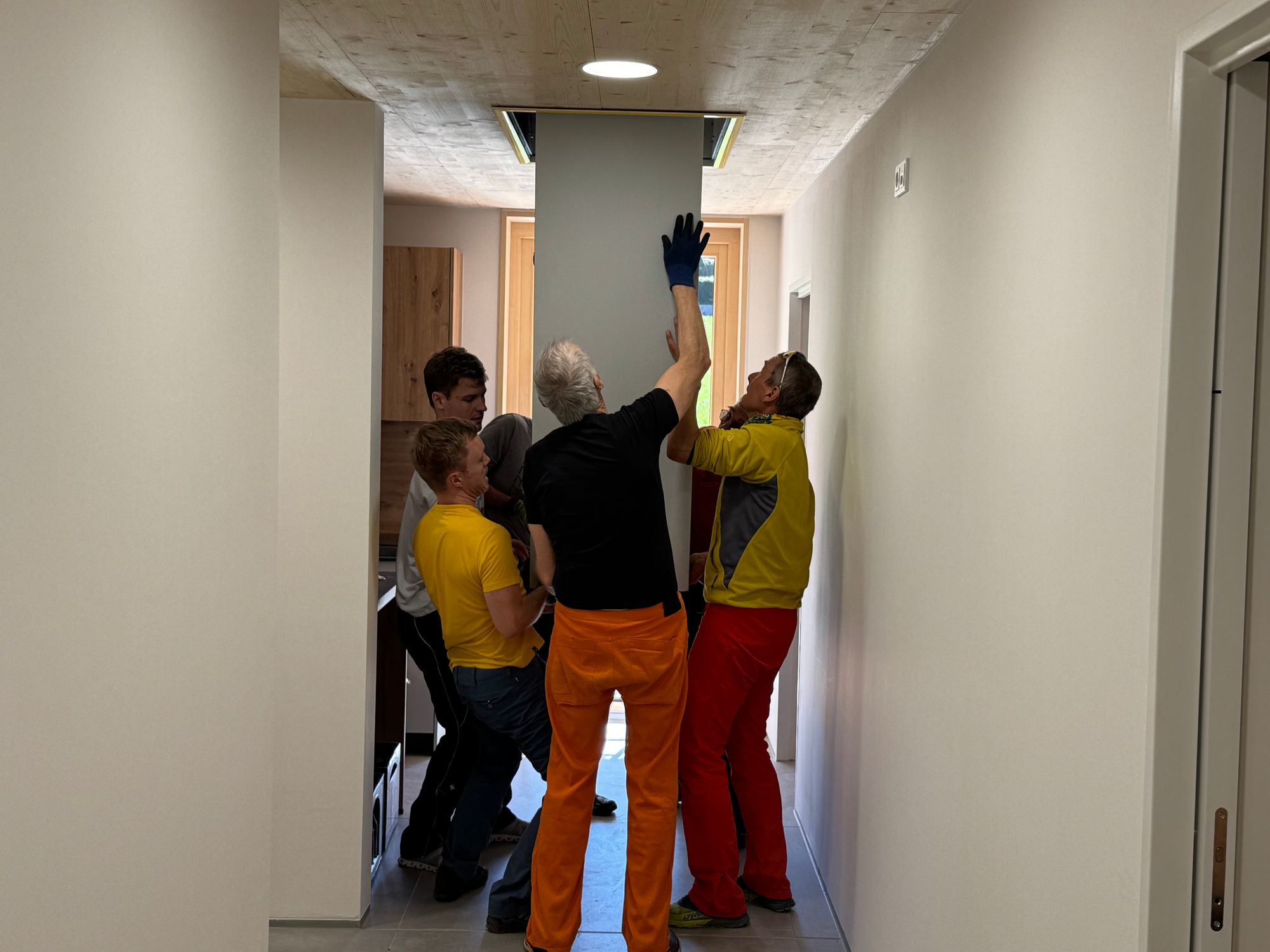

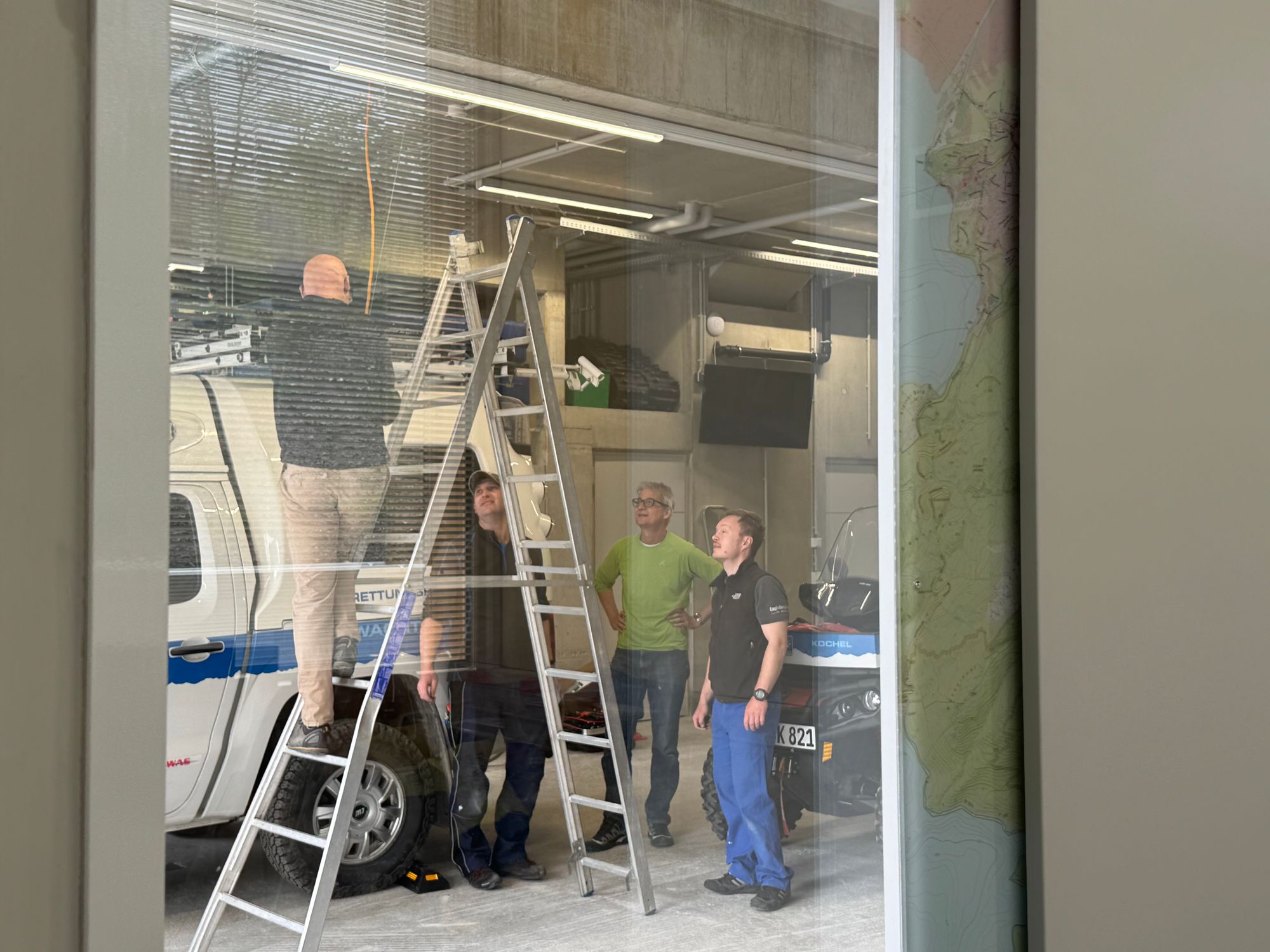

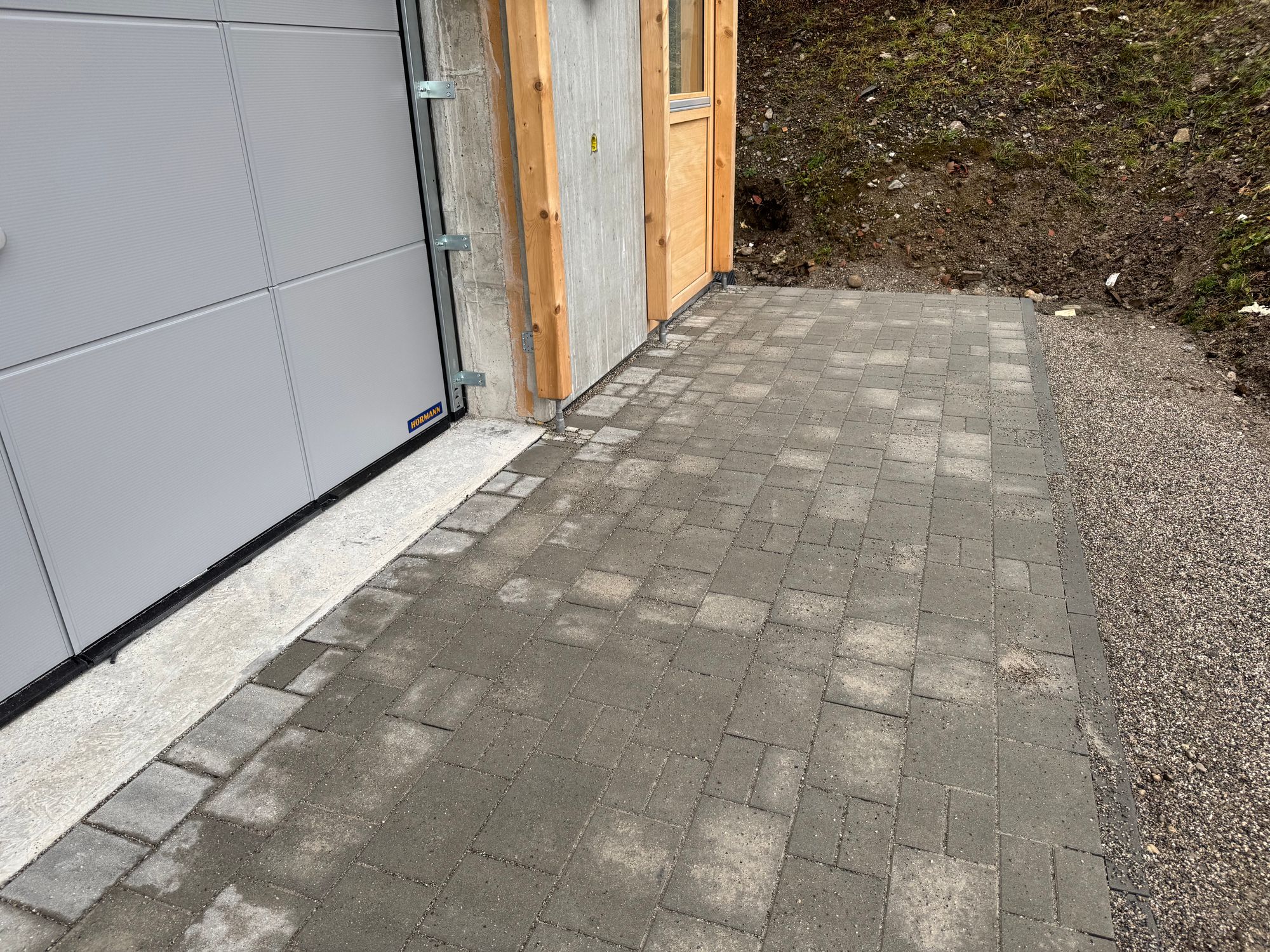

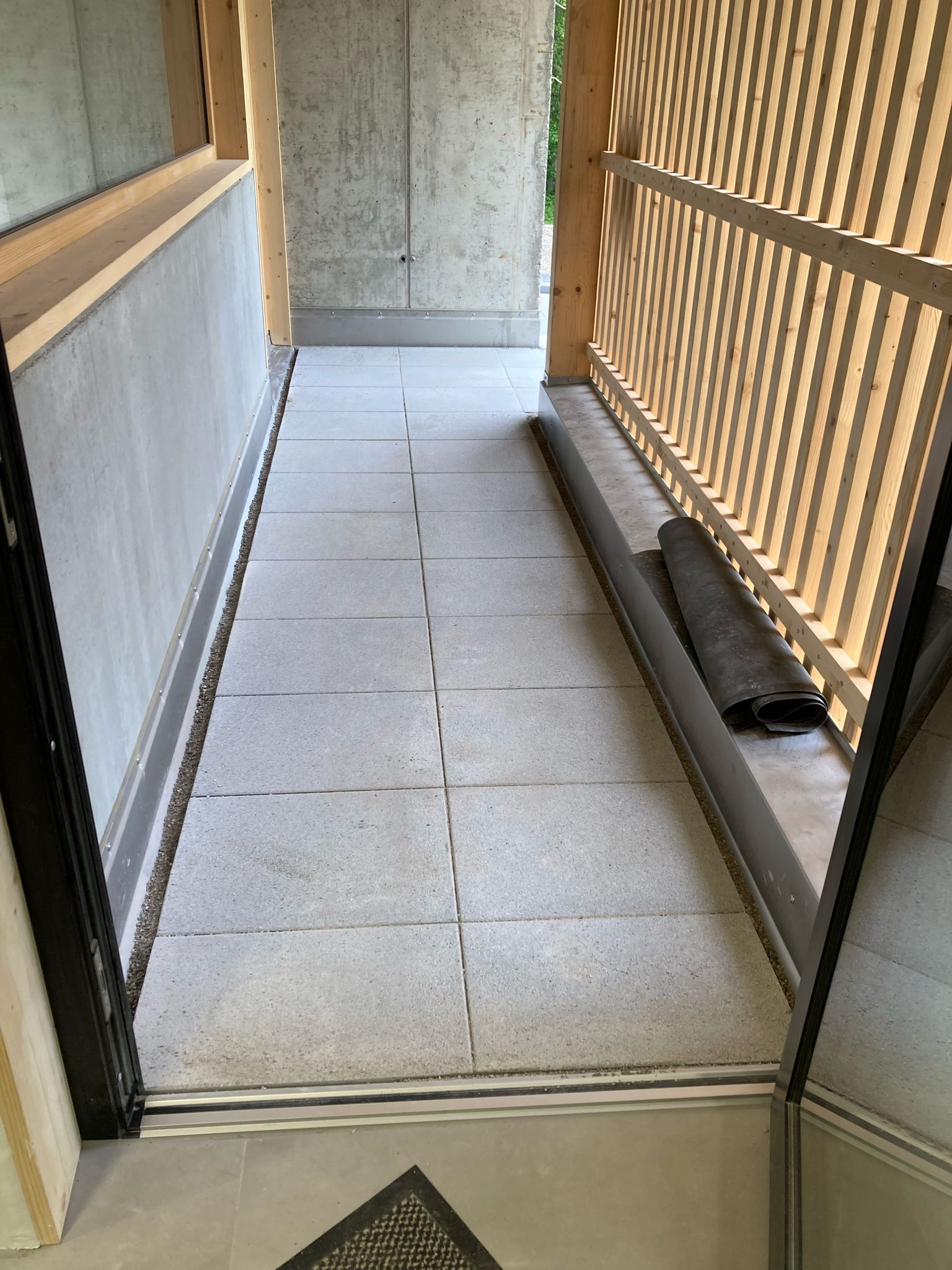

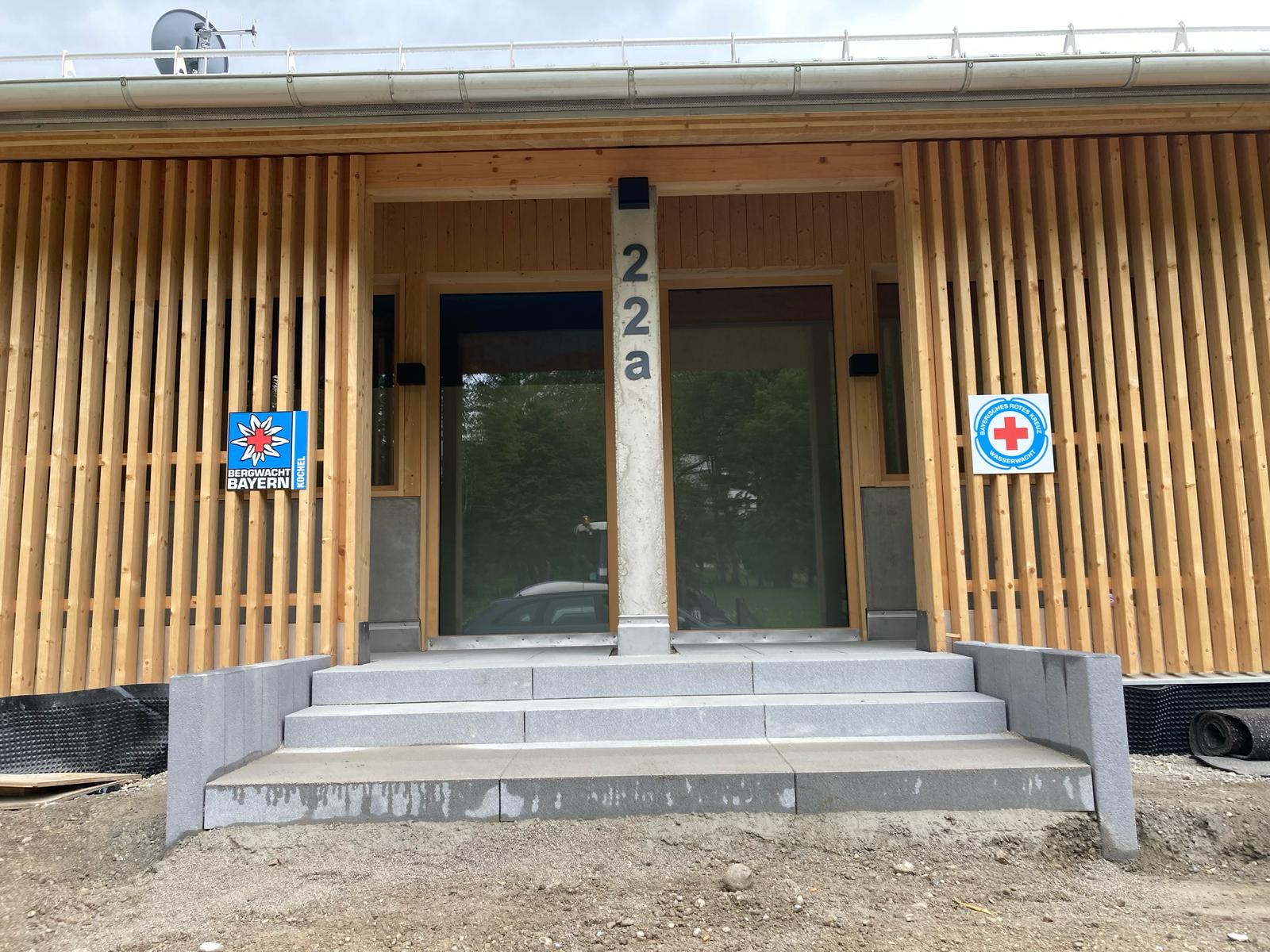

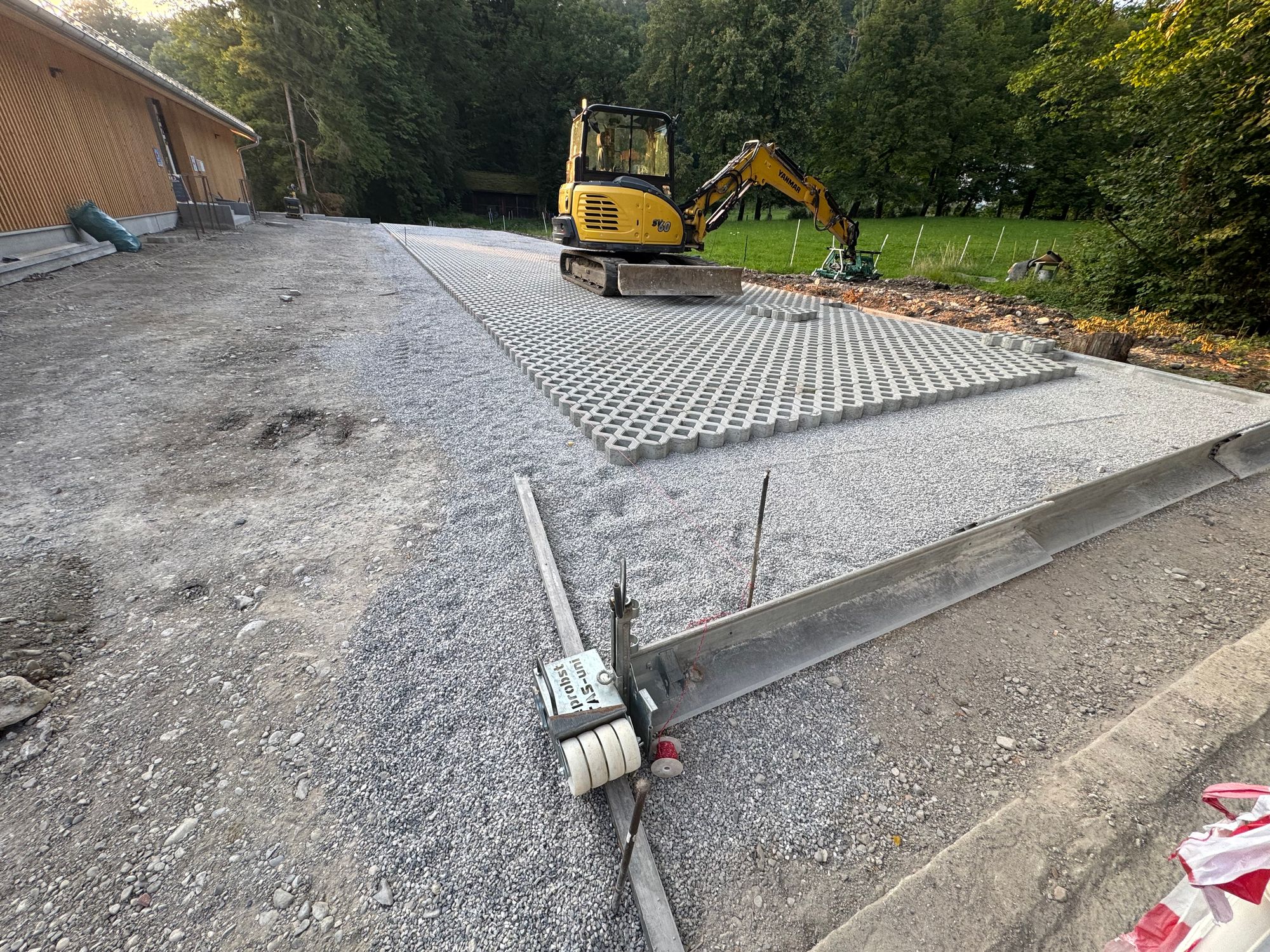

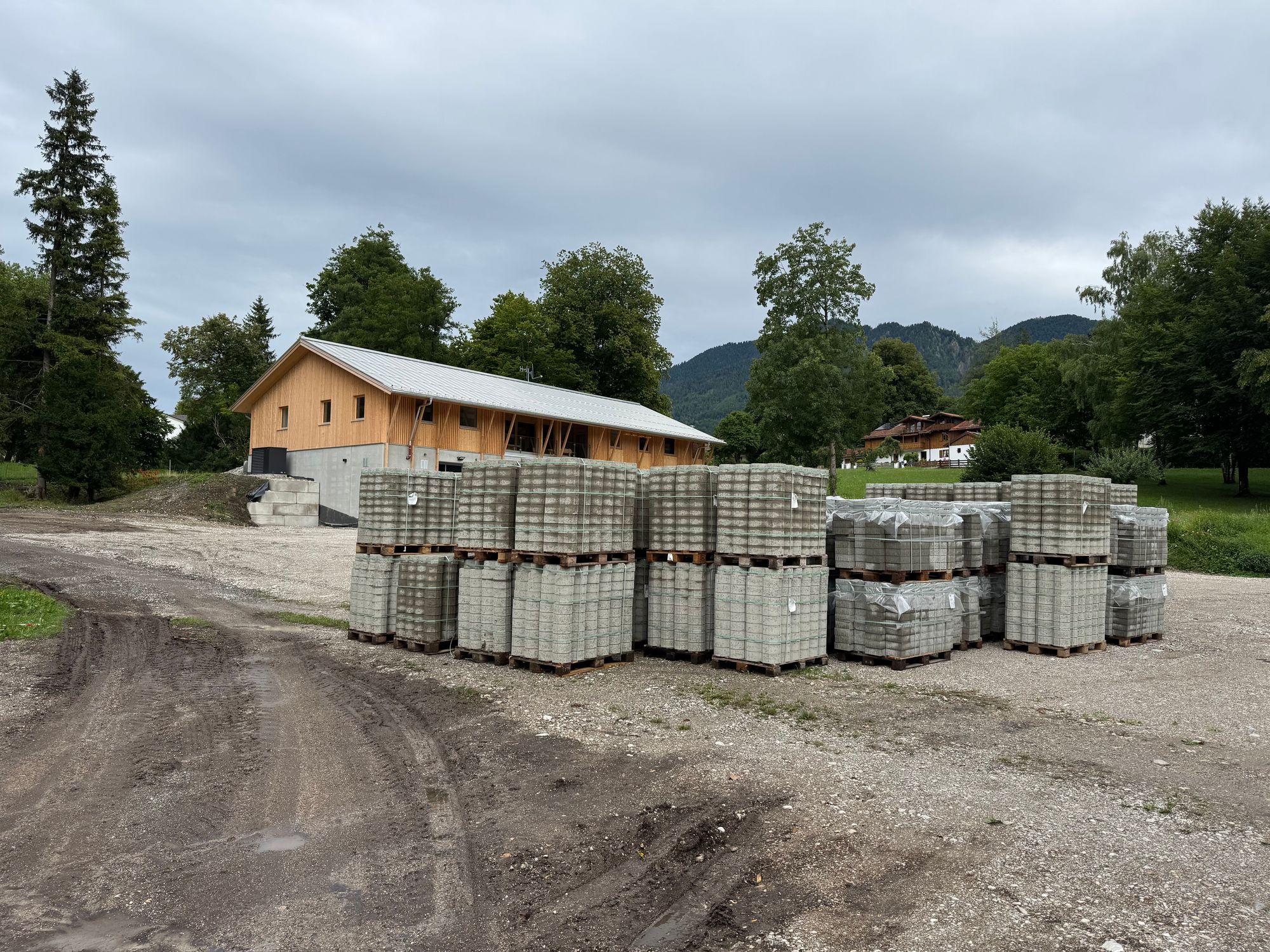

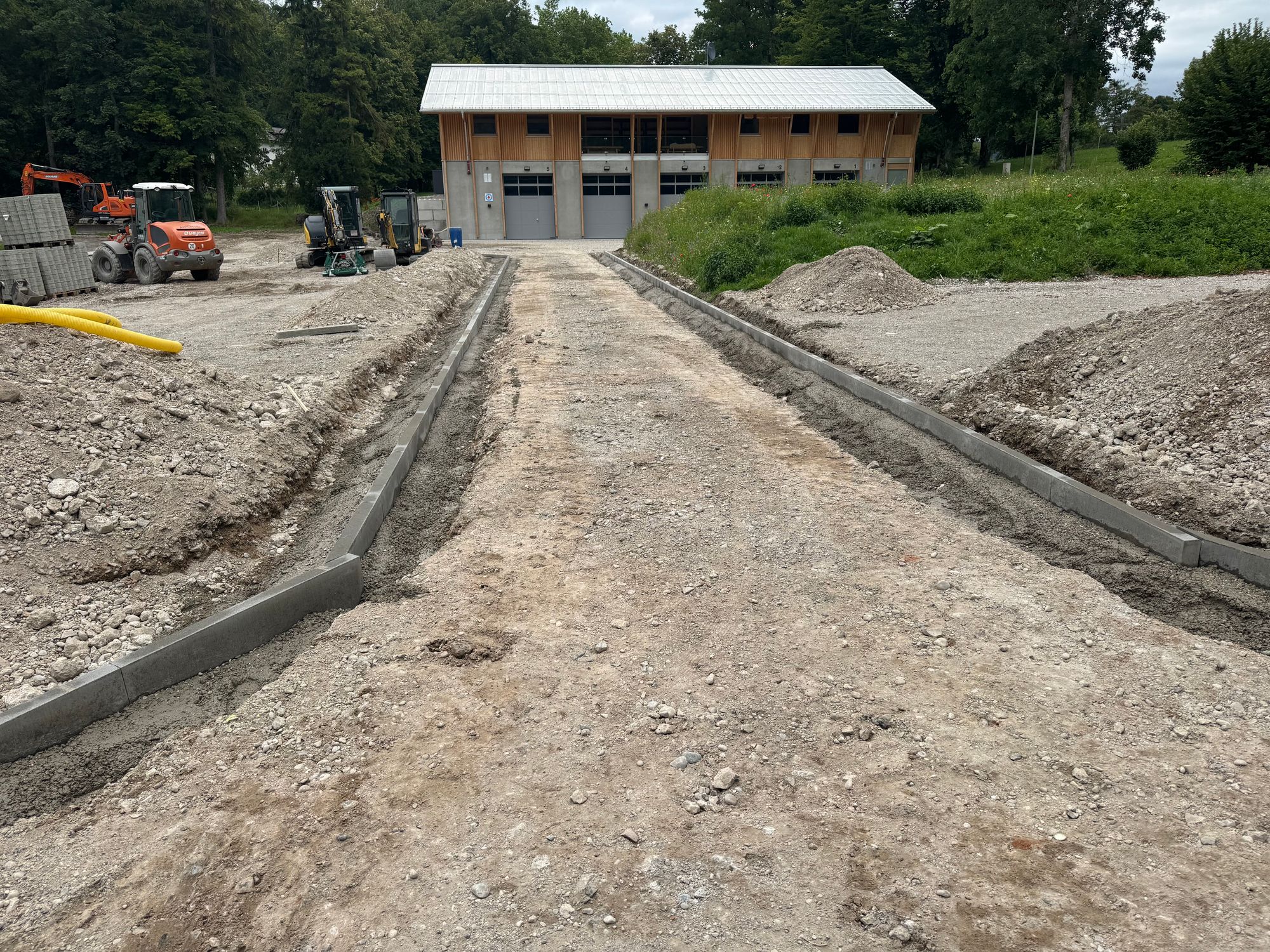

April 2025: Außenanlagen, Umzug Teil 1

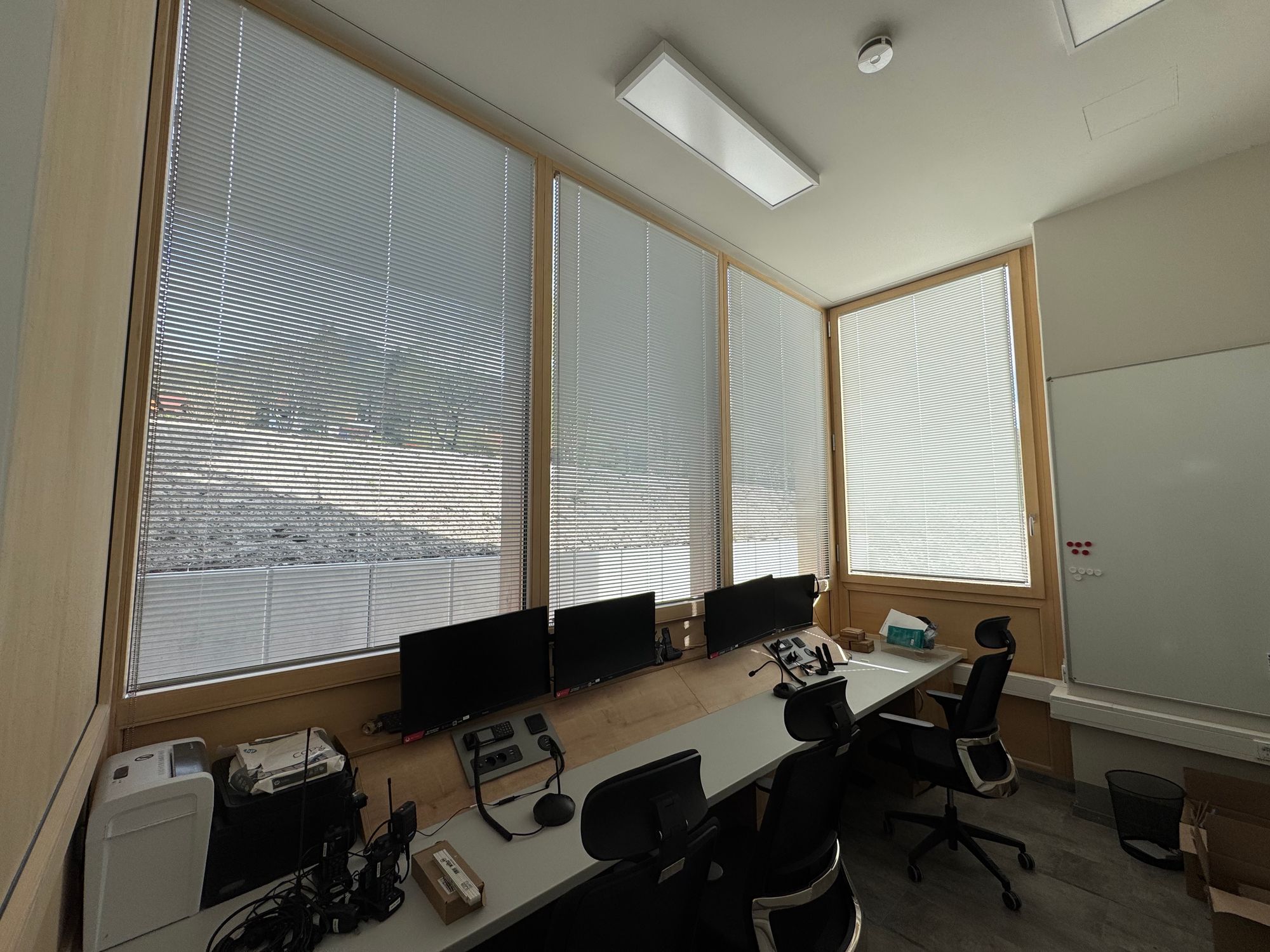

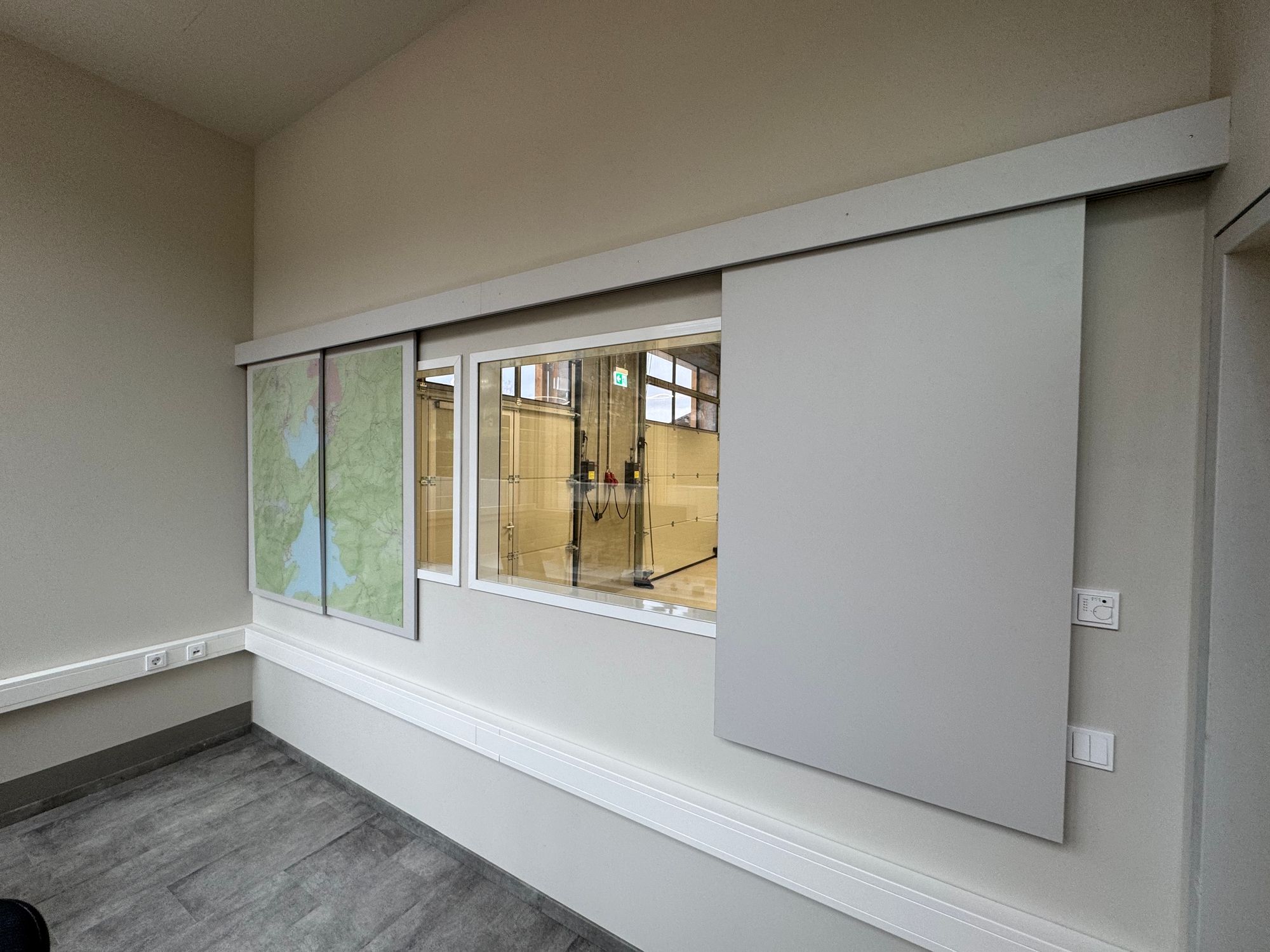

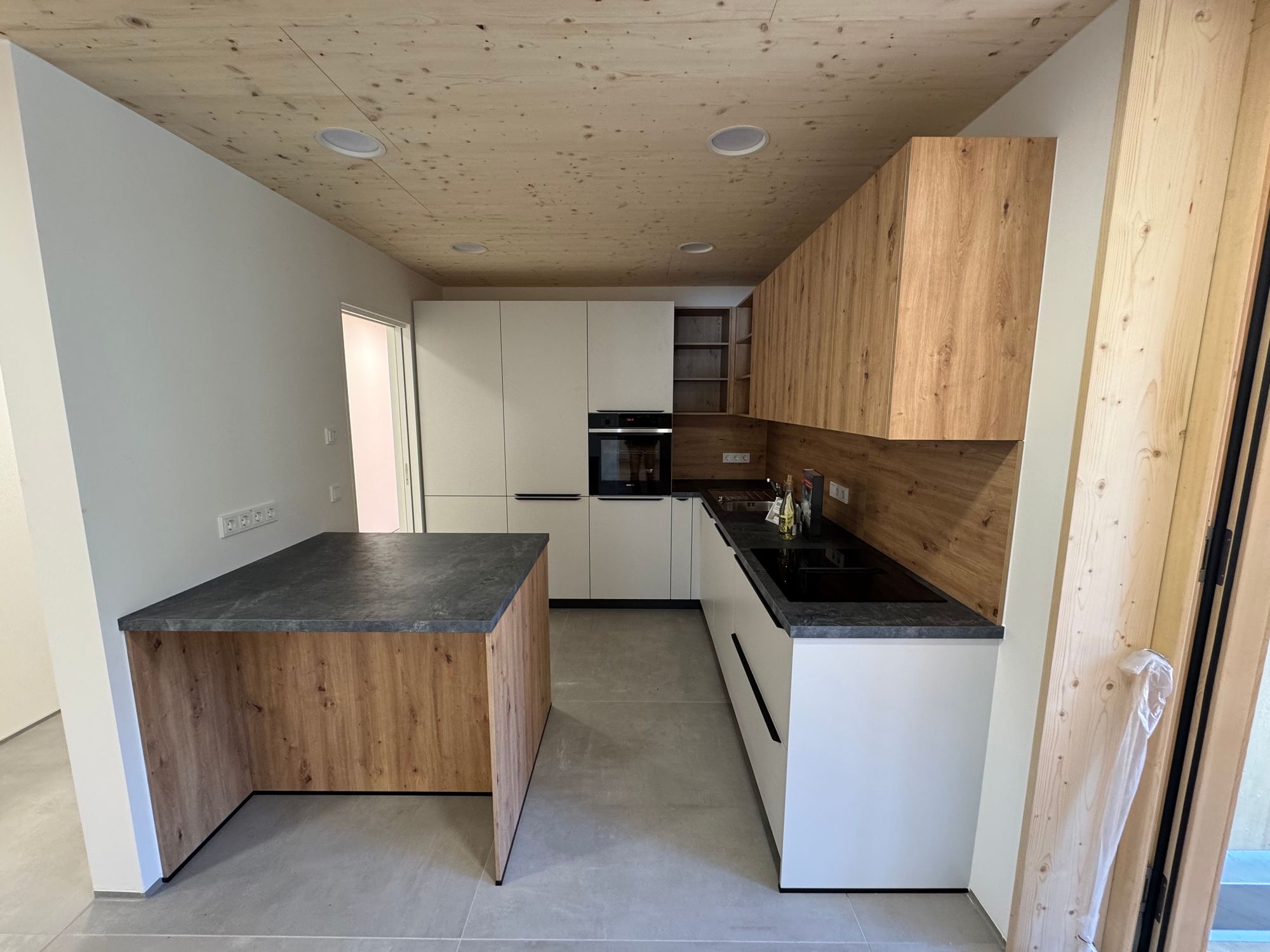

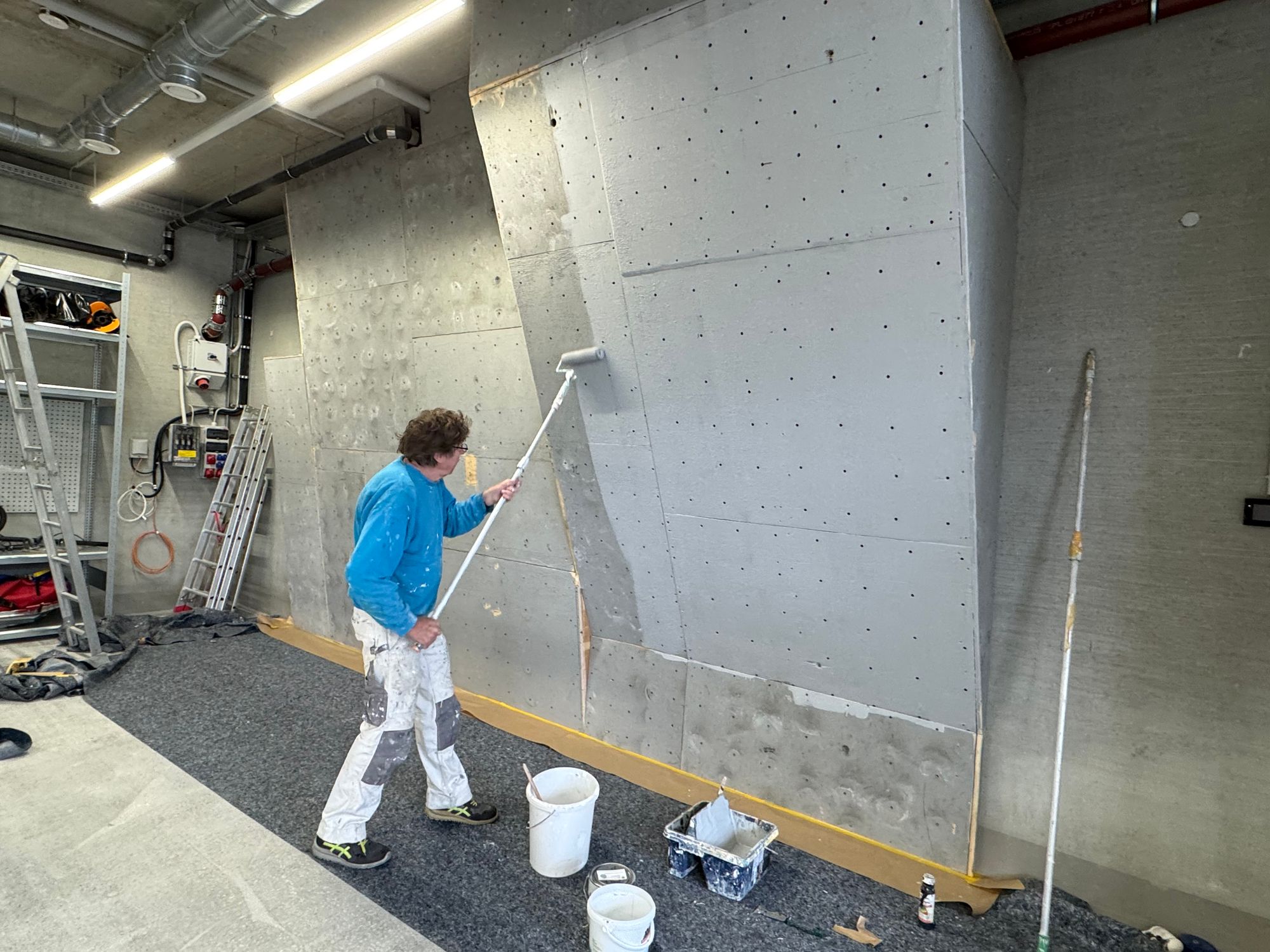

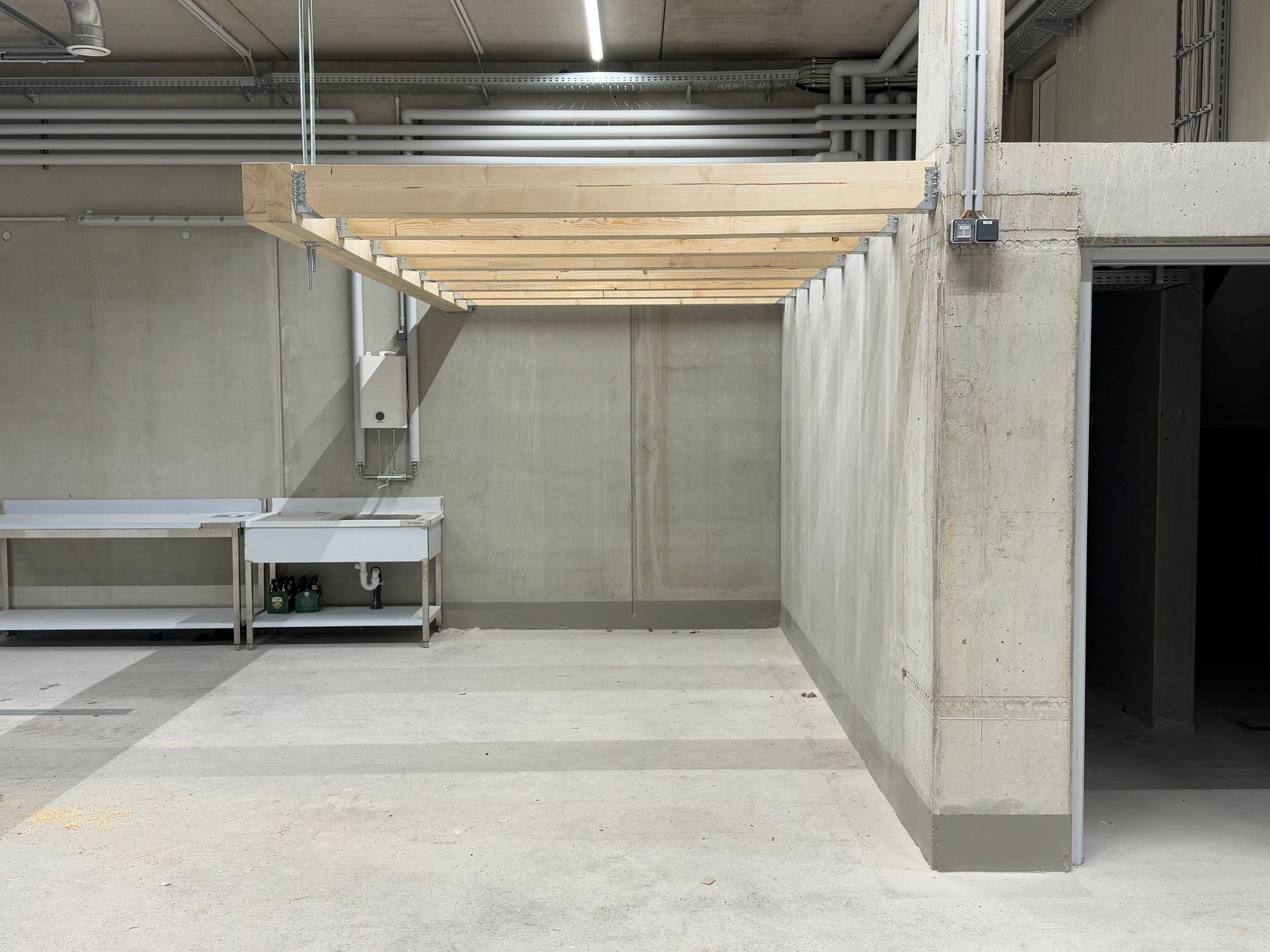

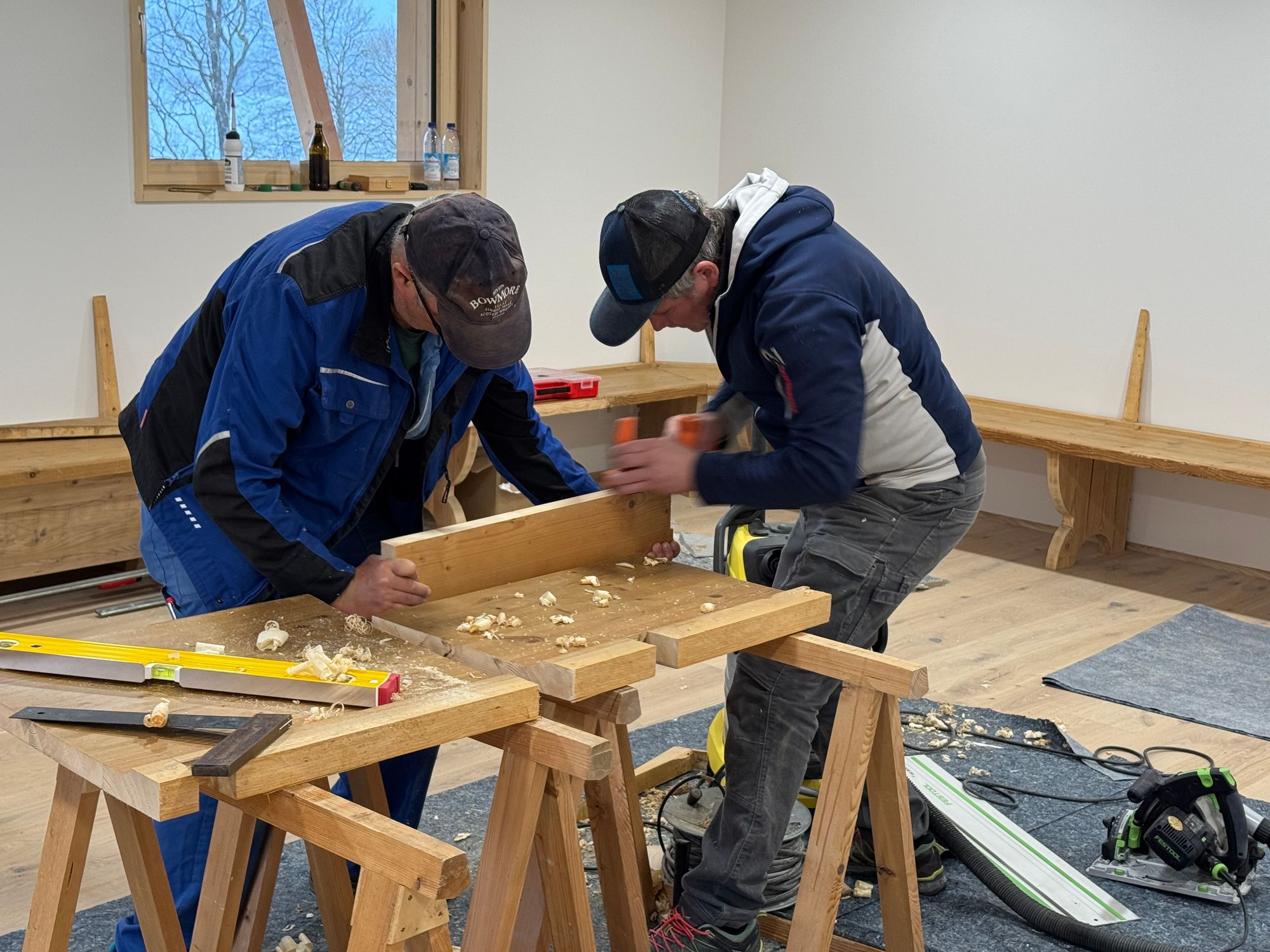

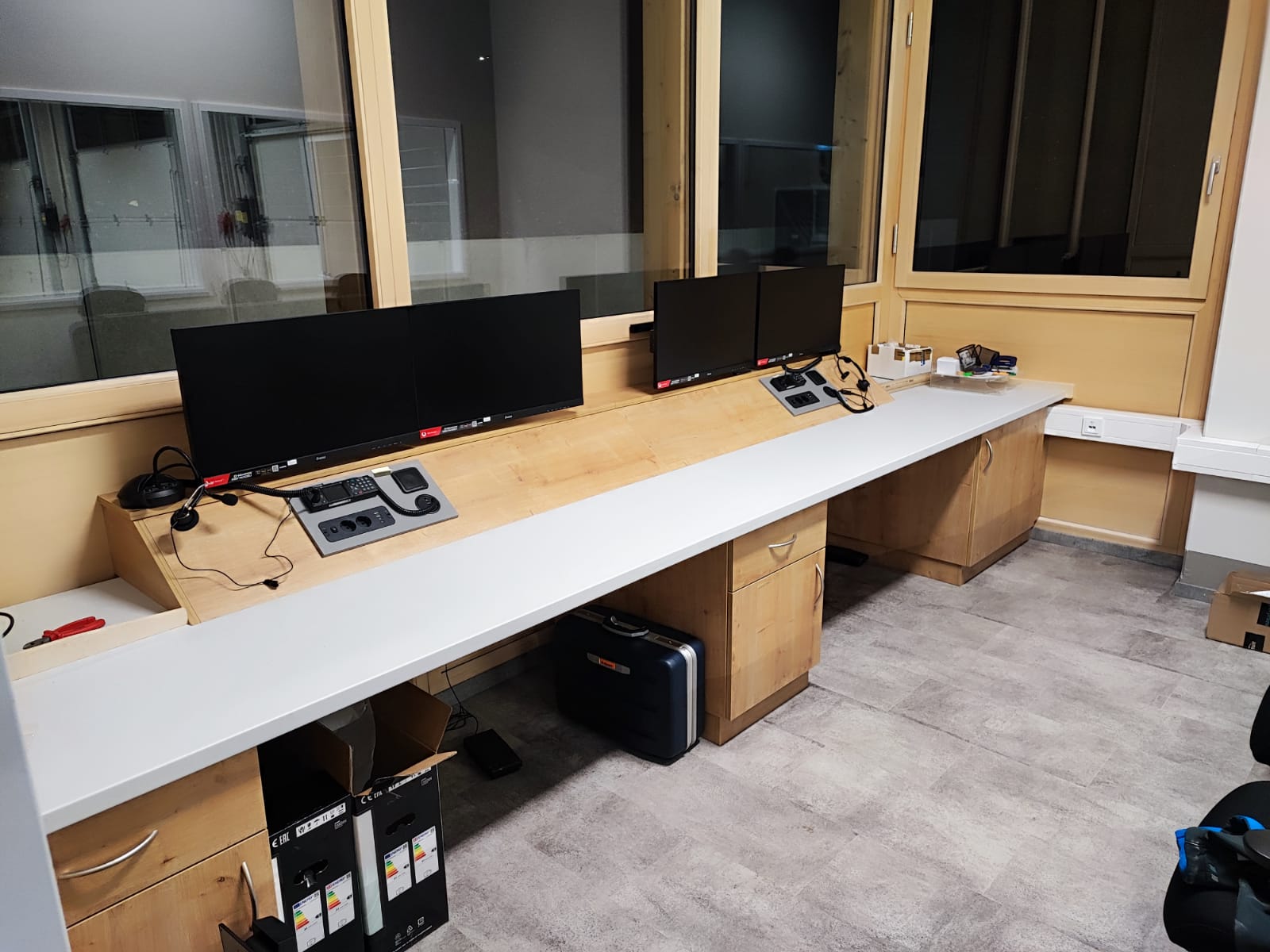

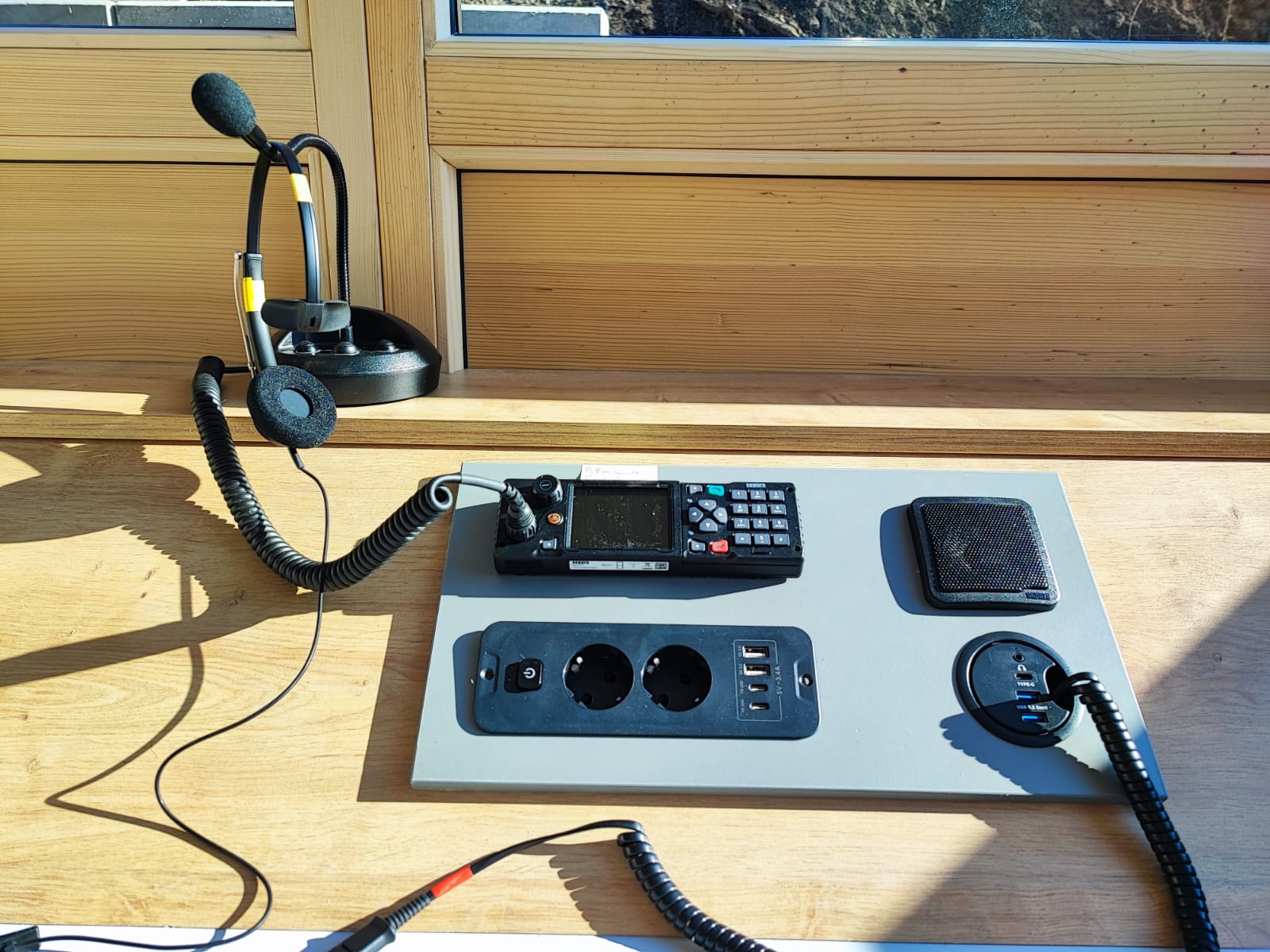

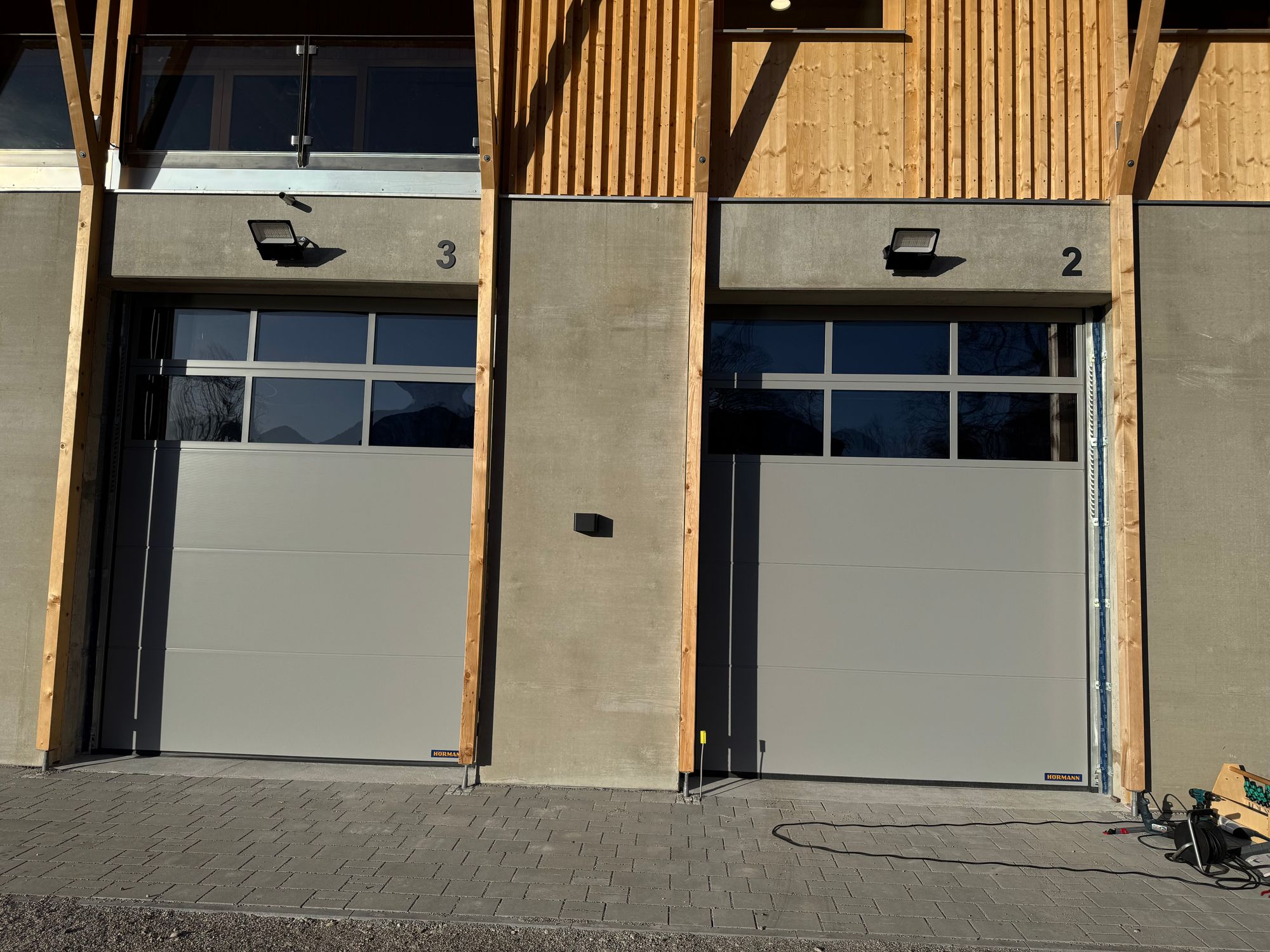

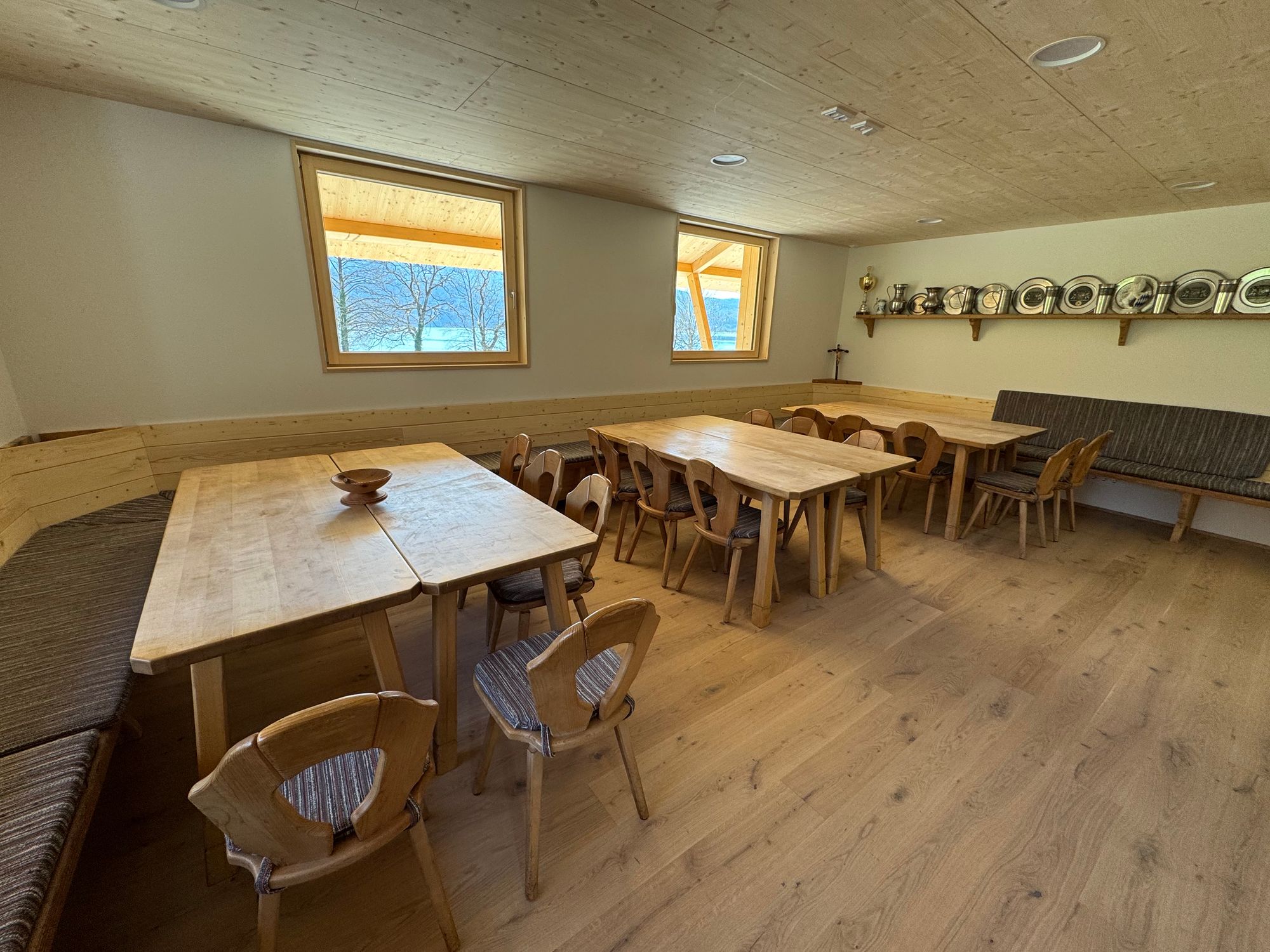

März 2025: Abbau Kletterwand, Vorbereitungen Umzug, Bildschirme Einsatzleitraum, Außen-Logos, restliche Innentüren, Kartenschienen Einsatzleitraum, Küche, Tür- und Torbeschriftungen, Umbau Eckbank

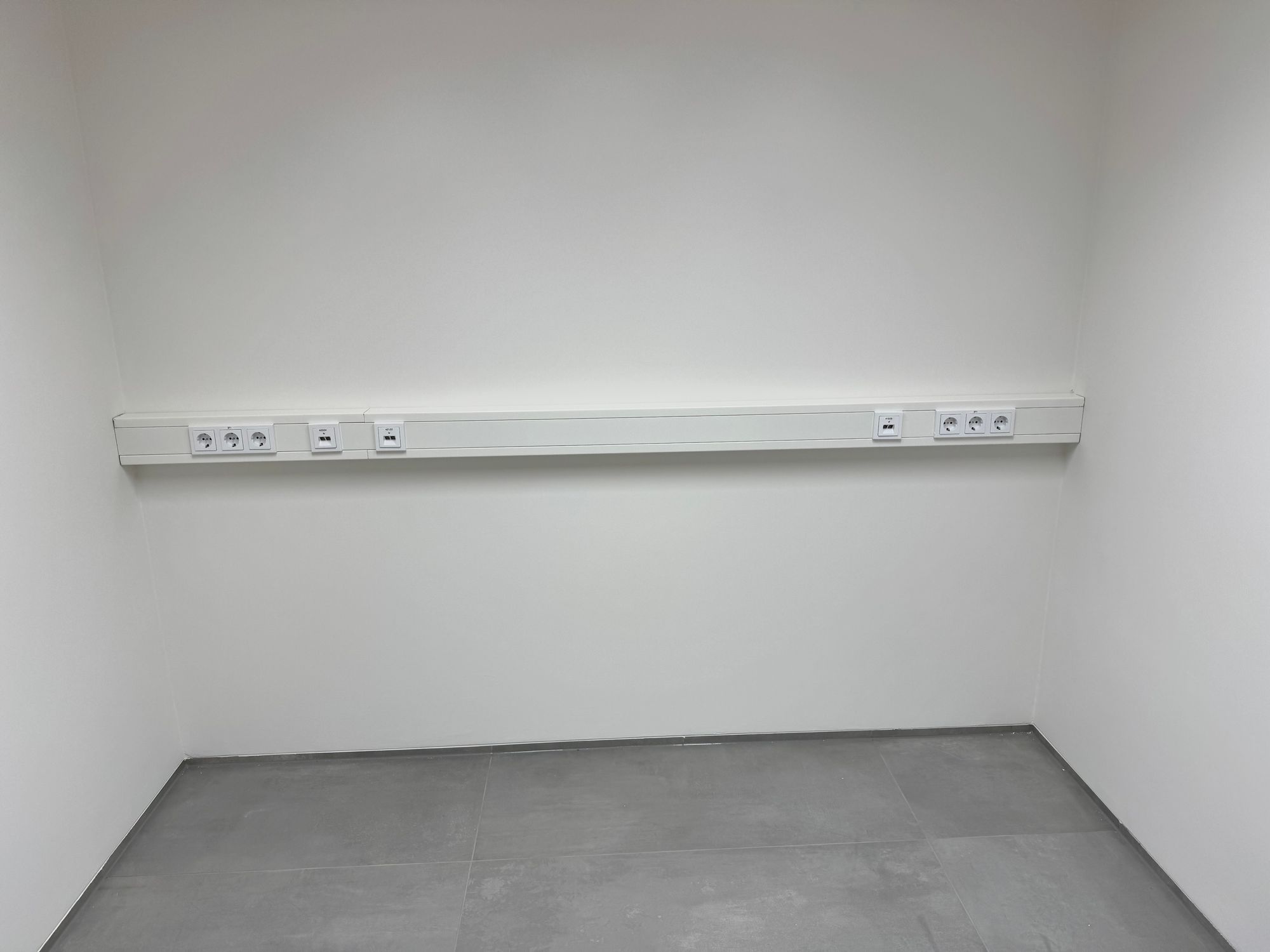

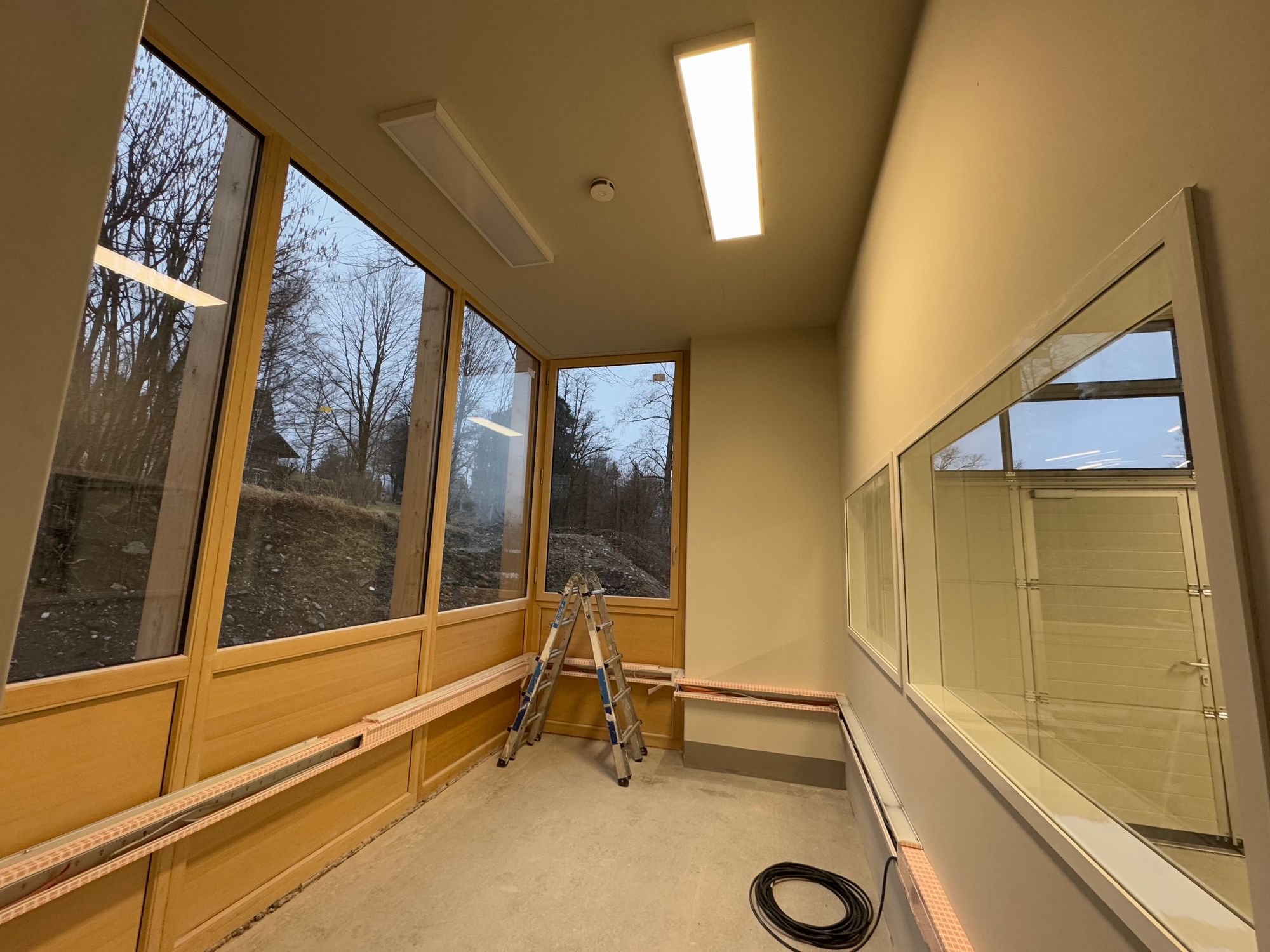

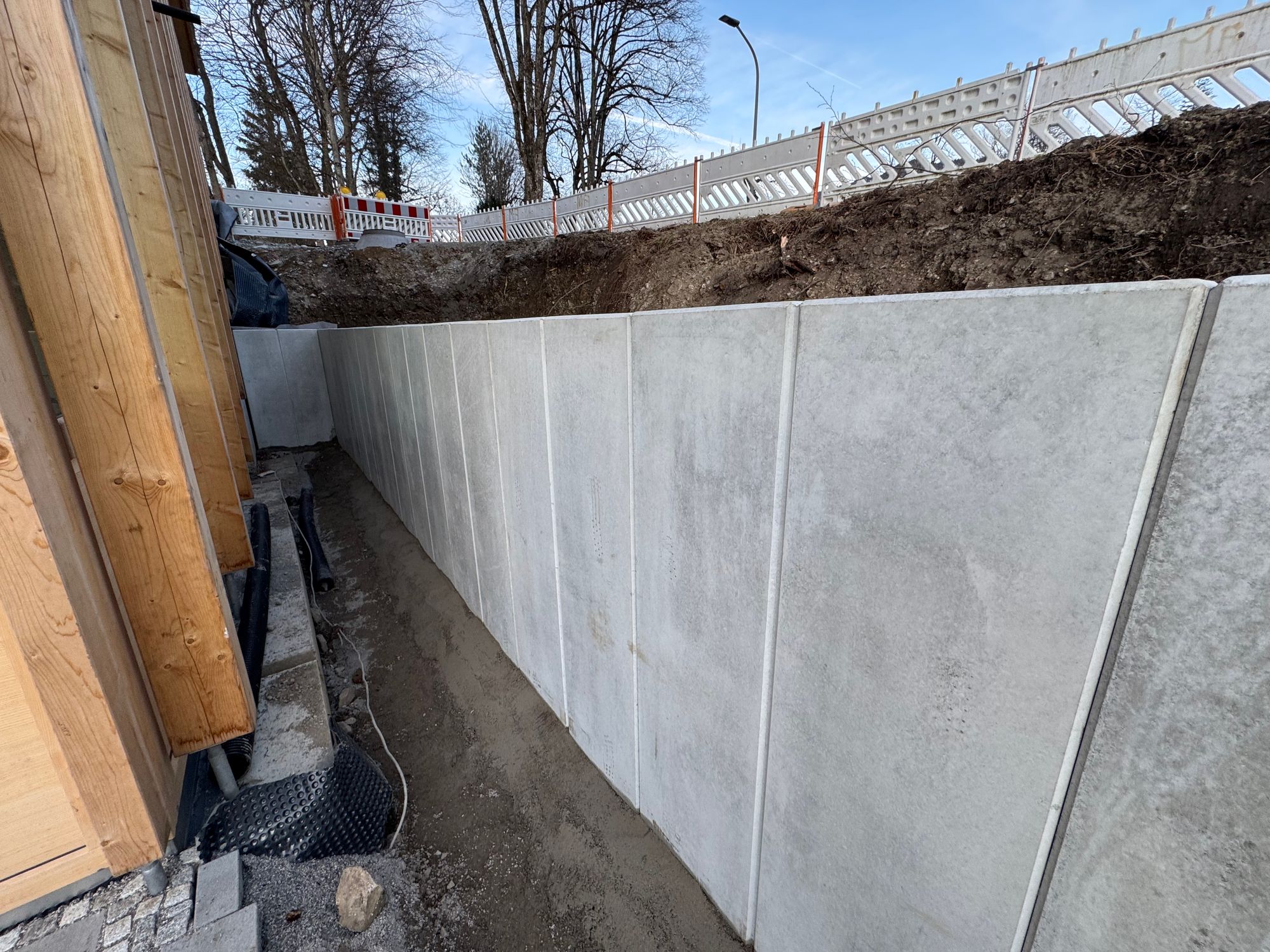

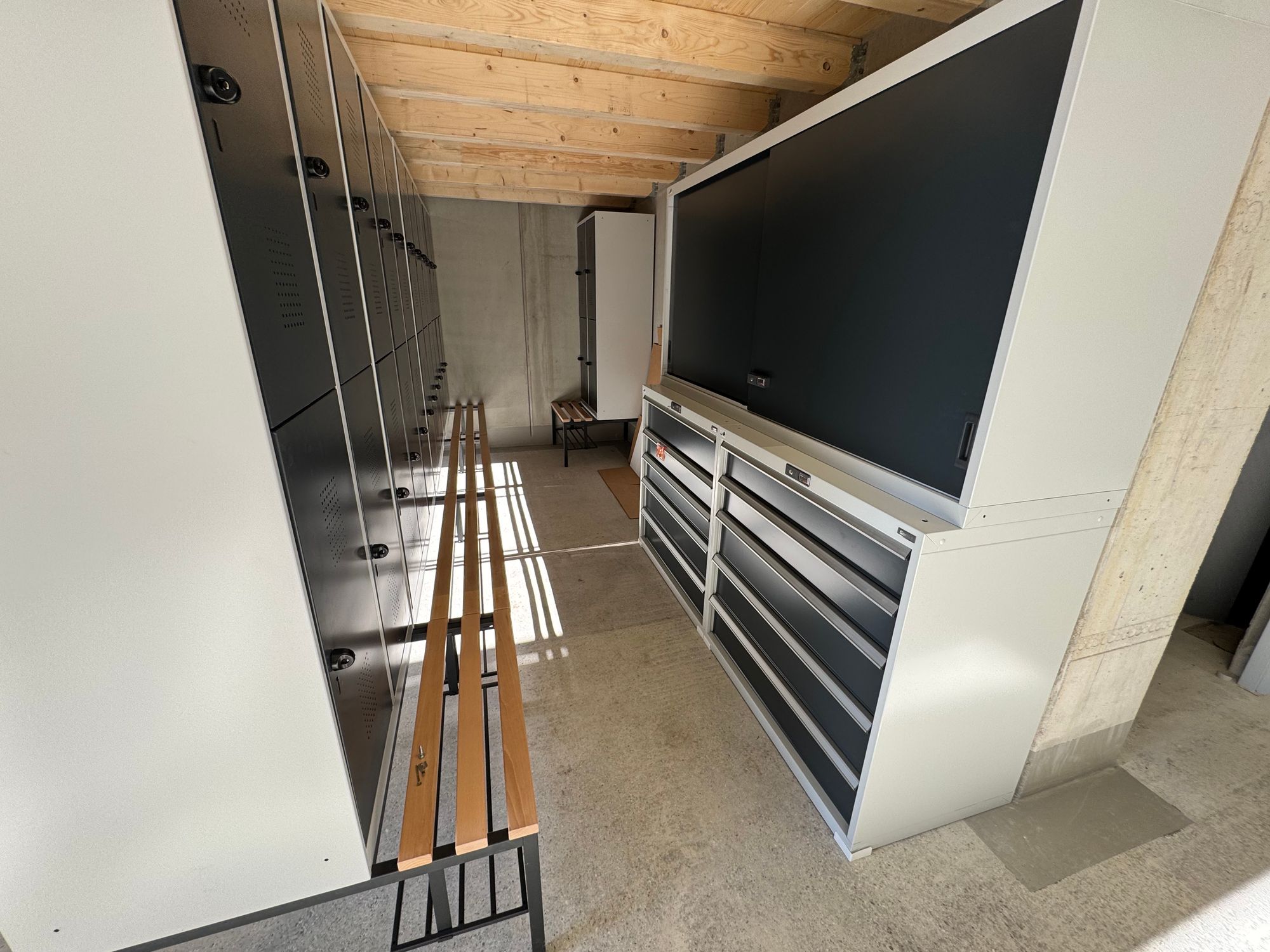

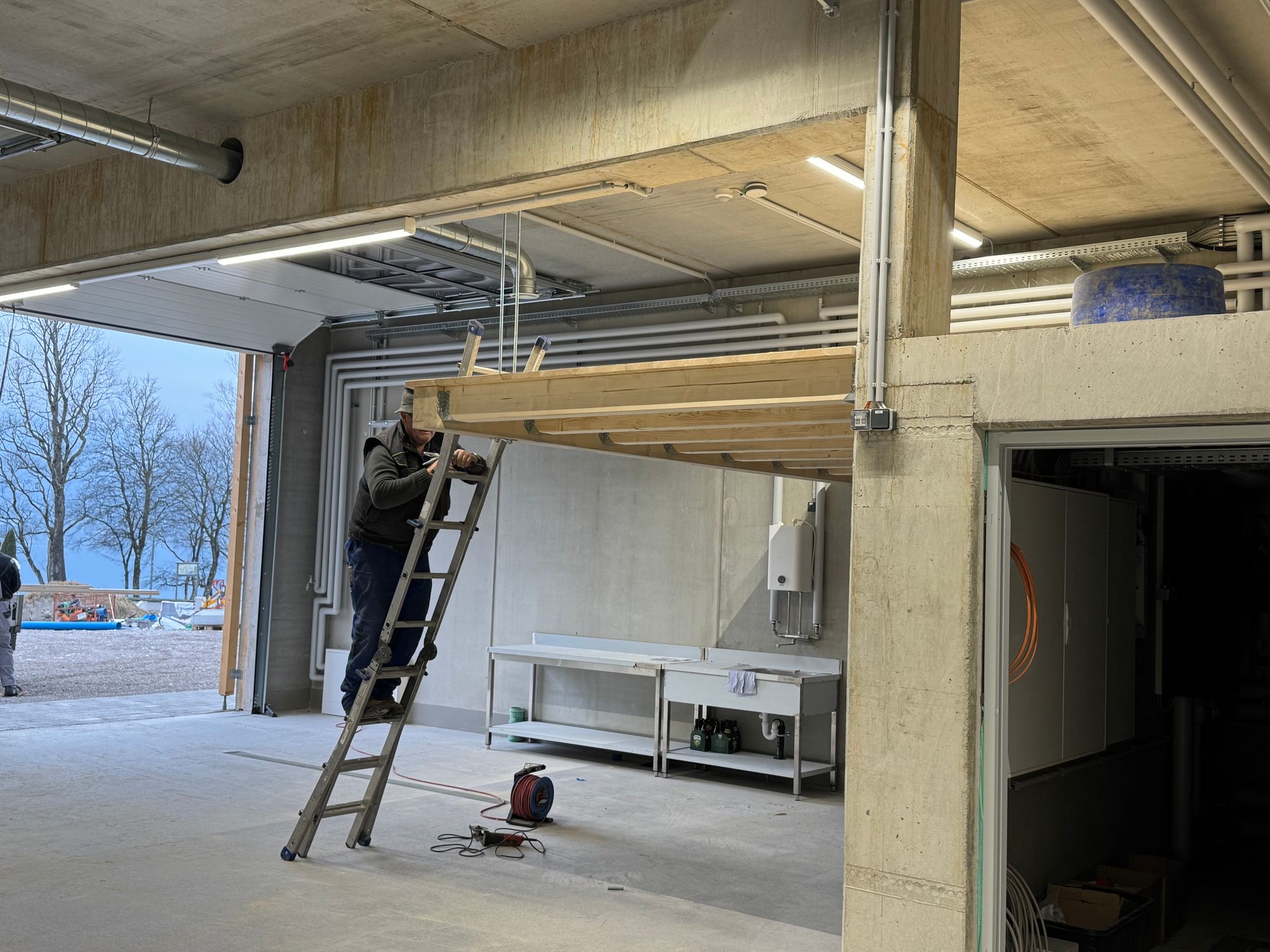

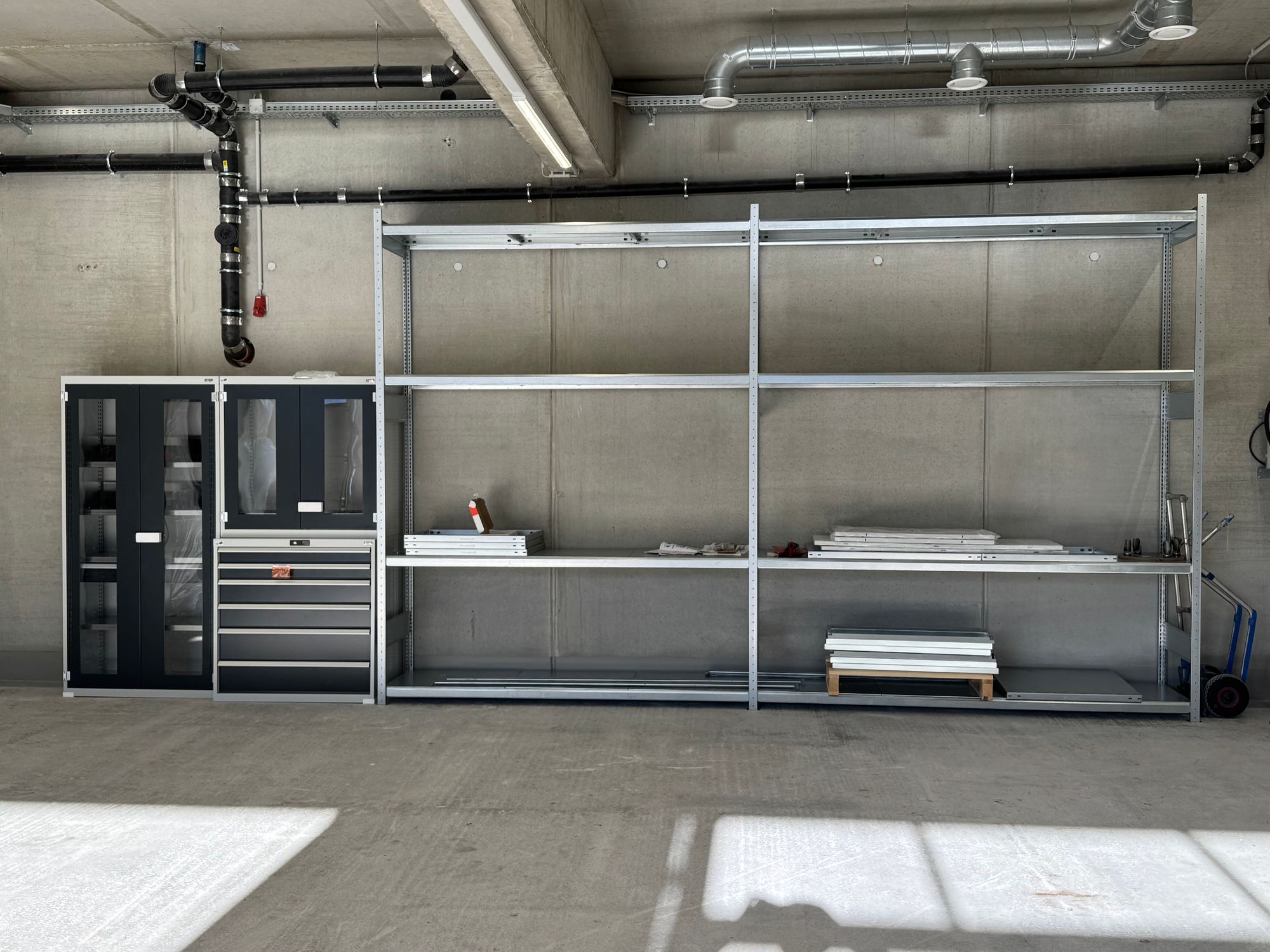

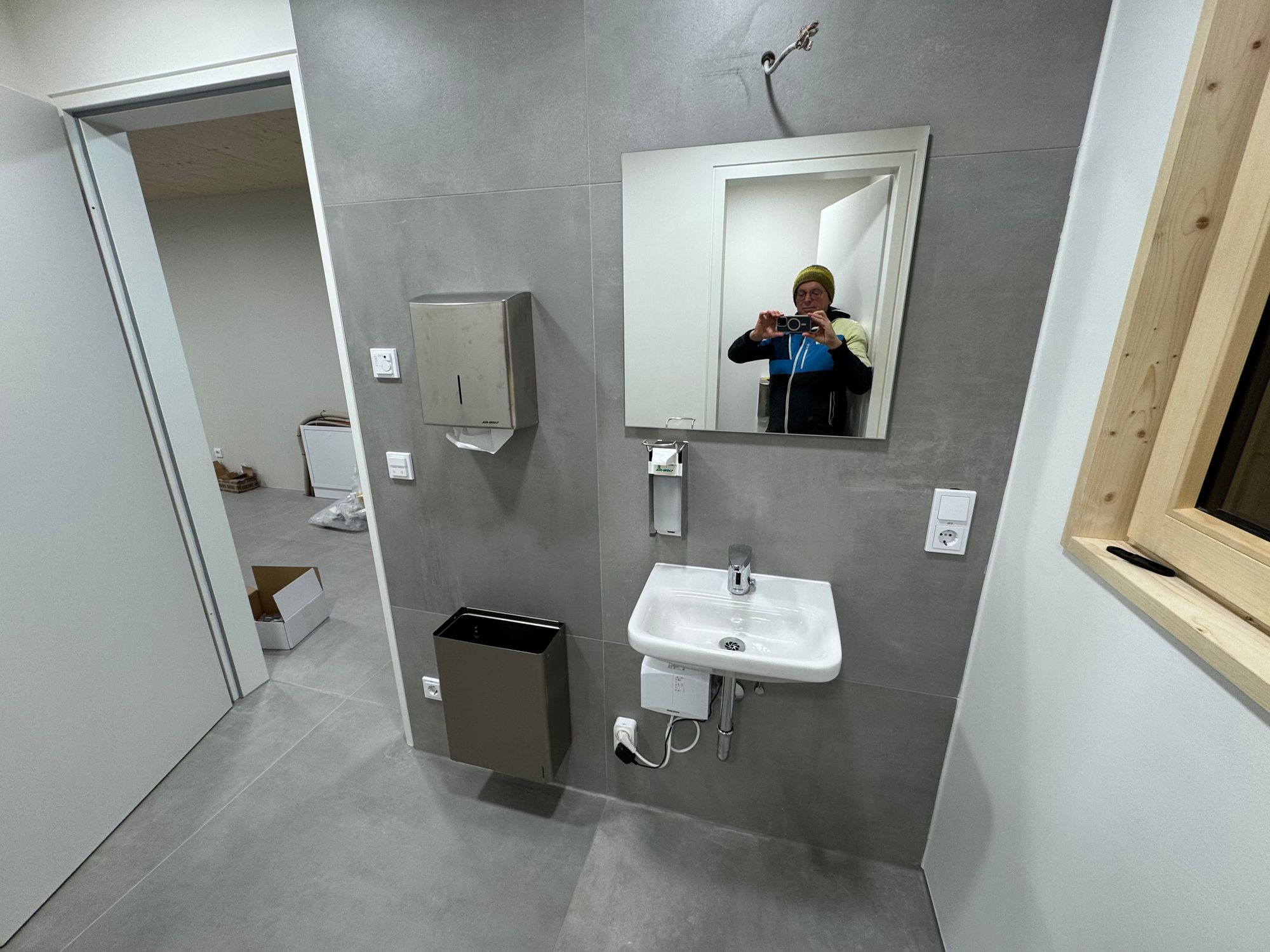

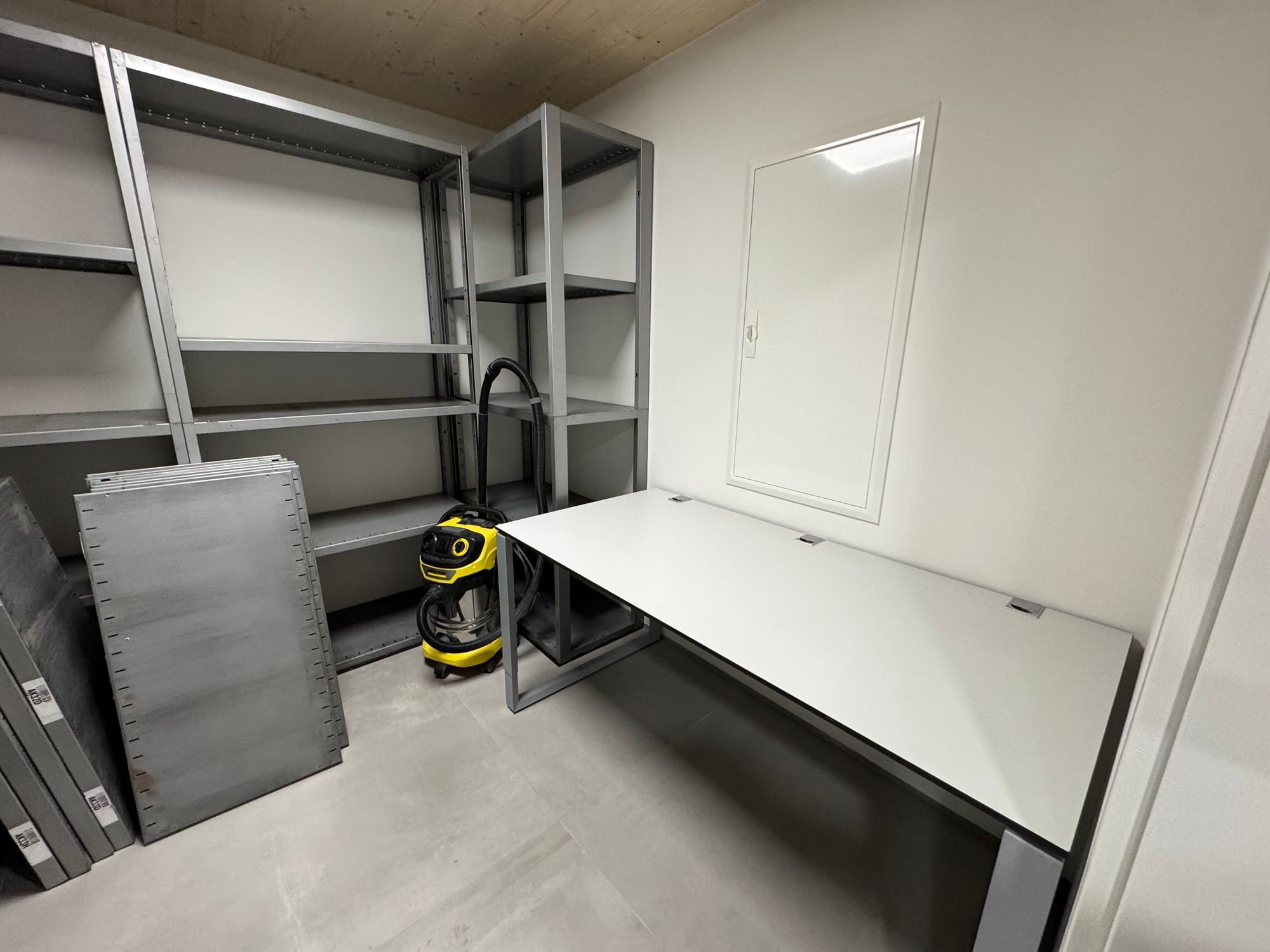

Februar 2025: Malerarbeiten, Boden und Möbel ELR, Podest, Regale PSA und Material, Büromöbel, Regale Lager, Reste Elektro und HLS, Funktechnik, Stützmauer Badstraße, Türen, Abbau Kletterwand, tlw. Umzug Speicher

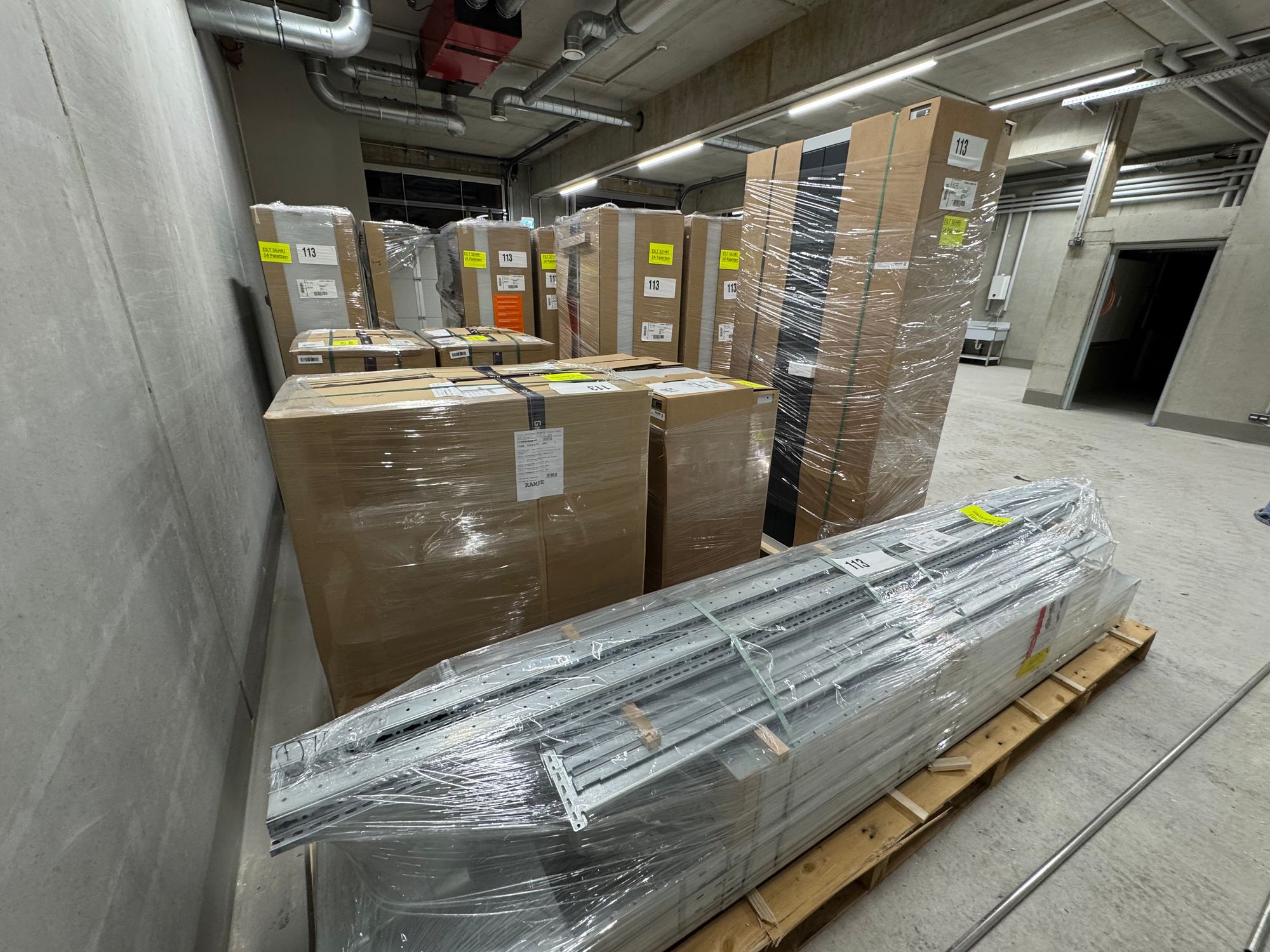

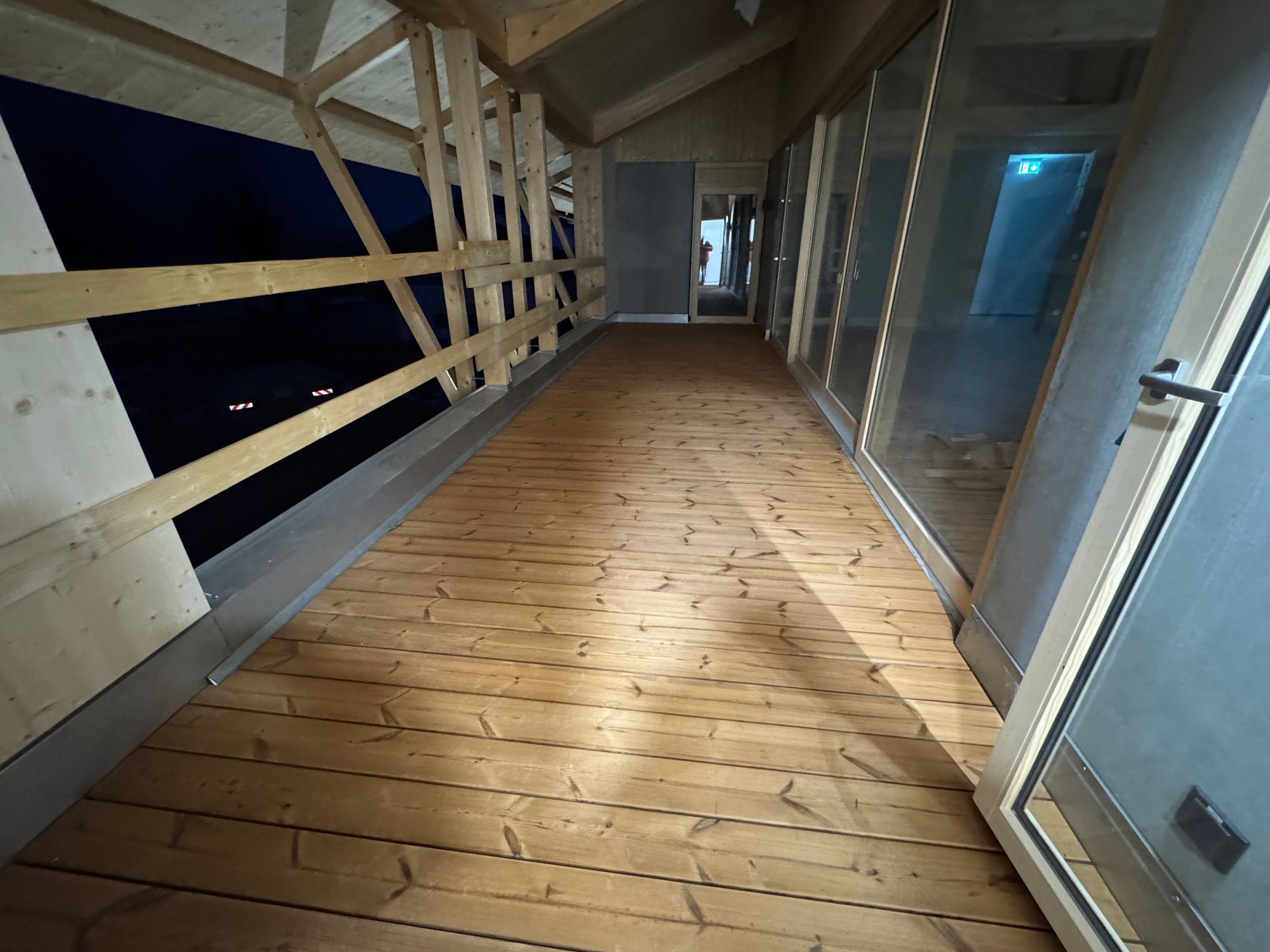

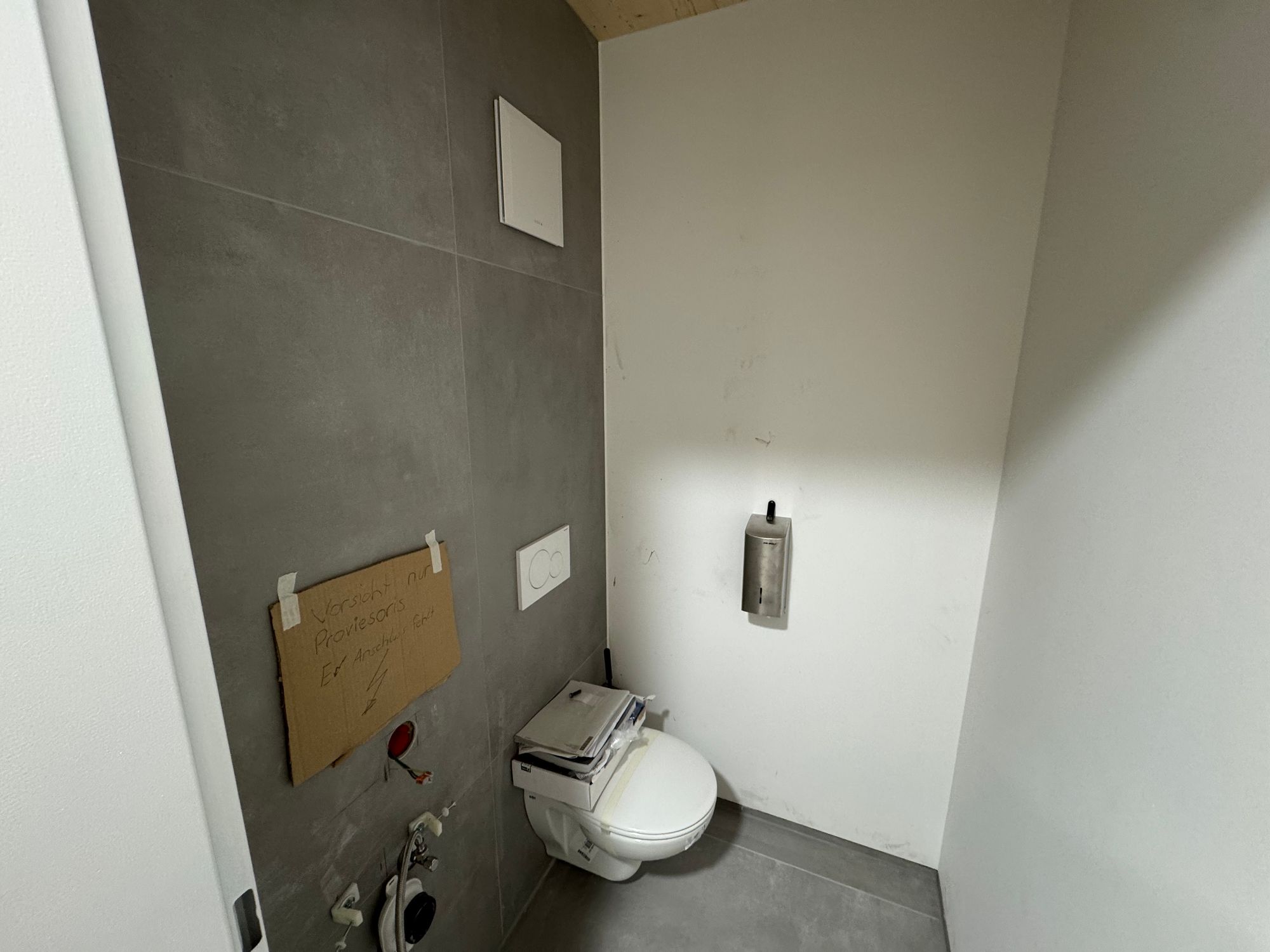

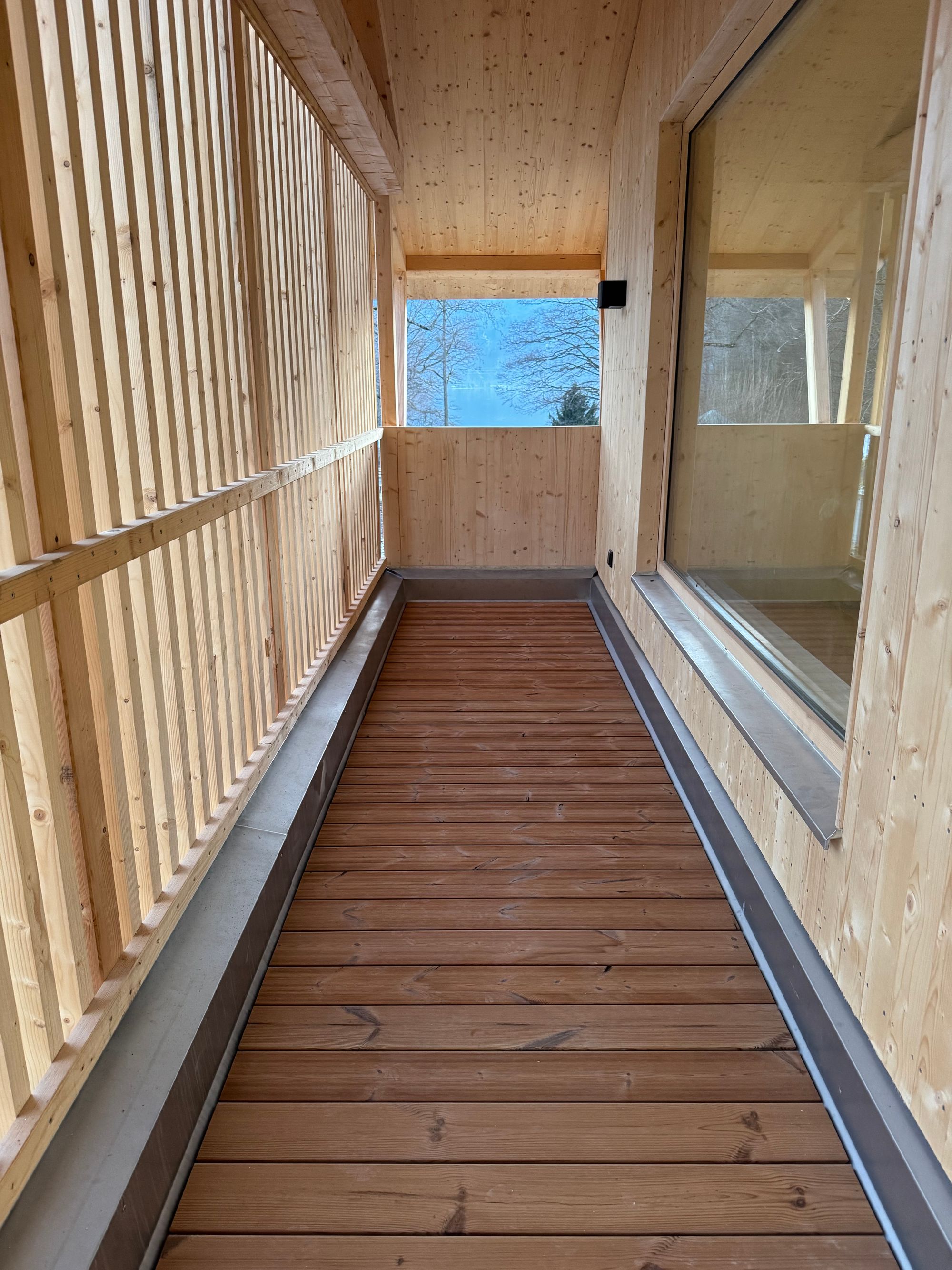

Januar 2025: Fliesen,Balkone, Malerarbeiten, Treppengeländer, Podest Garage, Einsatzleitraum, Lieferung Schränke Einnsatzmaterial und PSA, Endmontage WCs etc.

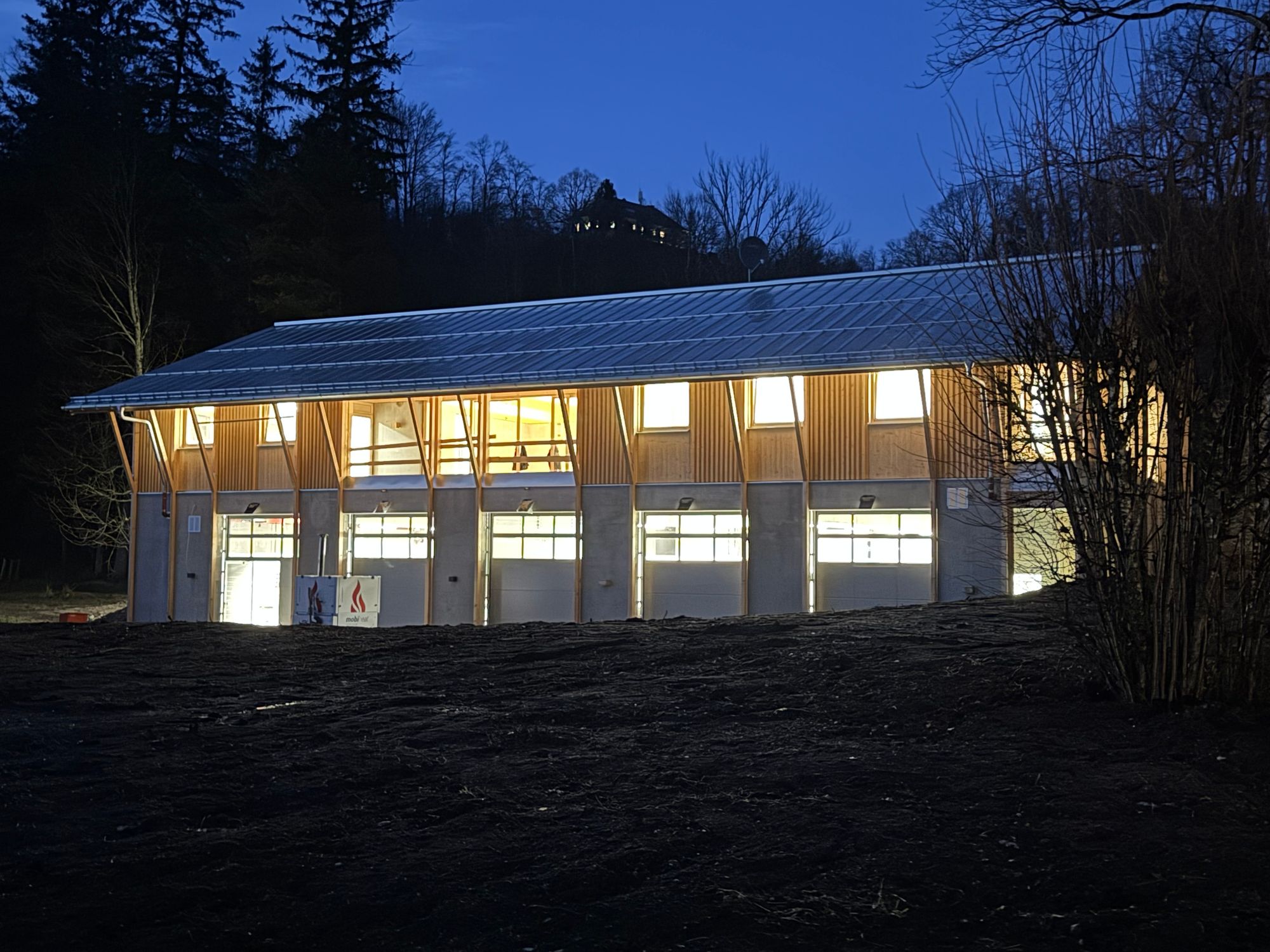

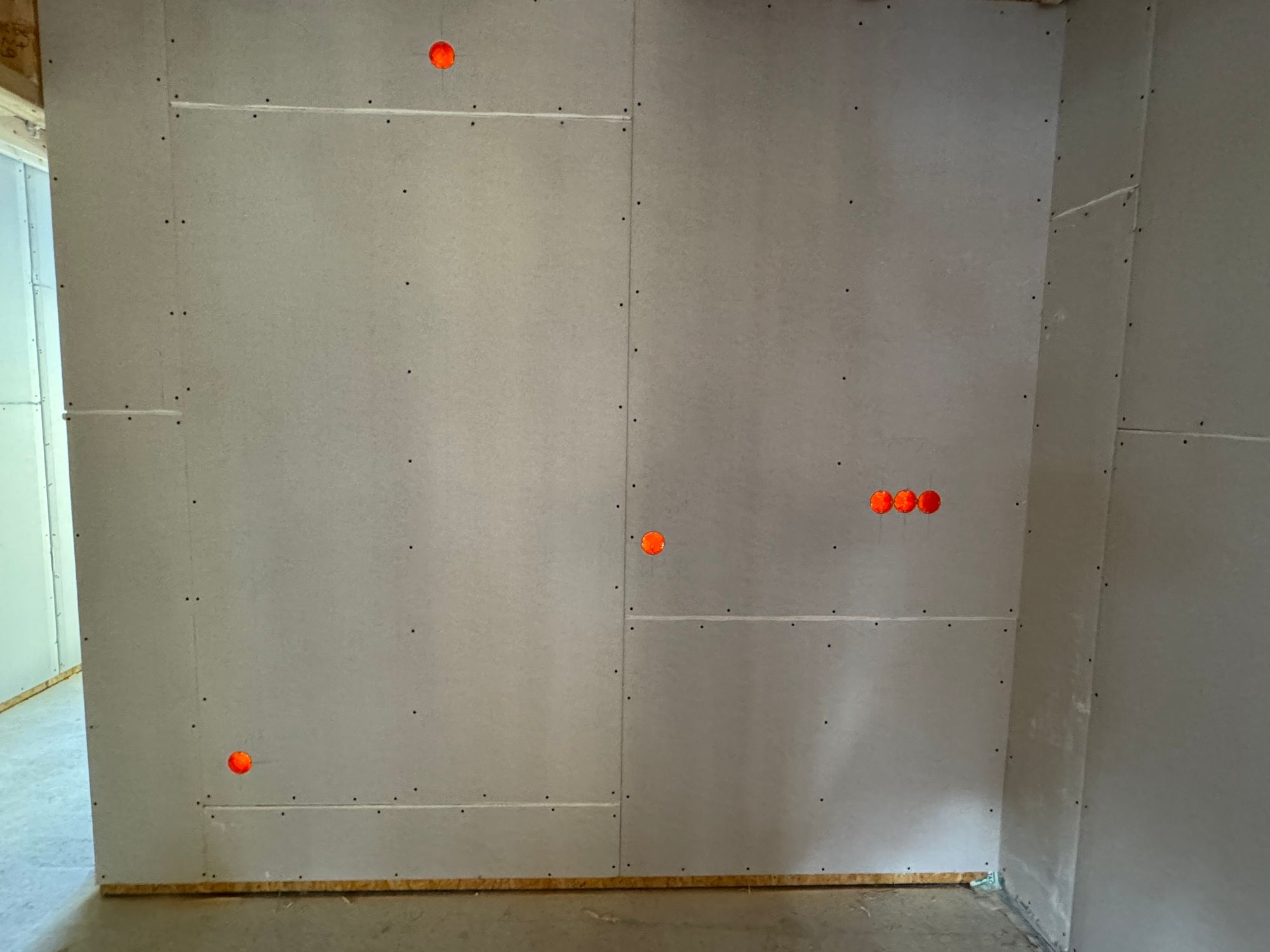

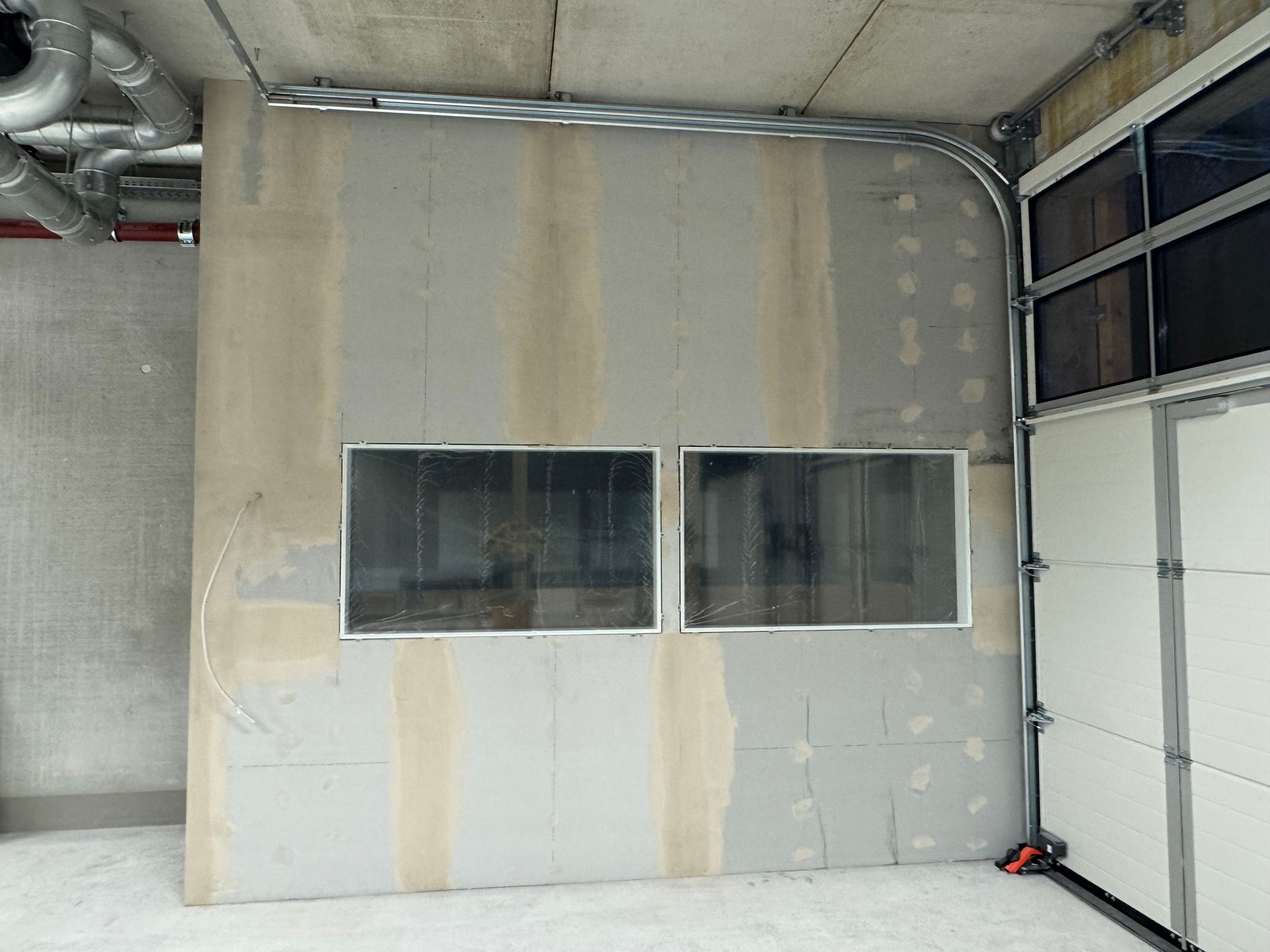

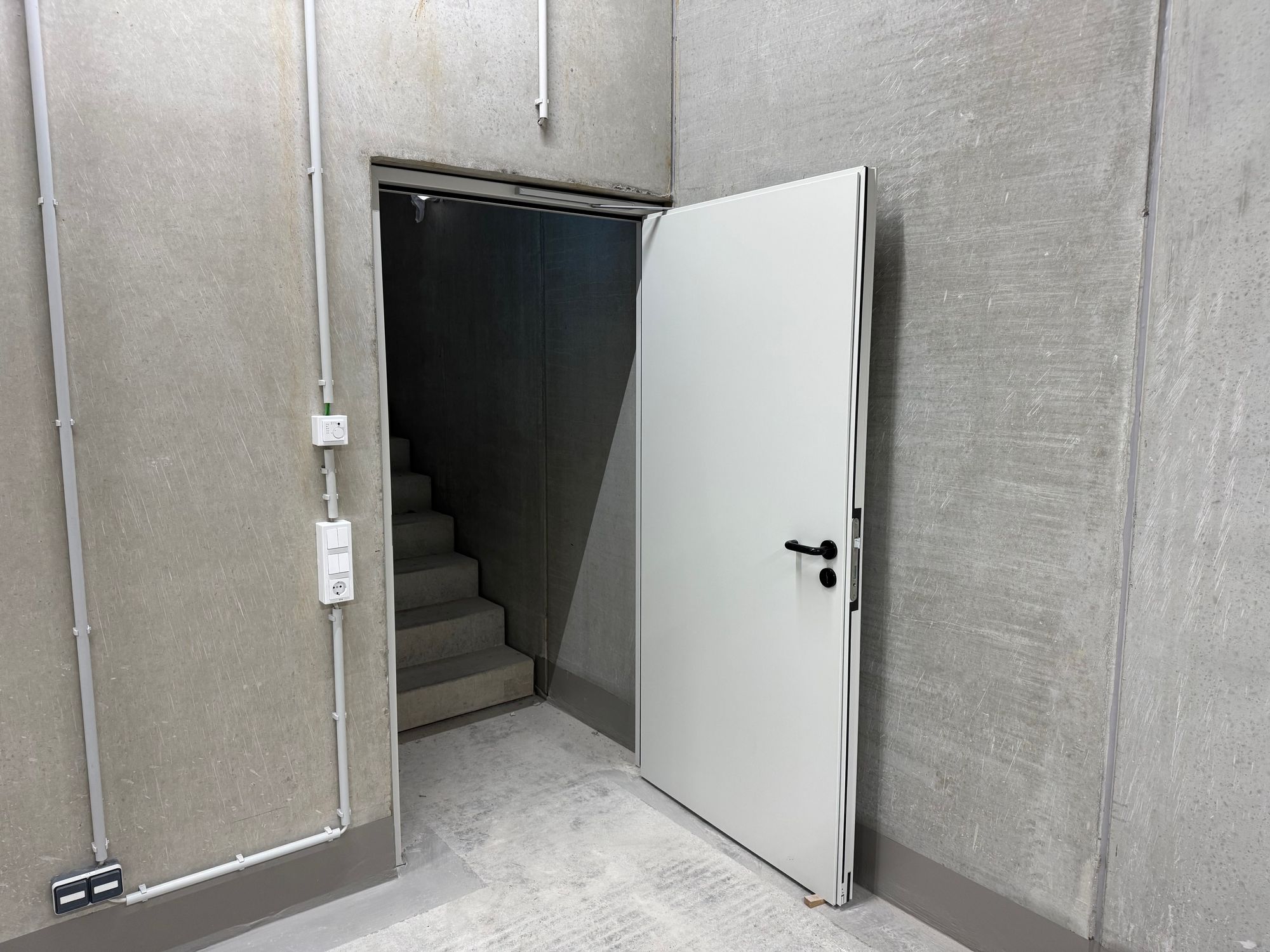

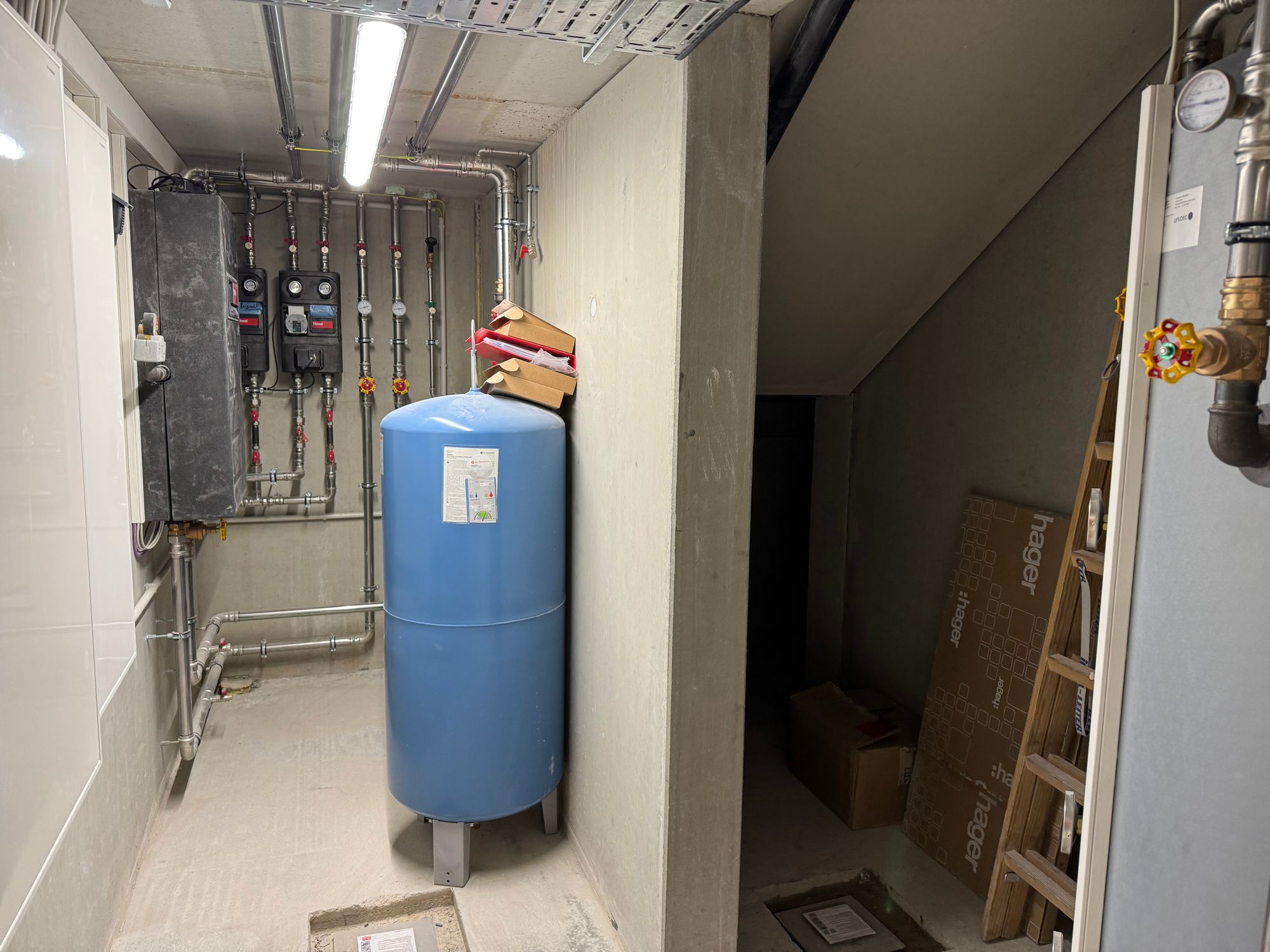

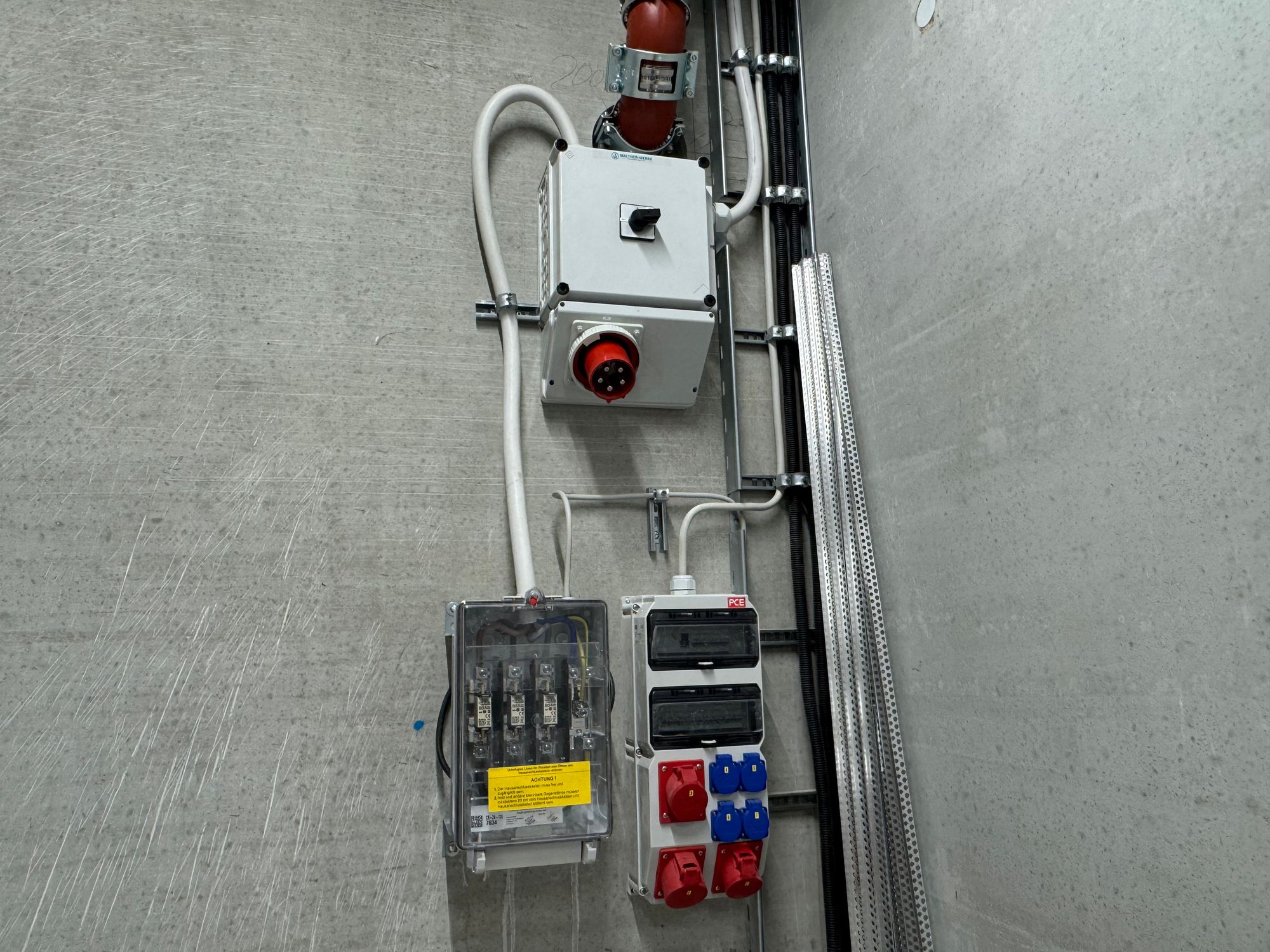

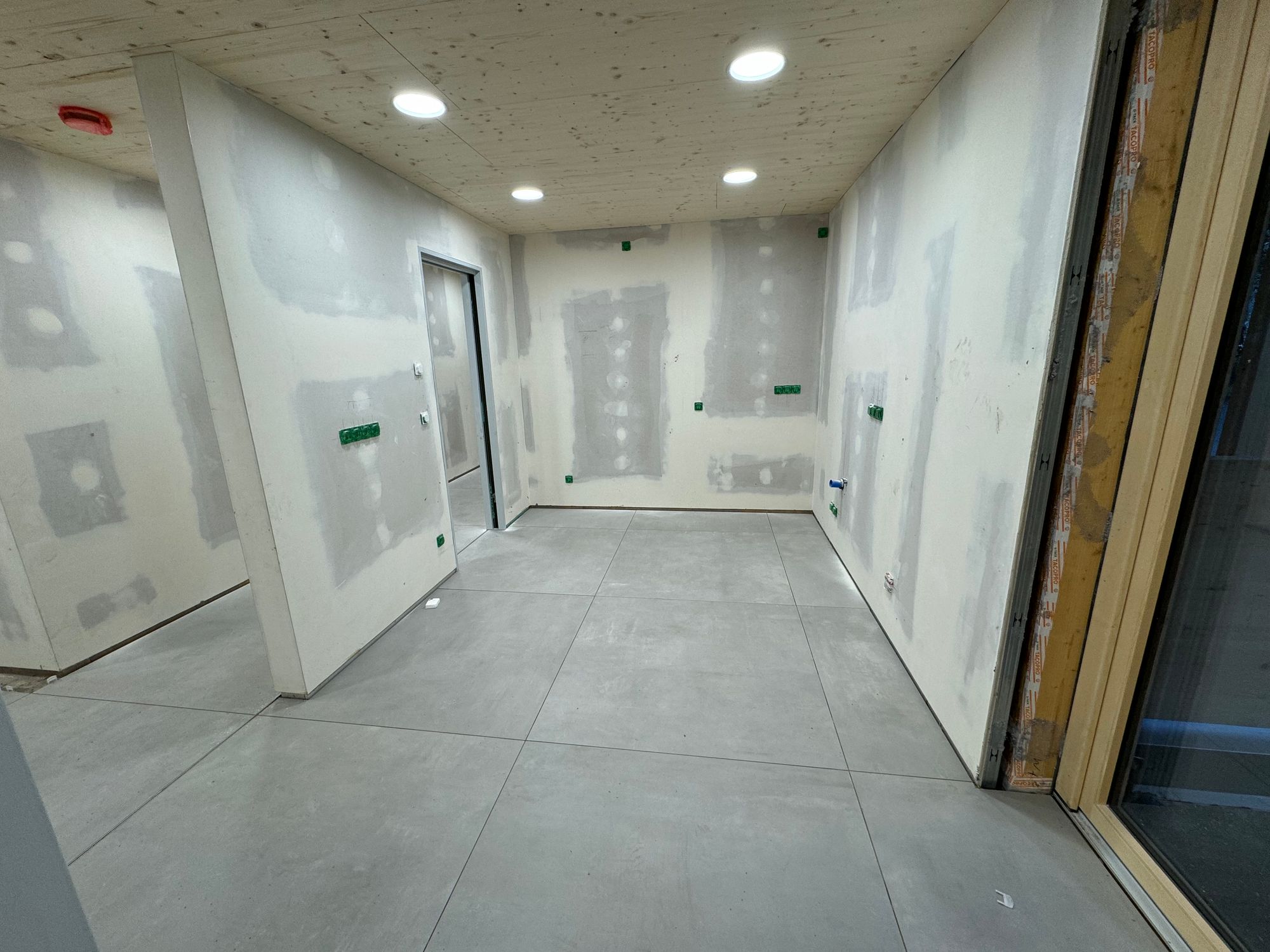

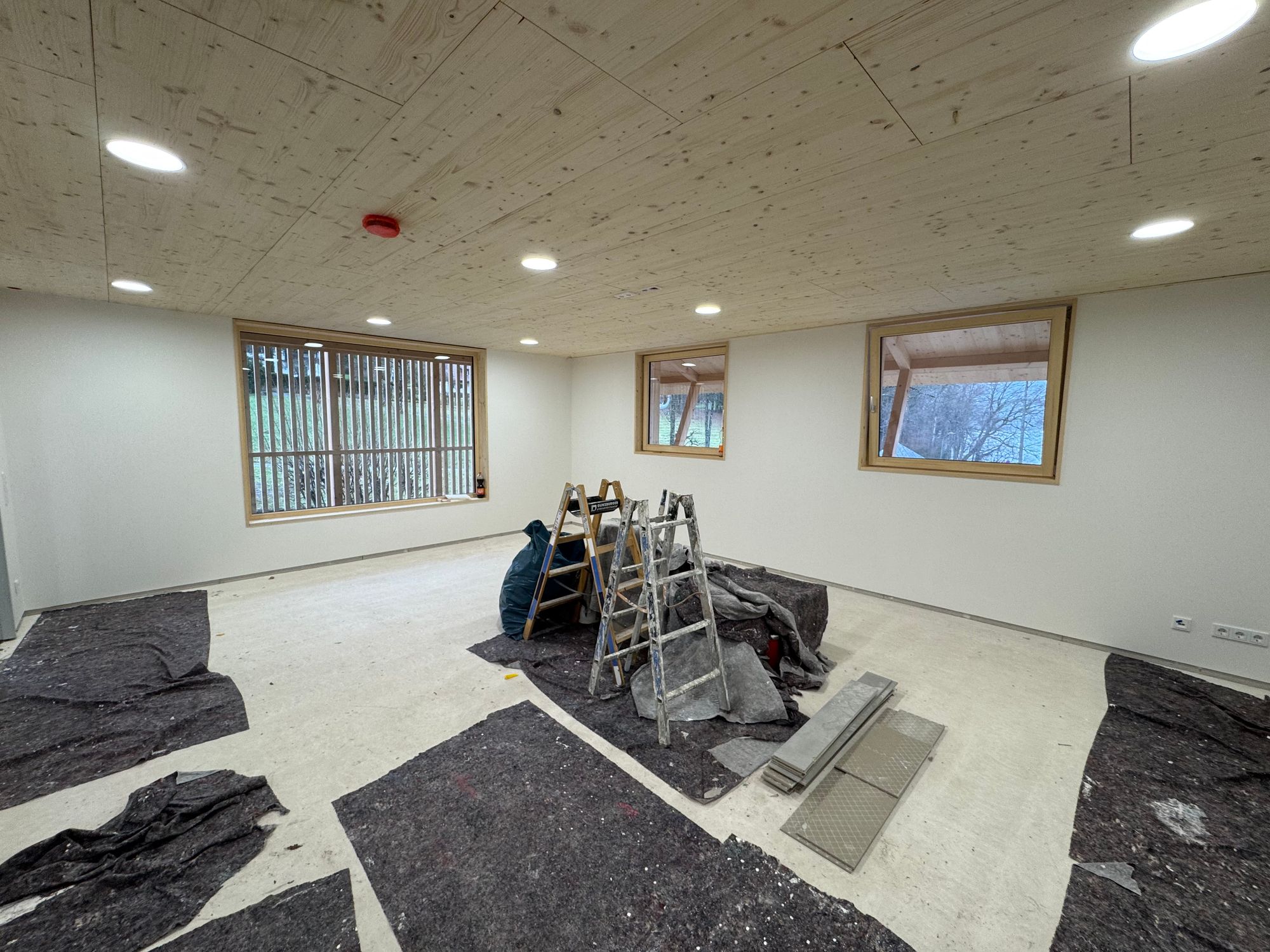

Dezember 2024: Elektro- und HLS-Installation, Trockenbau, Brandschutztüren, Fliesen, Außenanlagen

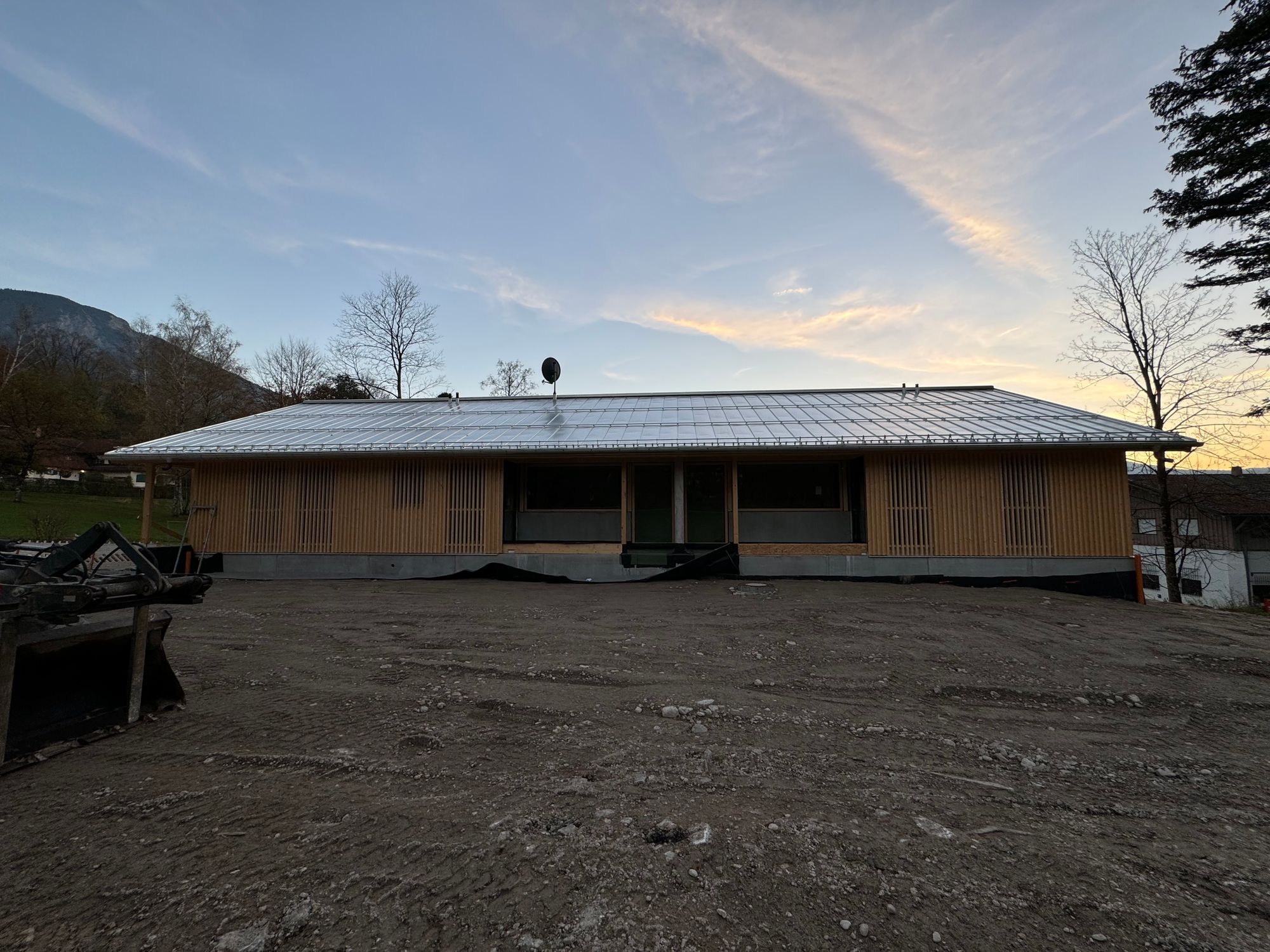

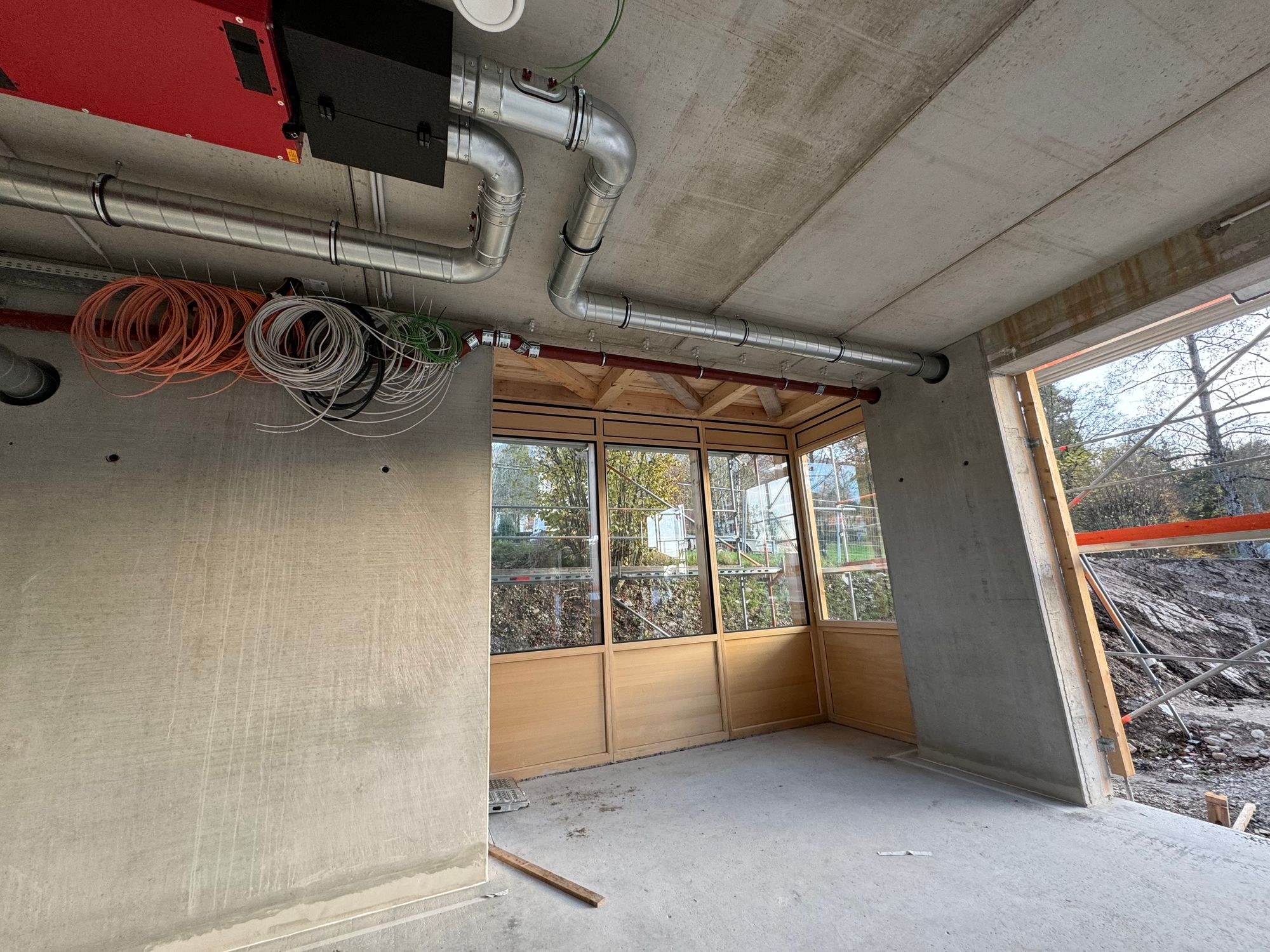

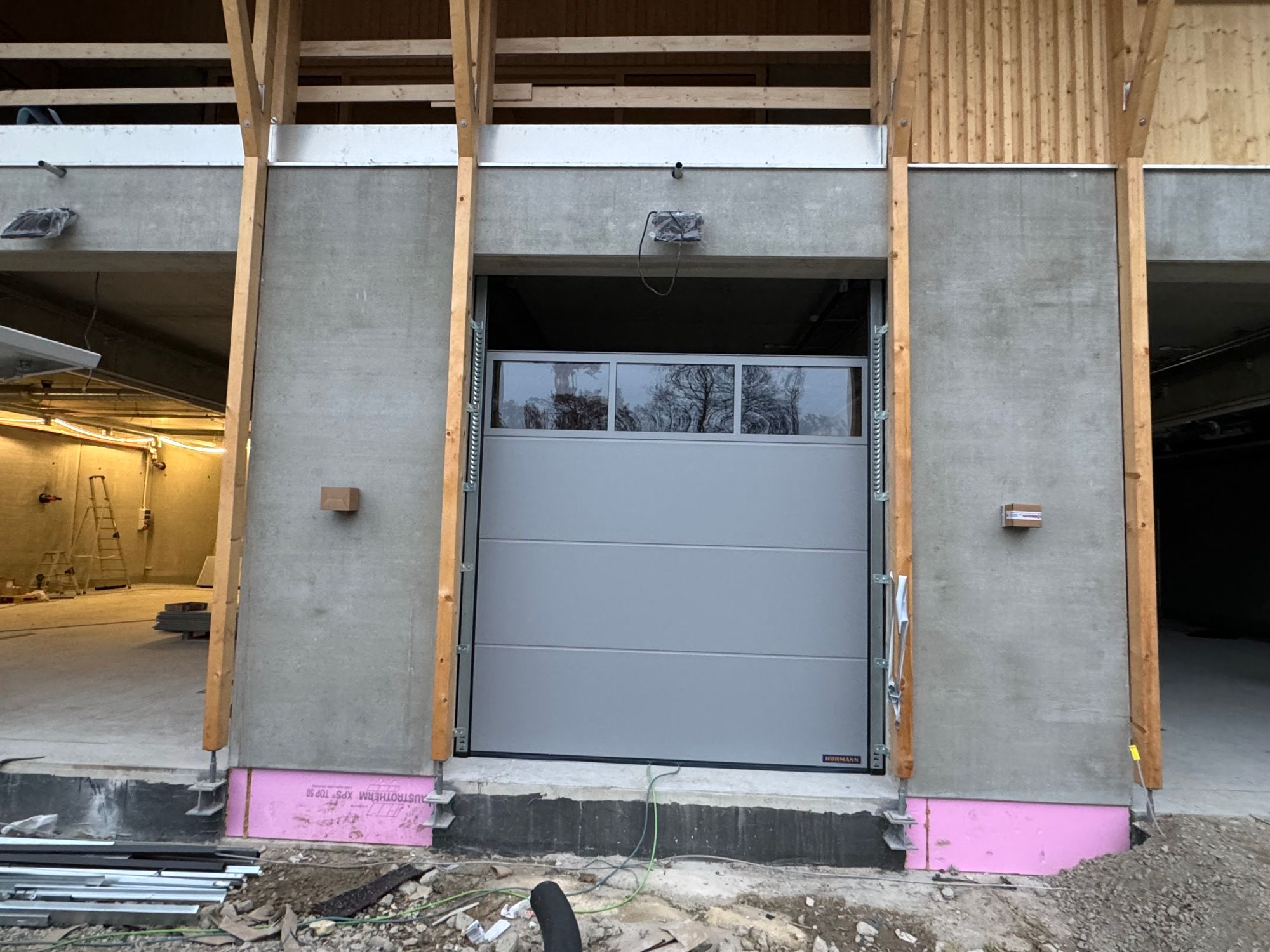

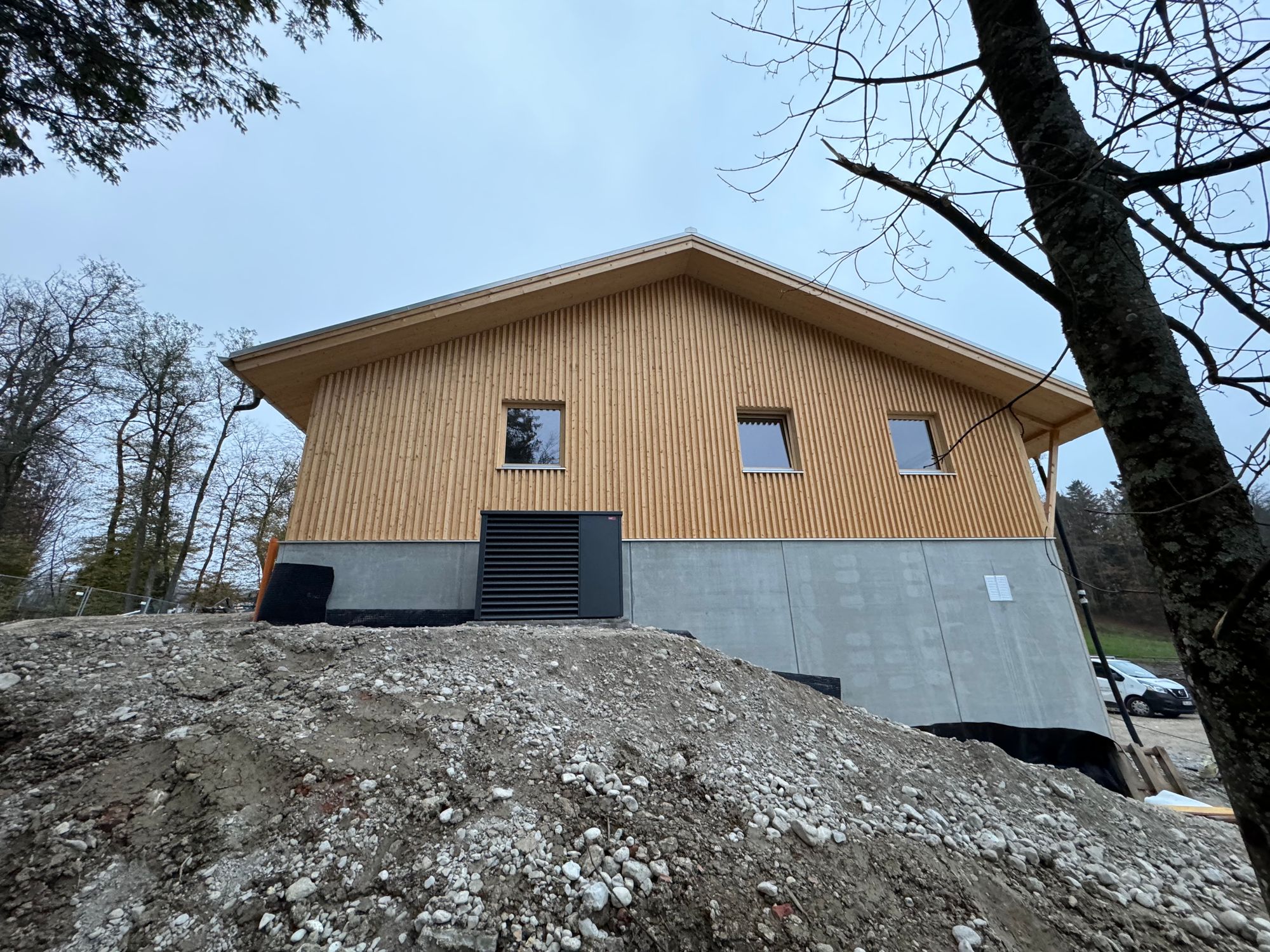

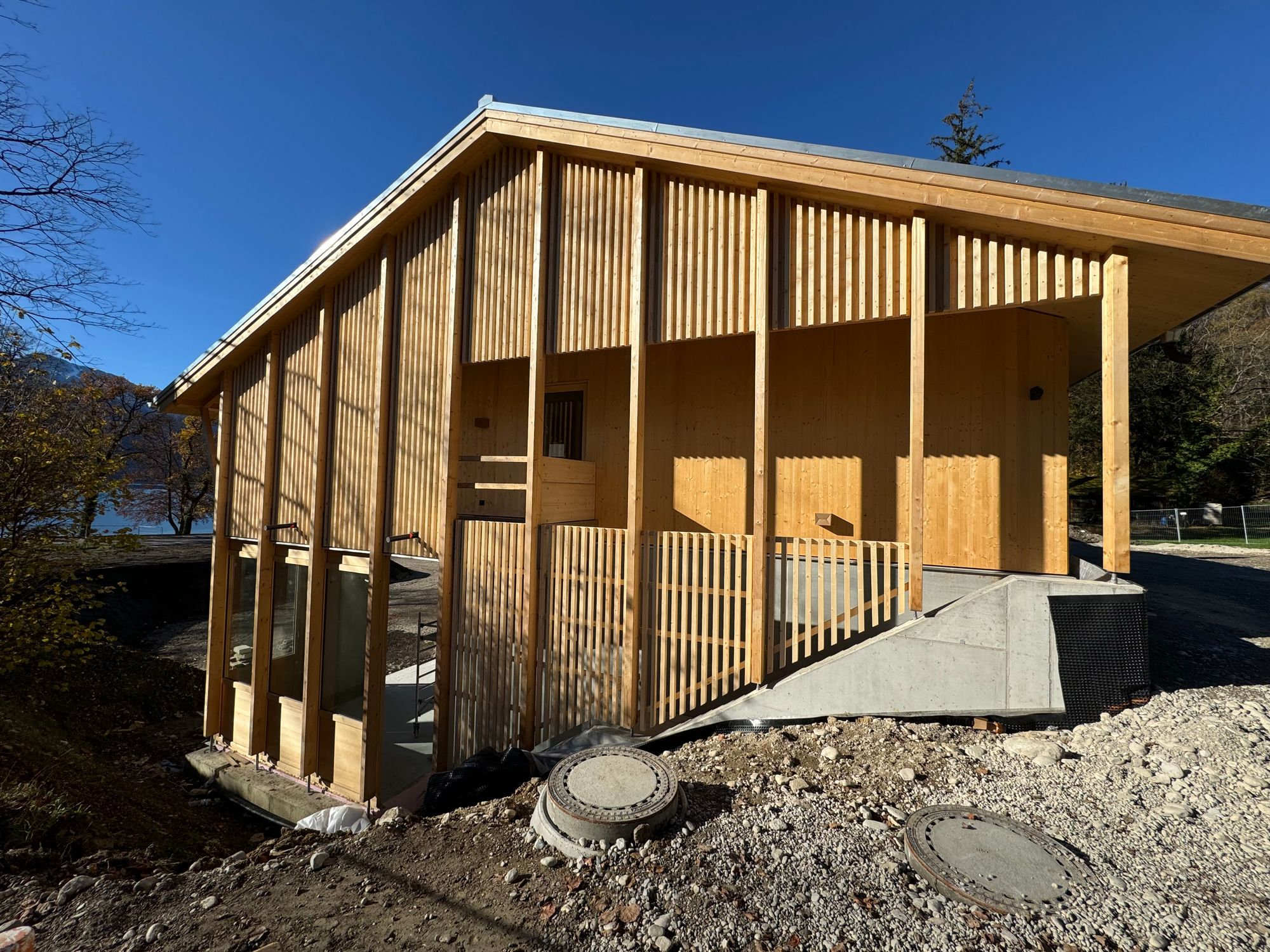

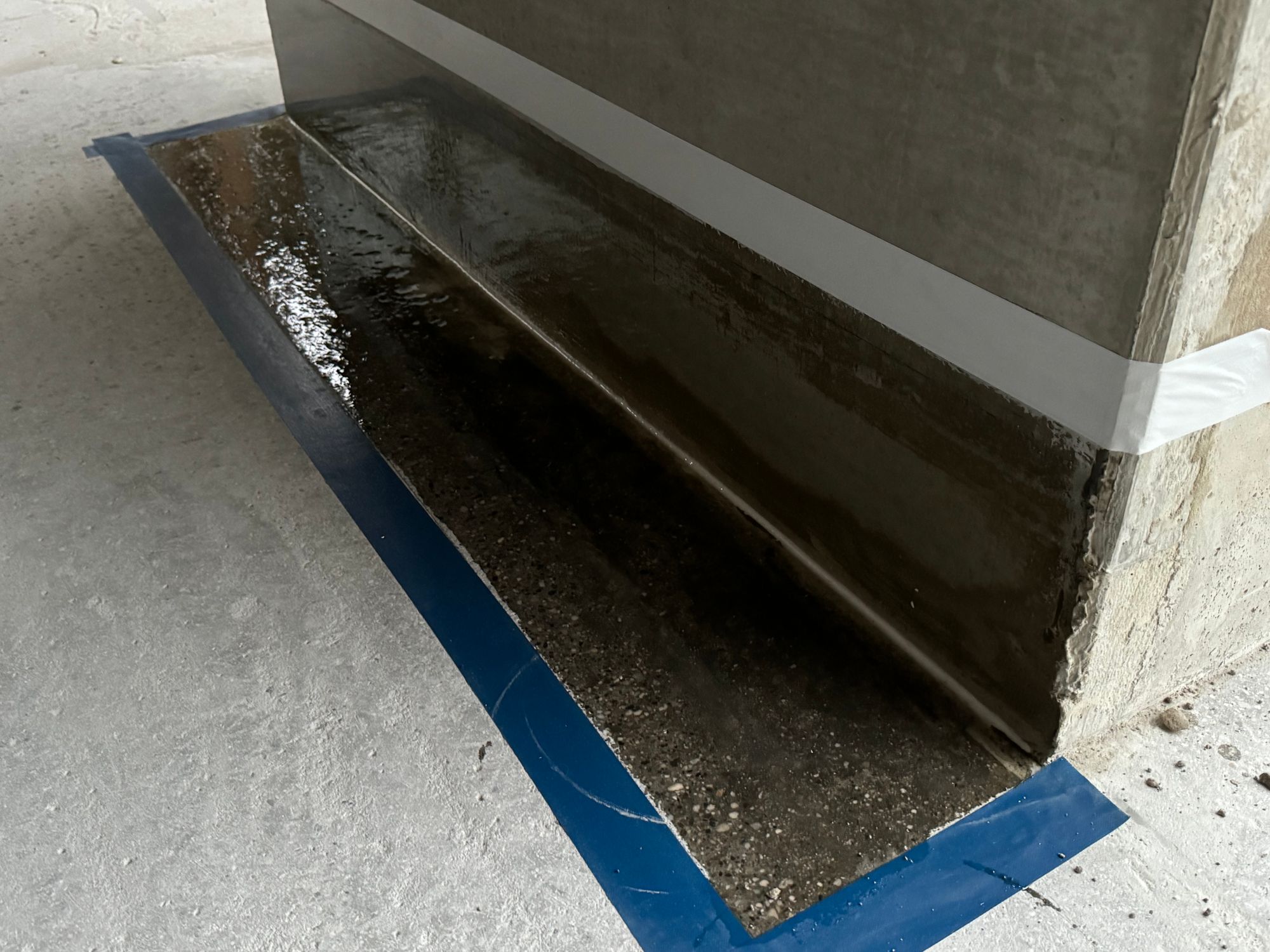

November 2024: Elektro- und HLS-Installation, Außenfassade Ost, Balkonabdichtungen, Geländeanpassungen, Trockenbau, Holzdecken, Wärmepumpe, Tore

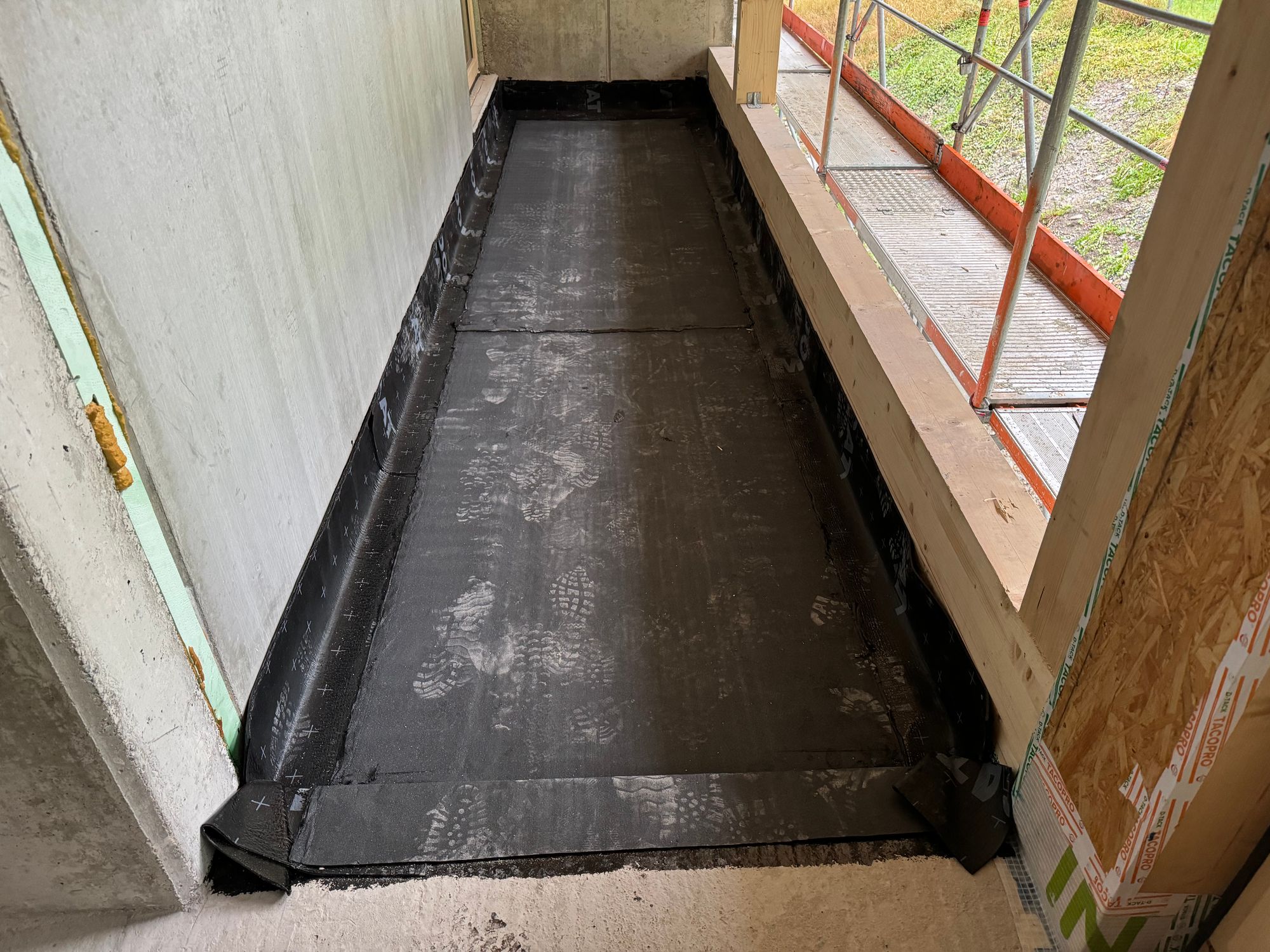

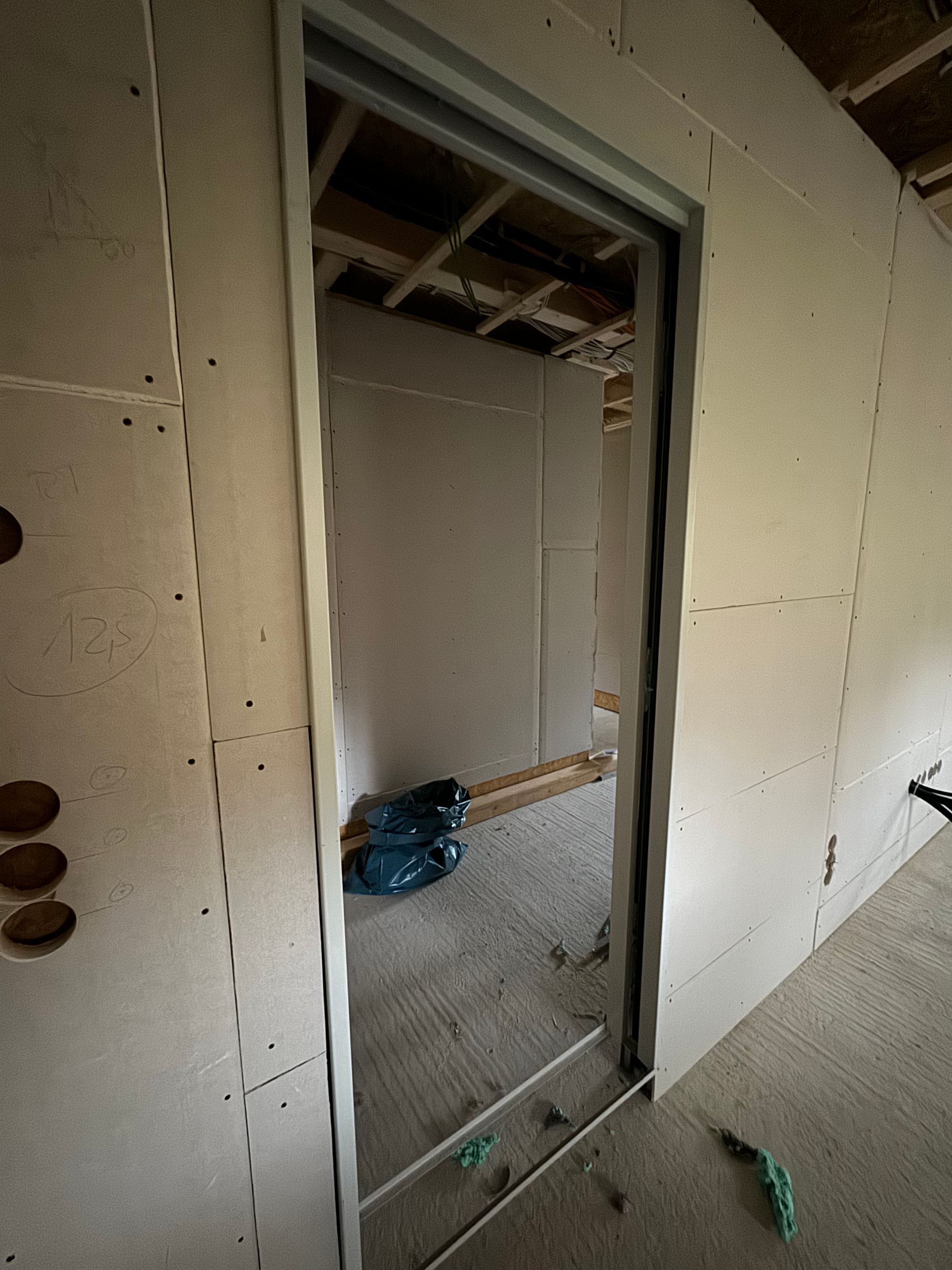

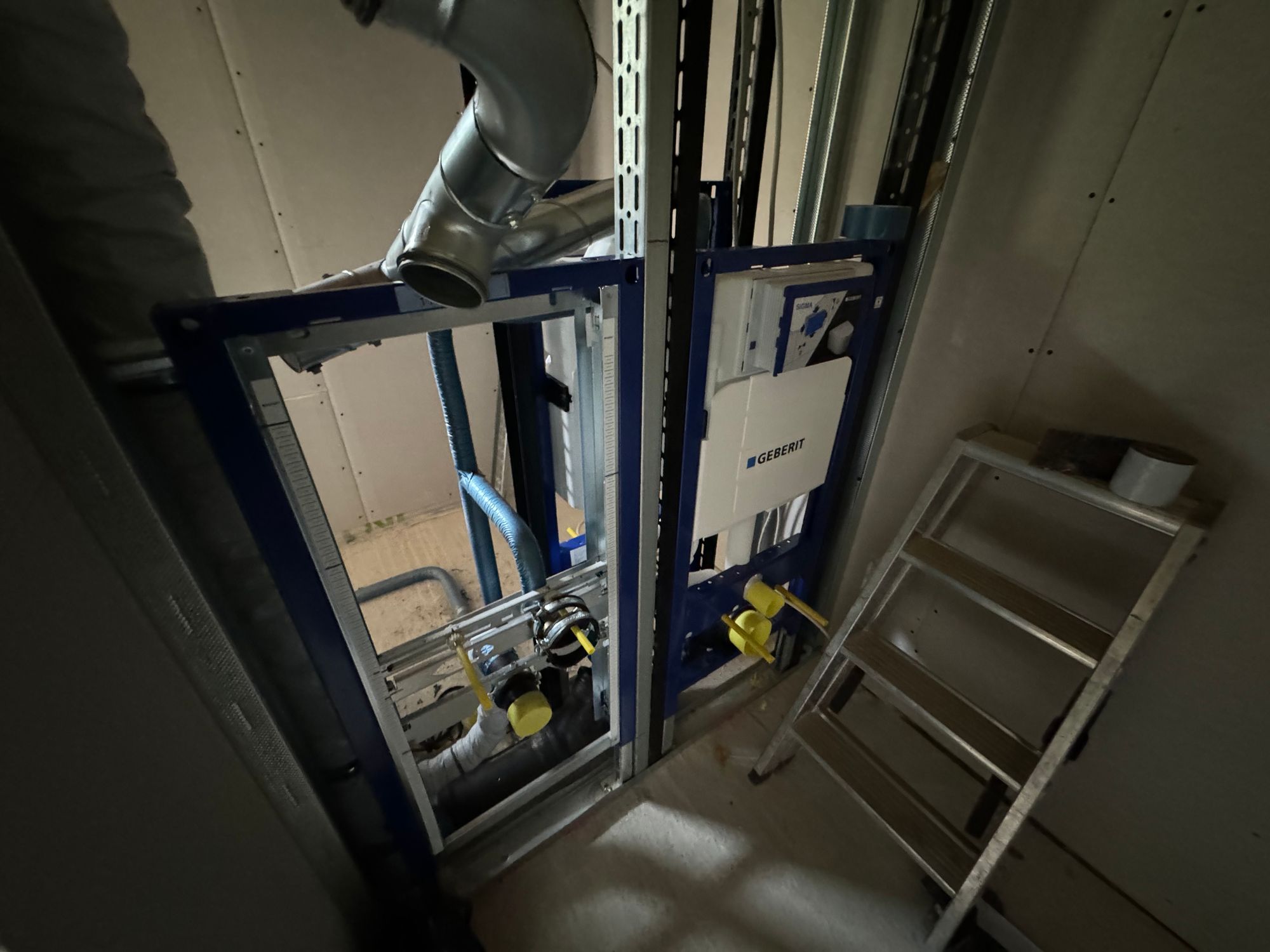

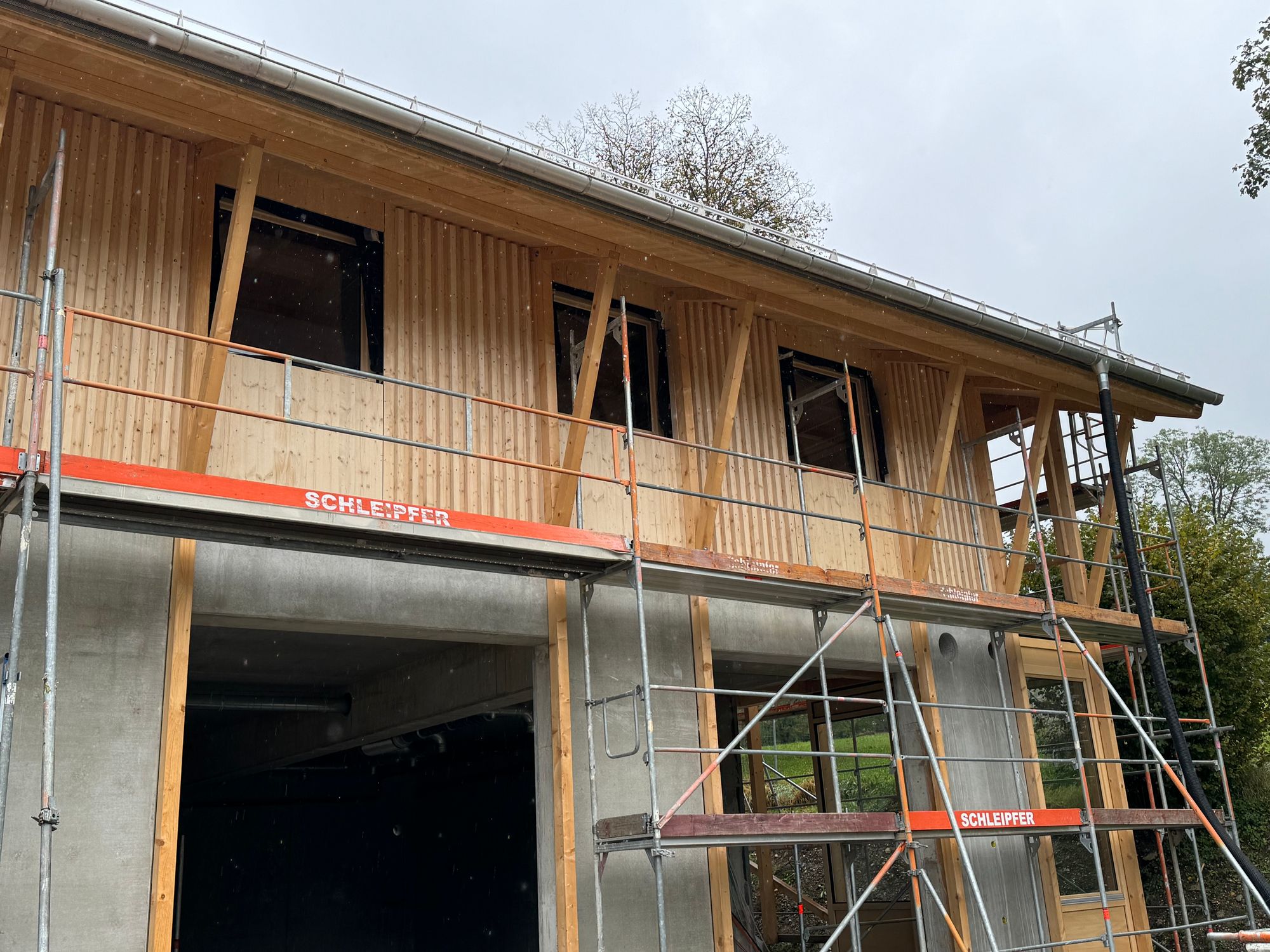

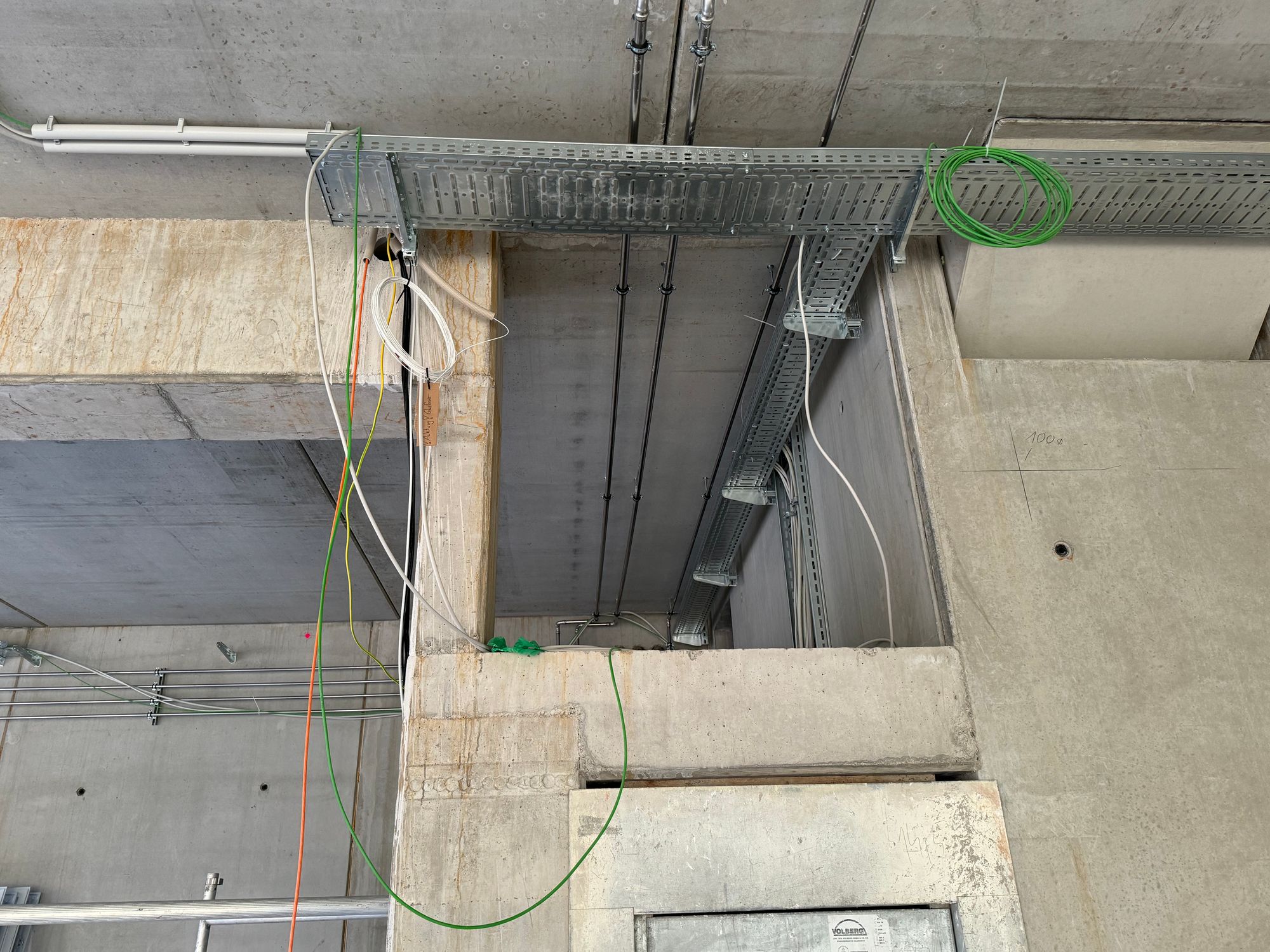

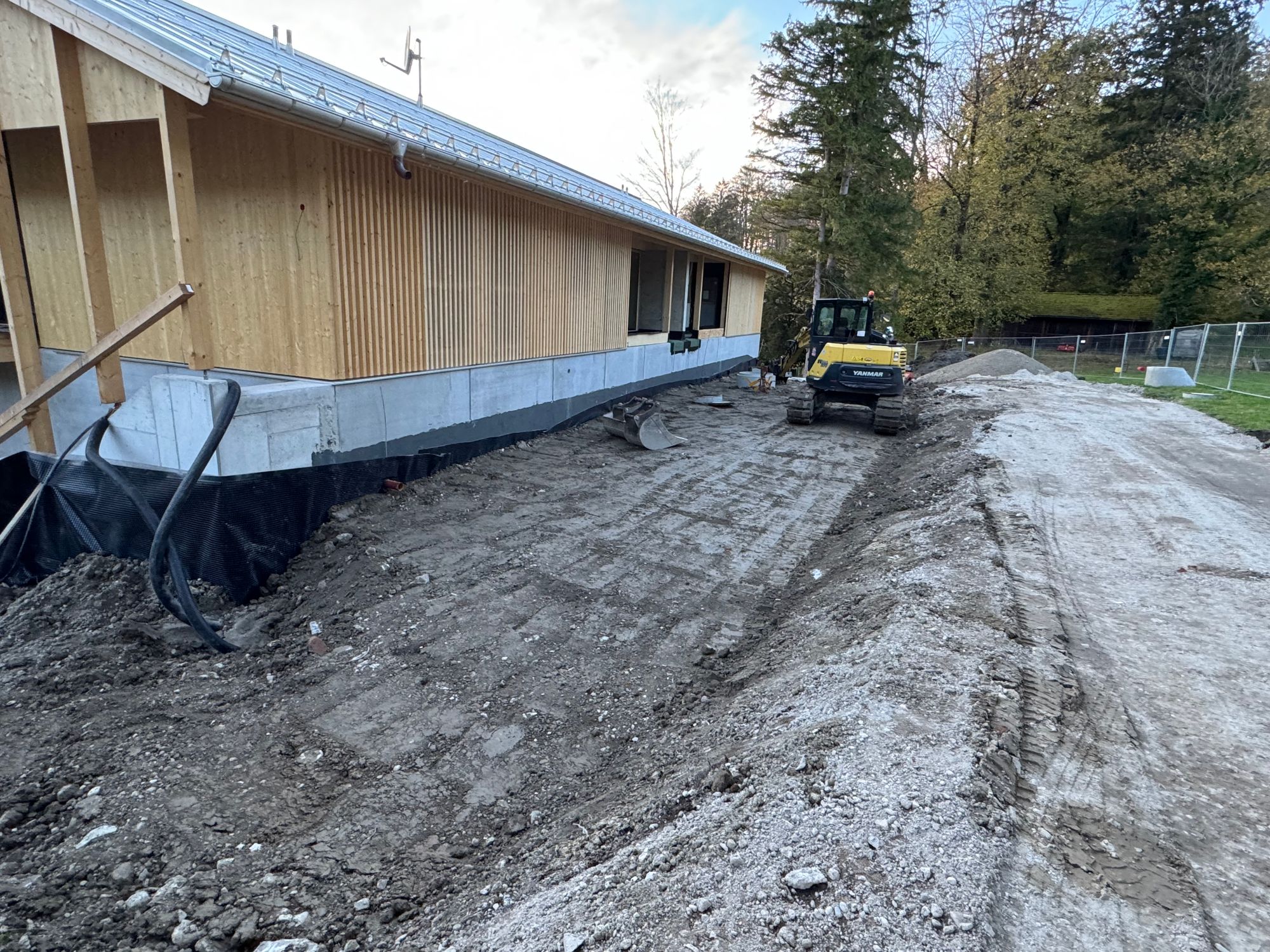

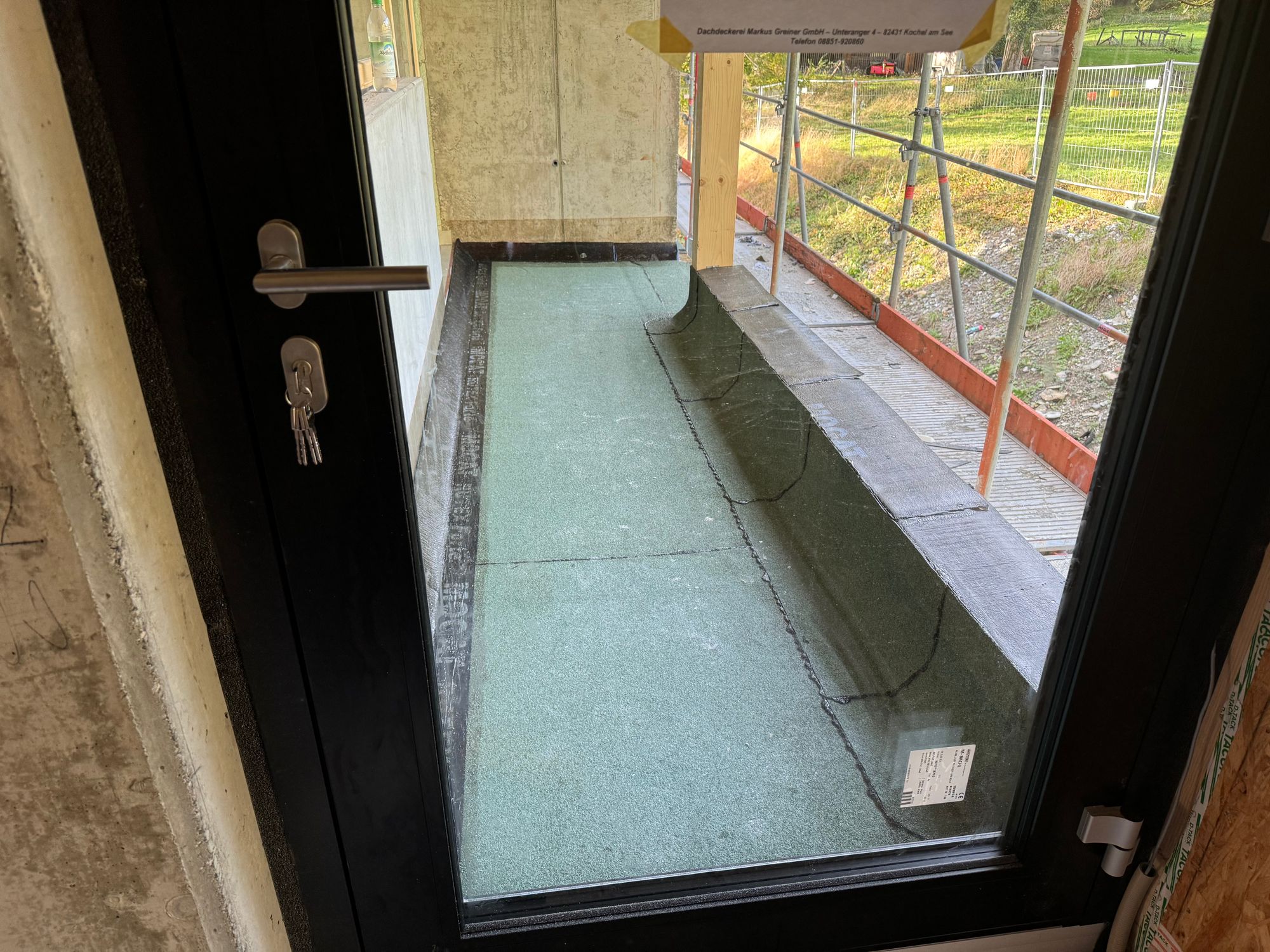

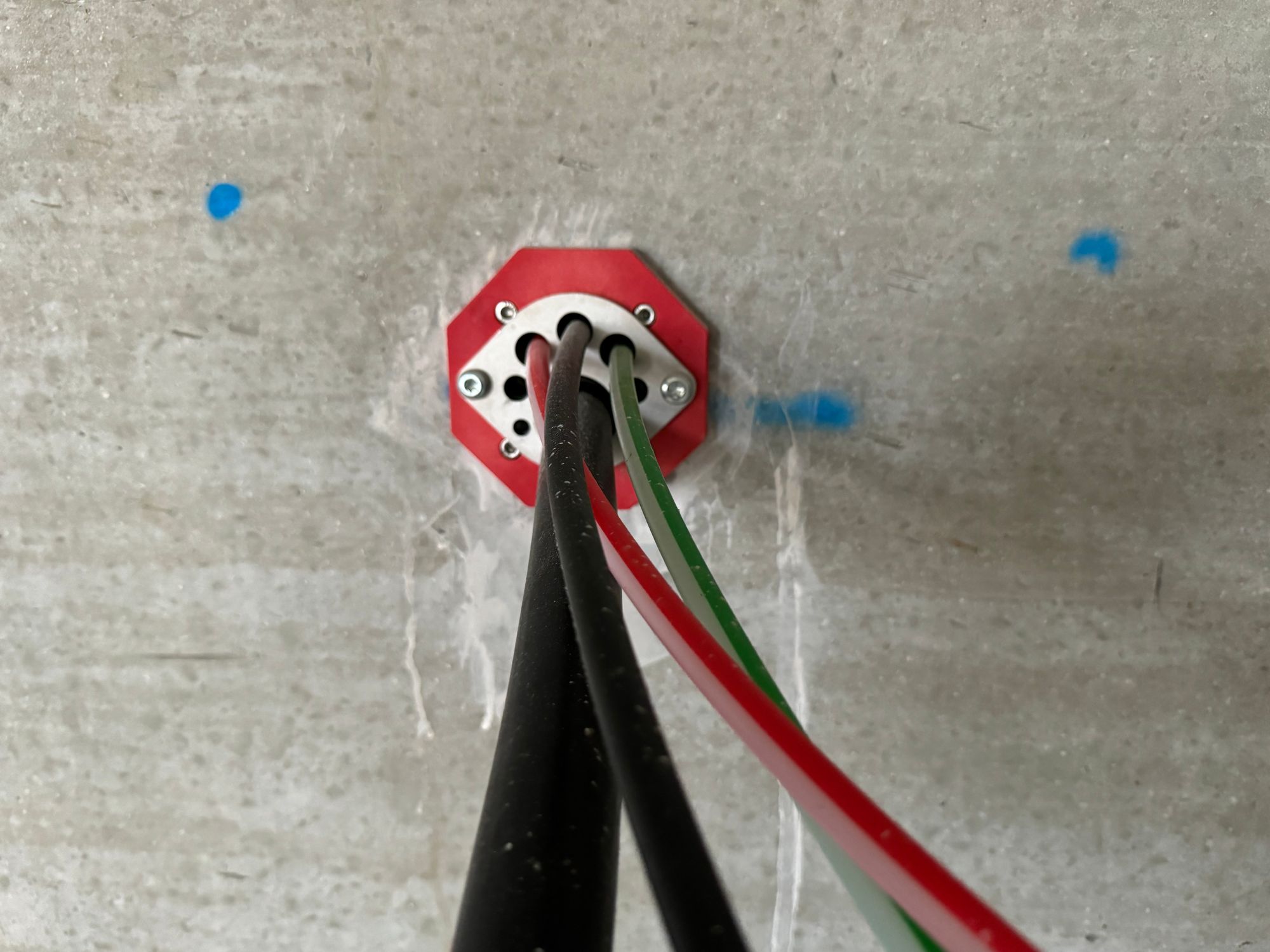

Oktober 2024: Elektro- und HLS-Installation, Rückbau Gerüst und Kran, Außenfassaden, Dämmung Stirnseite Bodenplatte, Haustür, Innentürzargen, Balkonabdichtungen, Vorbereitung Estrich, Verfüllung Arbeitsraum

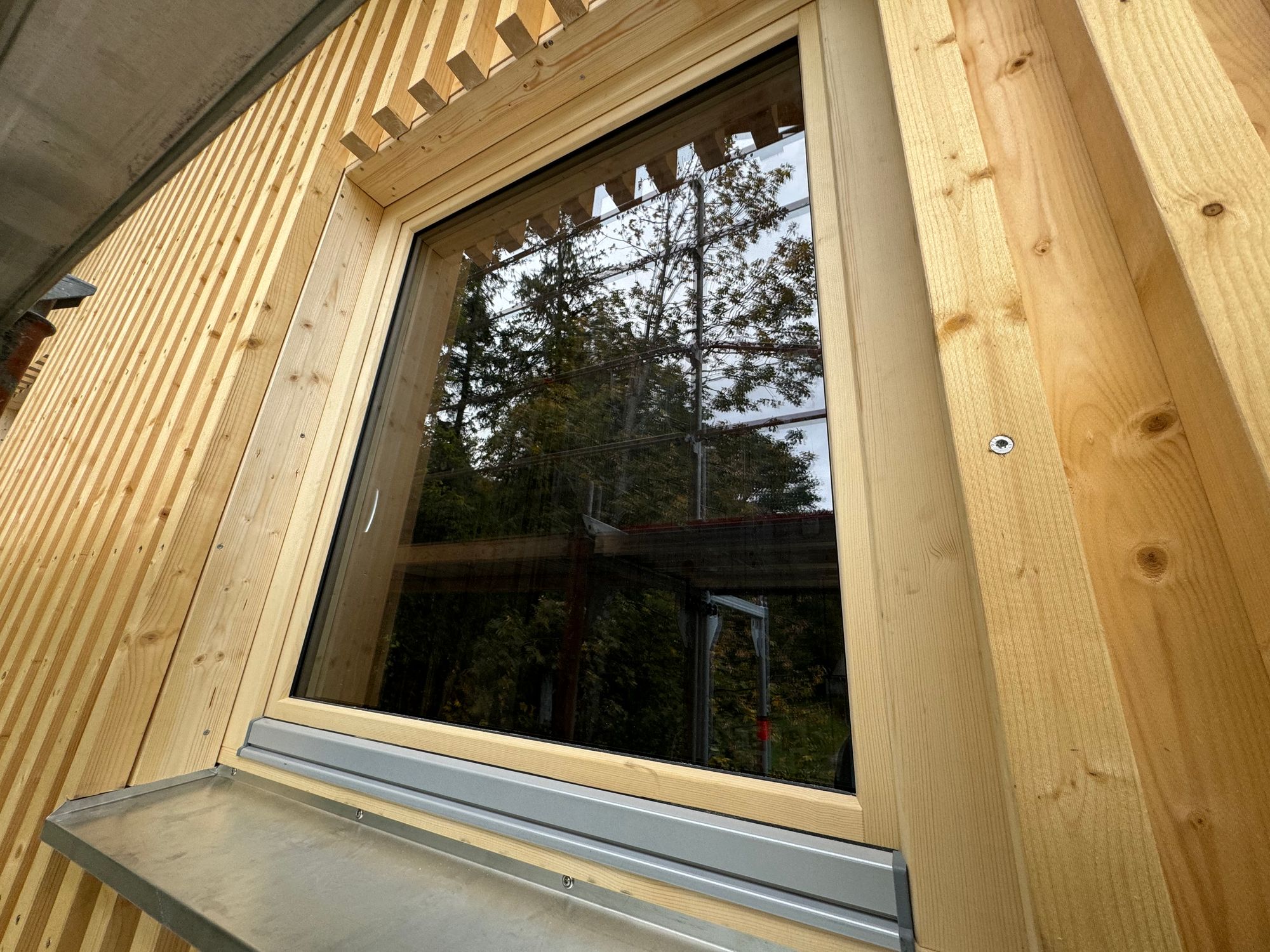

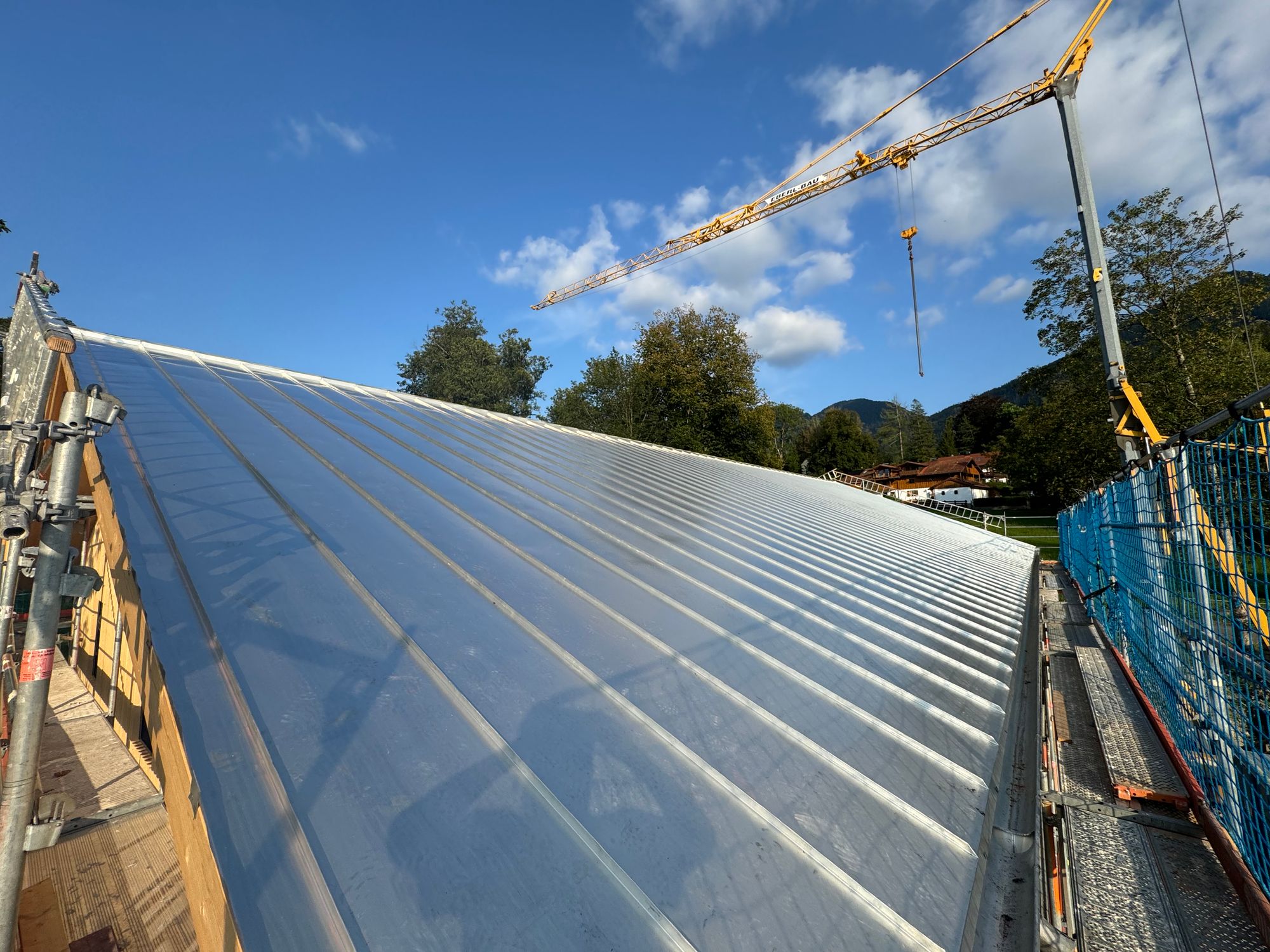

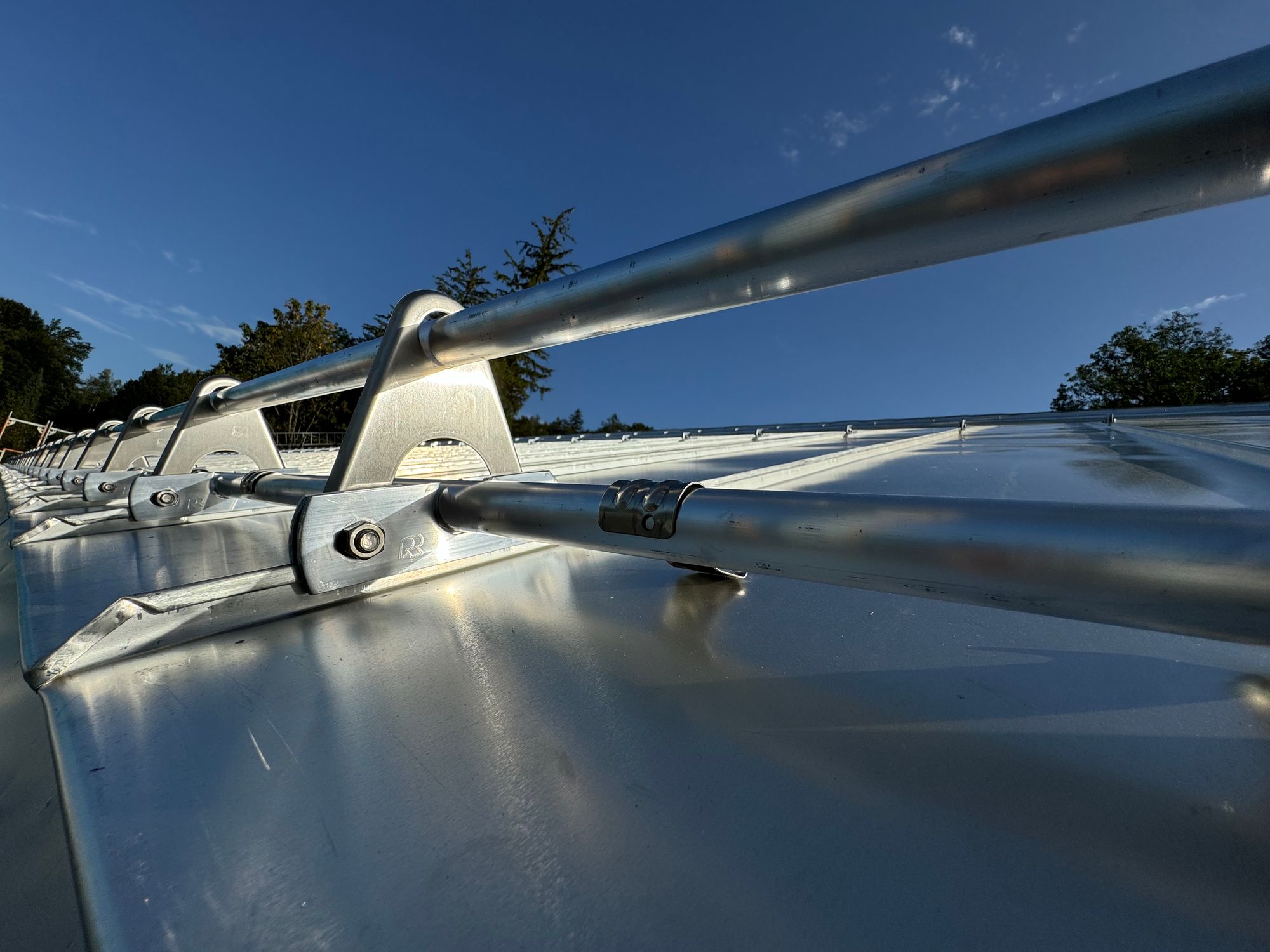

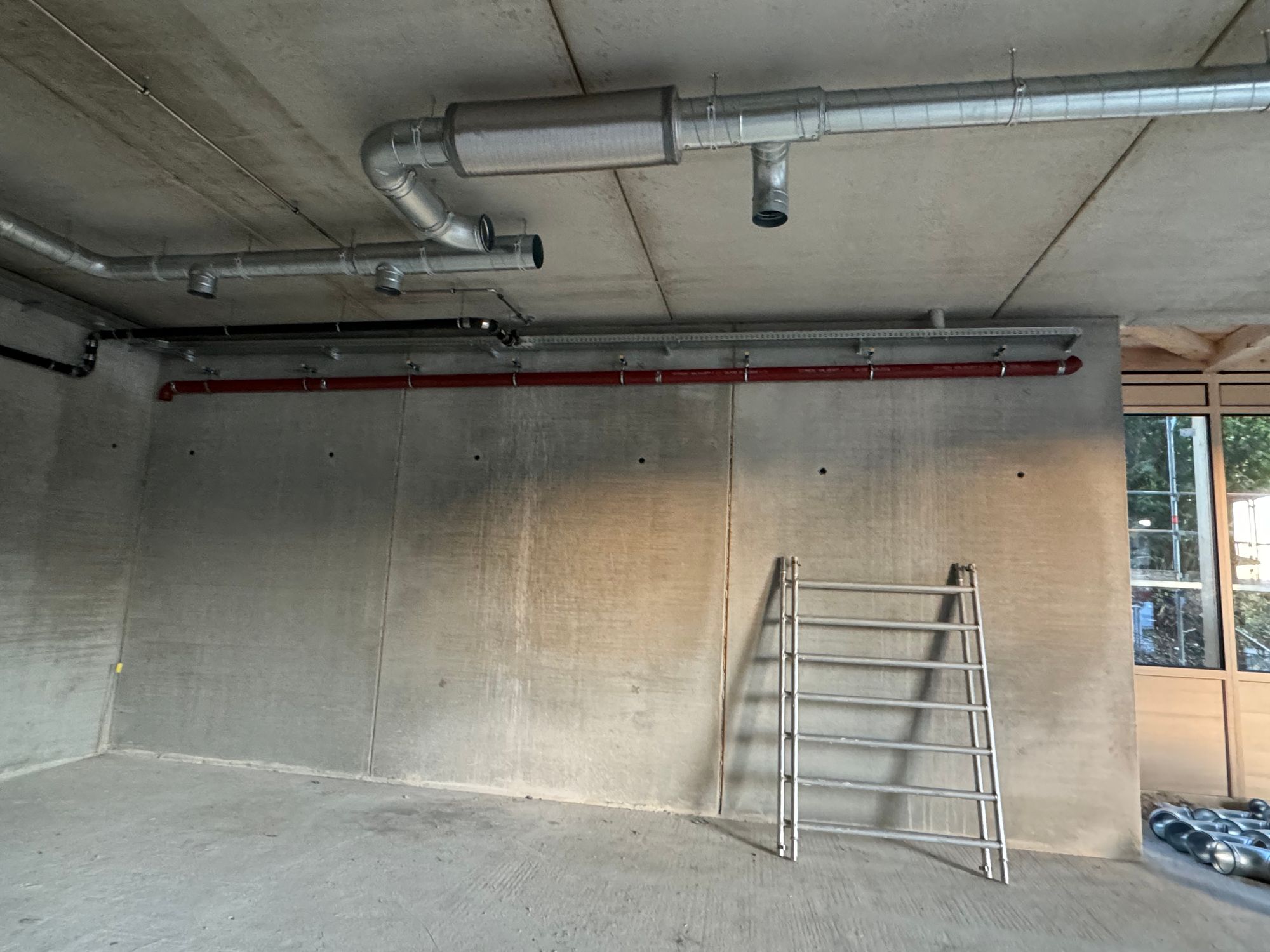

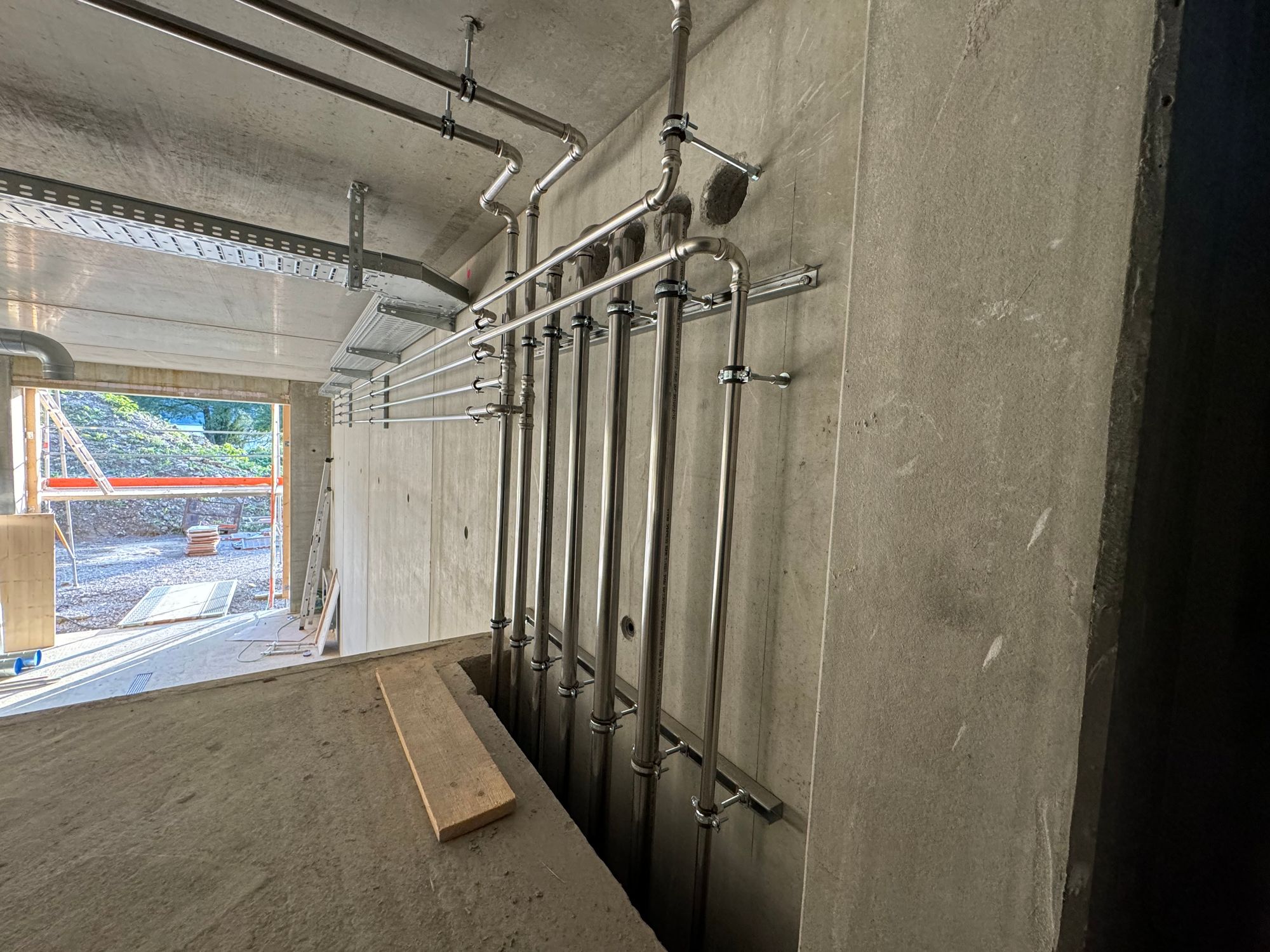

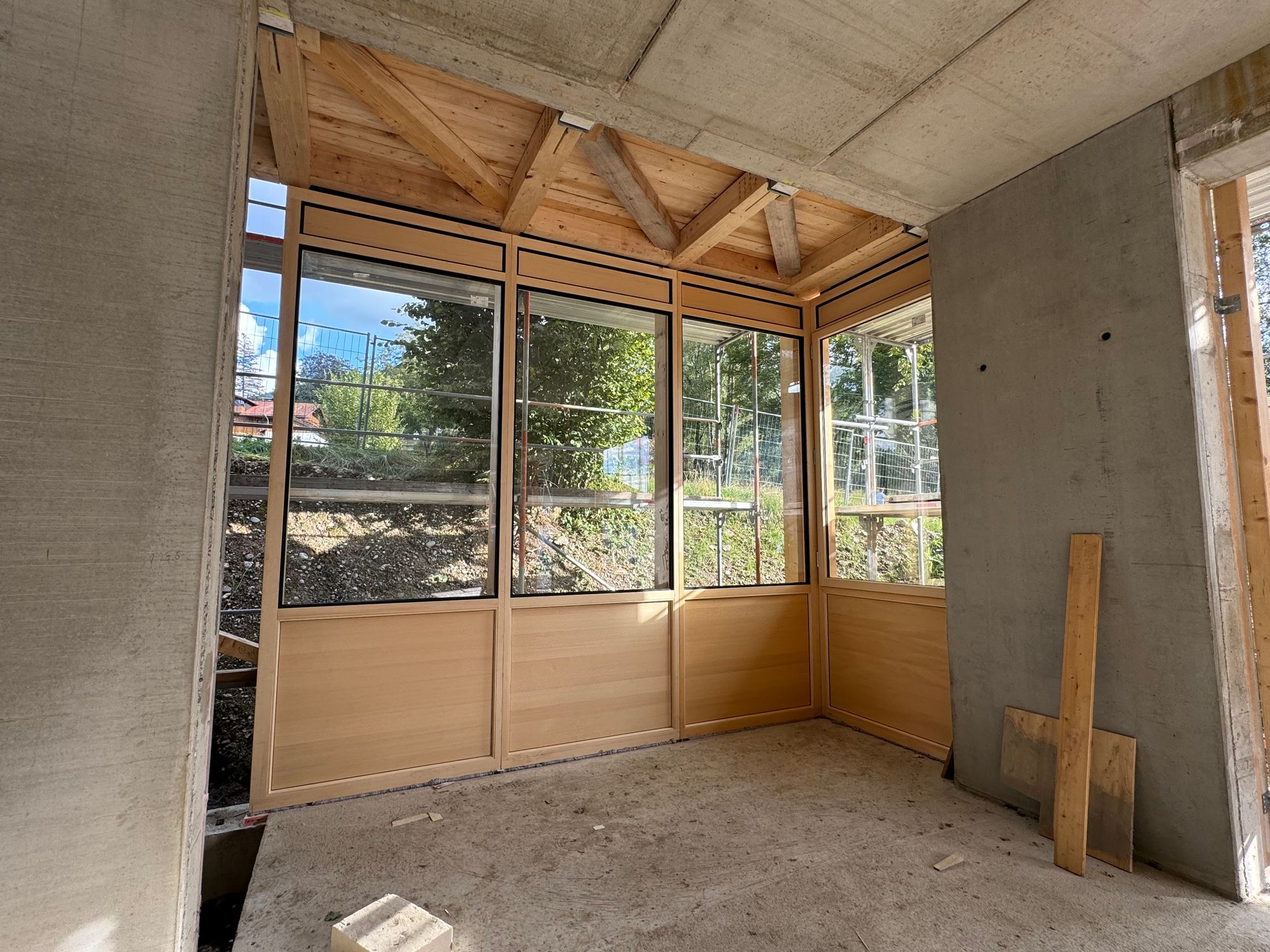

September 2024: Elektro- und HLS-Iinstallation, Blechdach, Fenster und Fenstertüren, Hebauf, Abdichtungsarbeiten, Holzfassaden

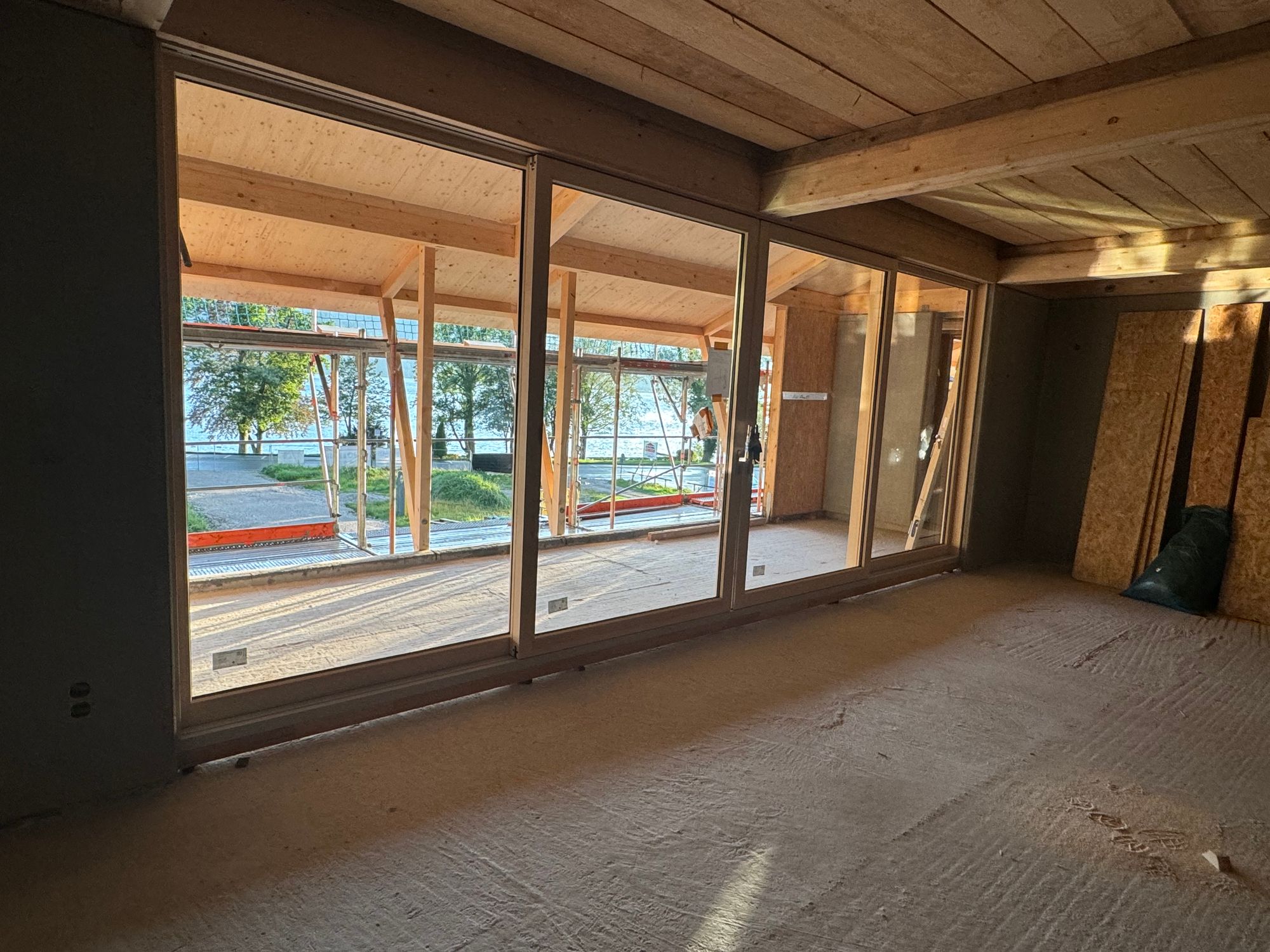

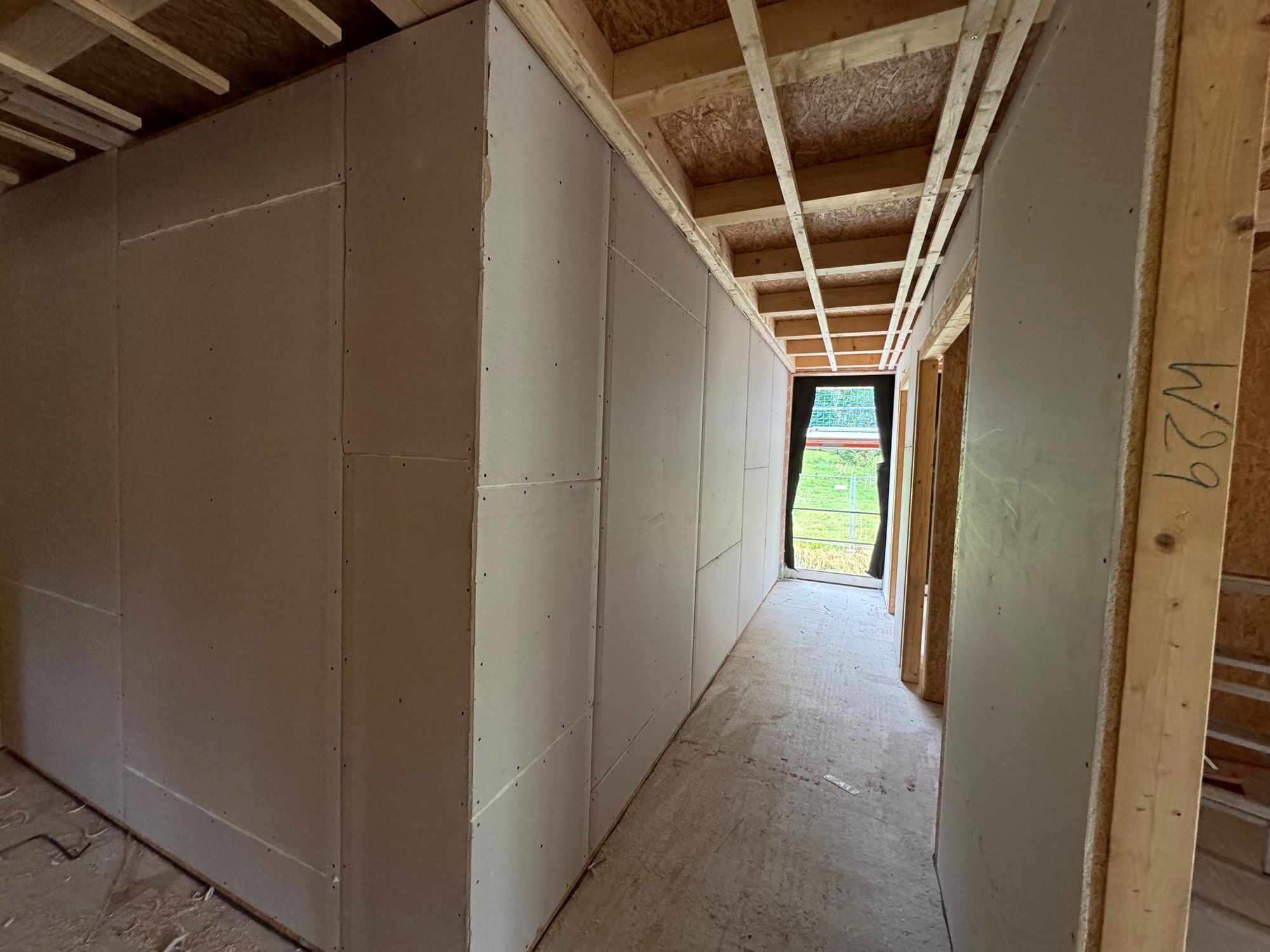

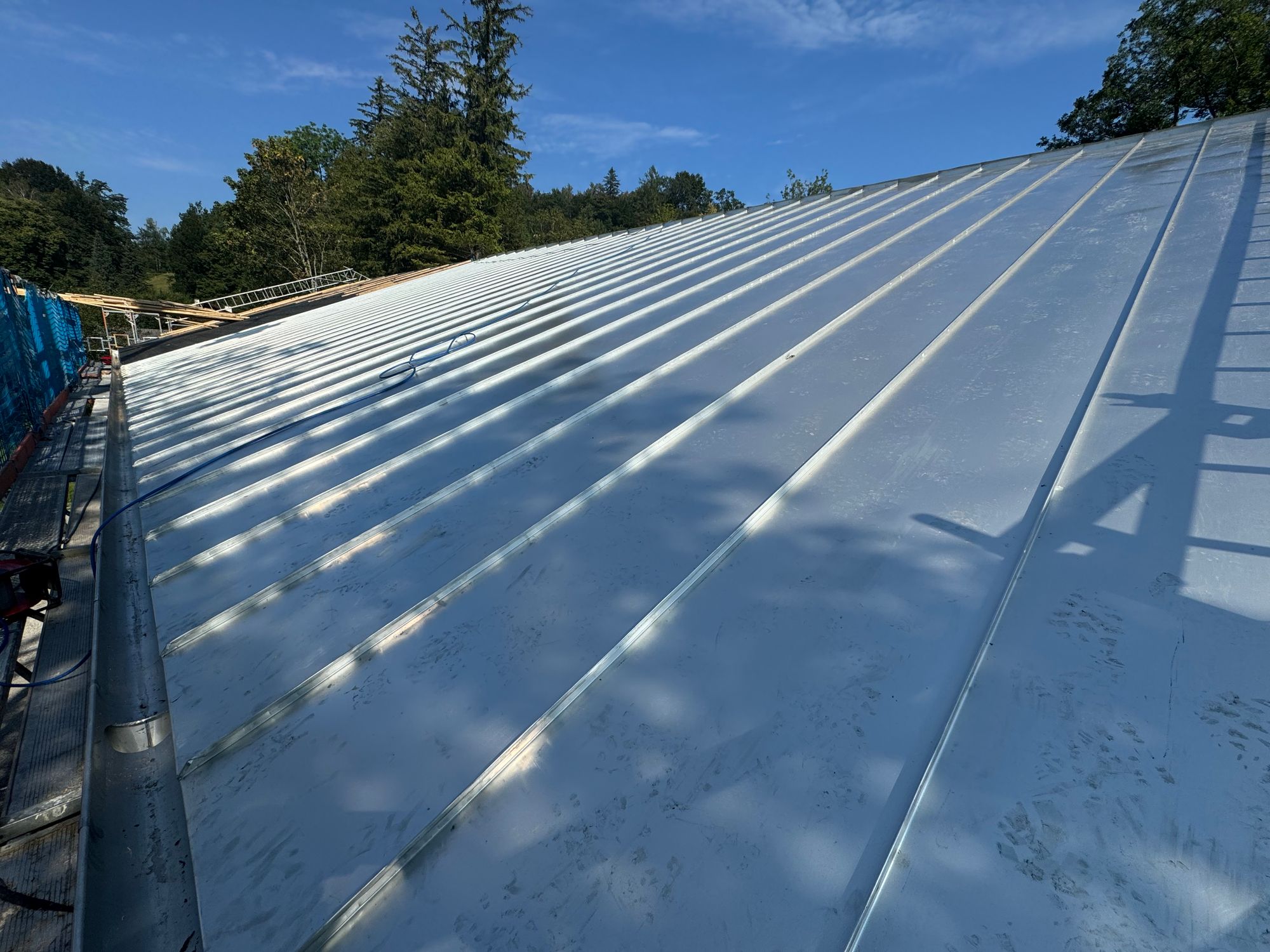

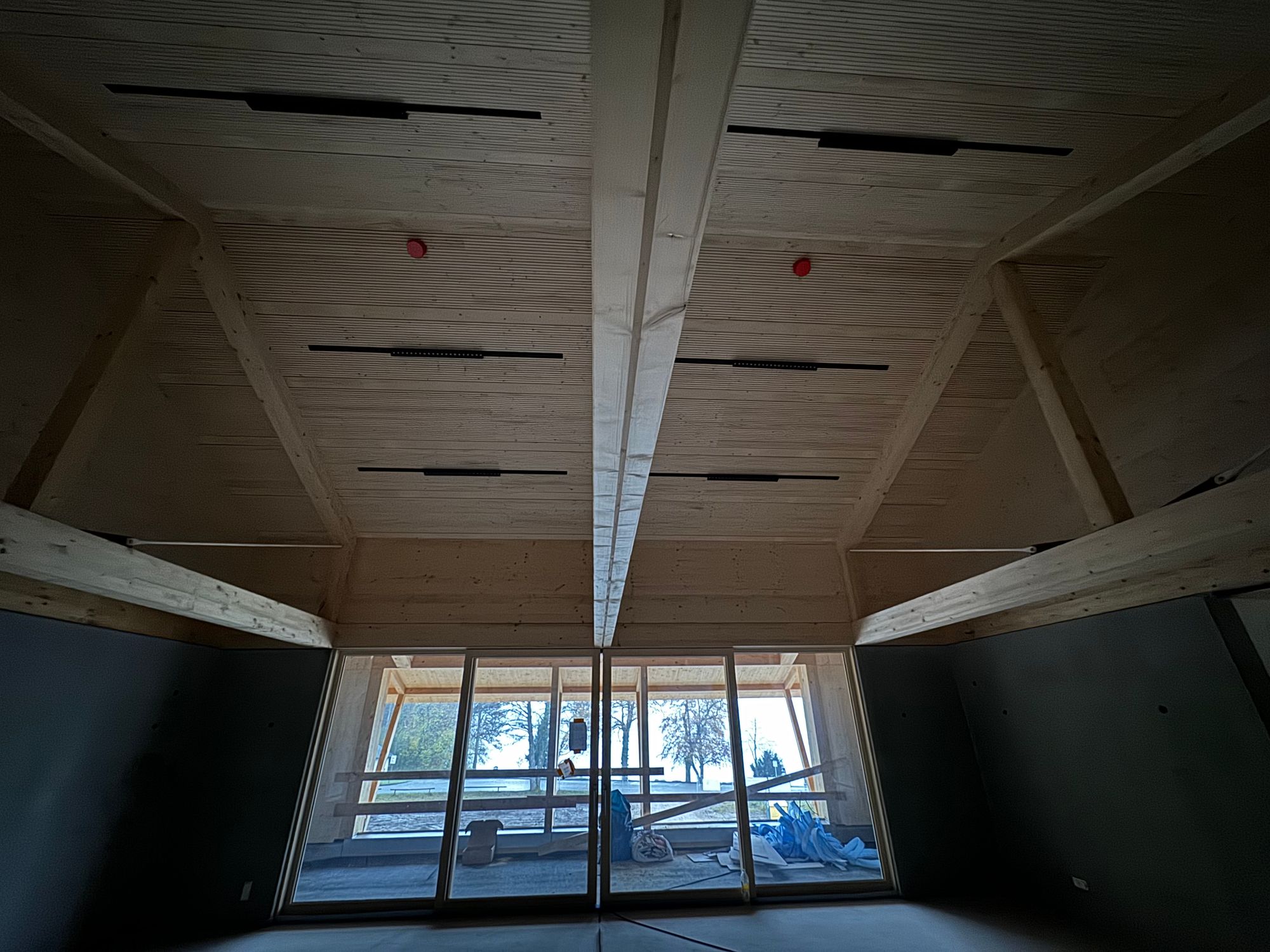

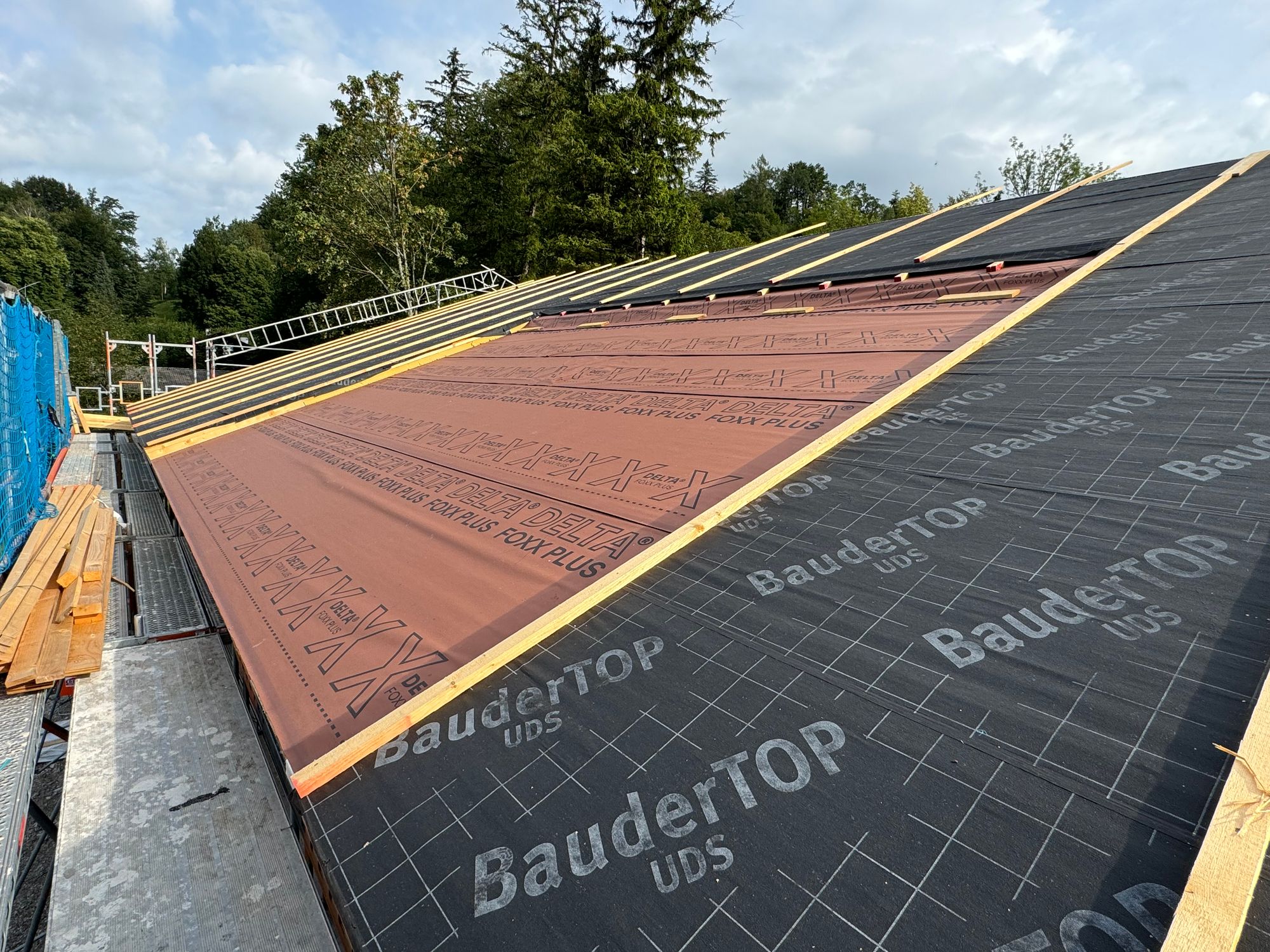

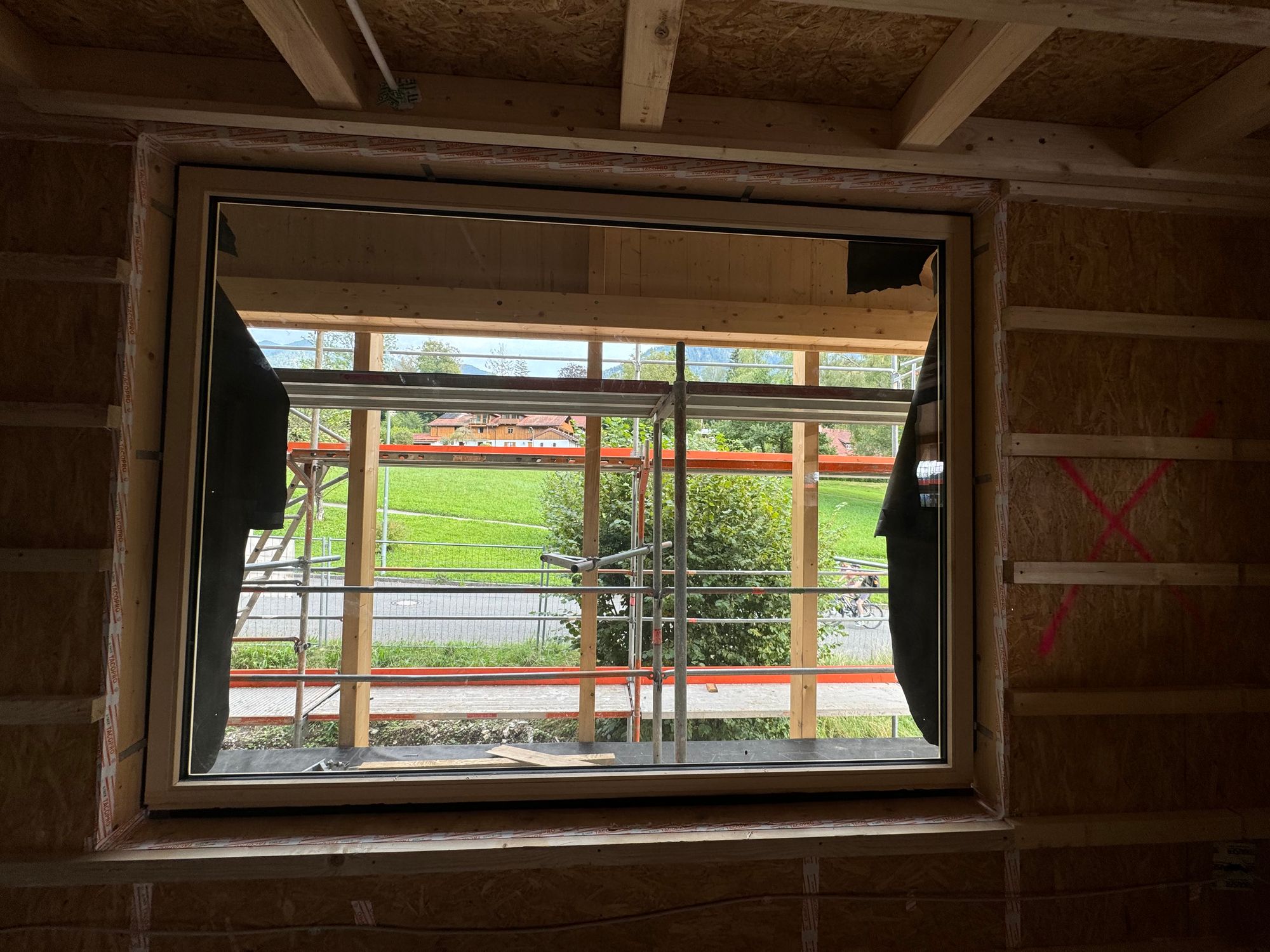

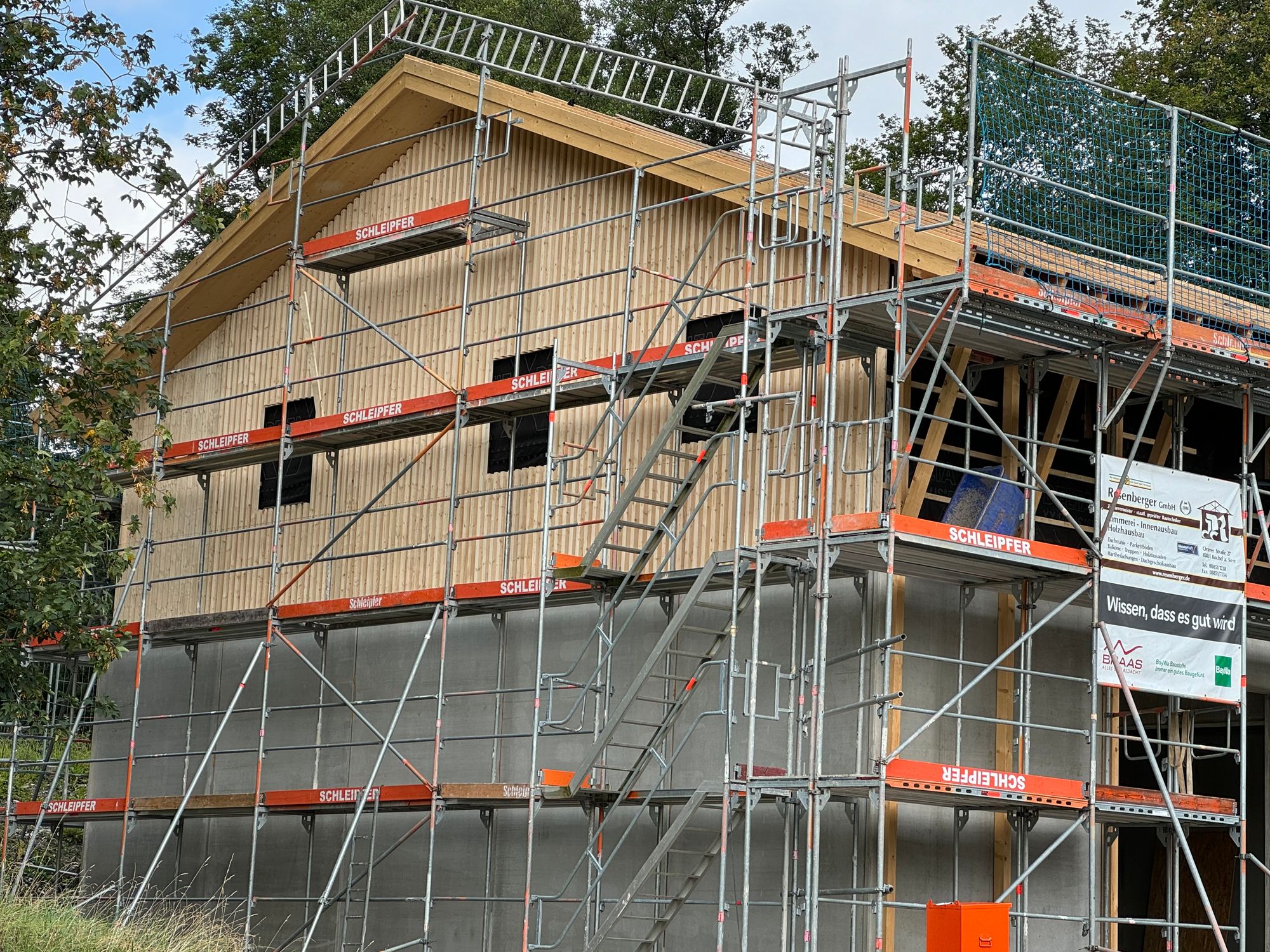

August 2024: Dach dicht, Dämmung Außenwände OG, Fensterelement Vortragsraum, Innenwände, Außenfassaden, Beginn Elektroarbeiten, Dachhaut

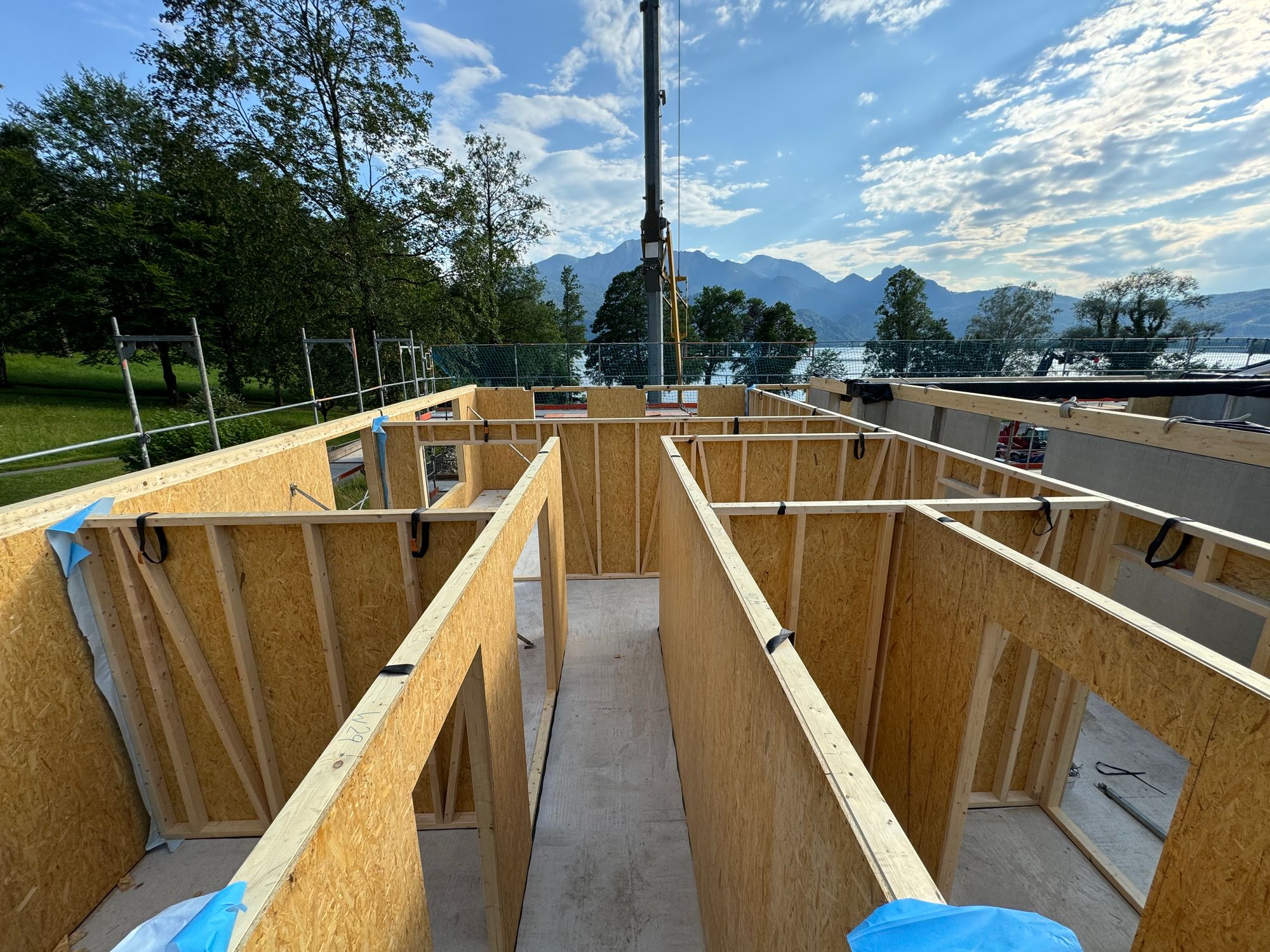

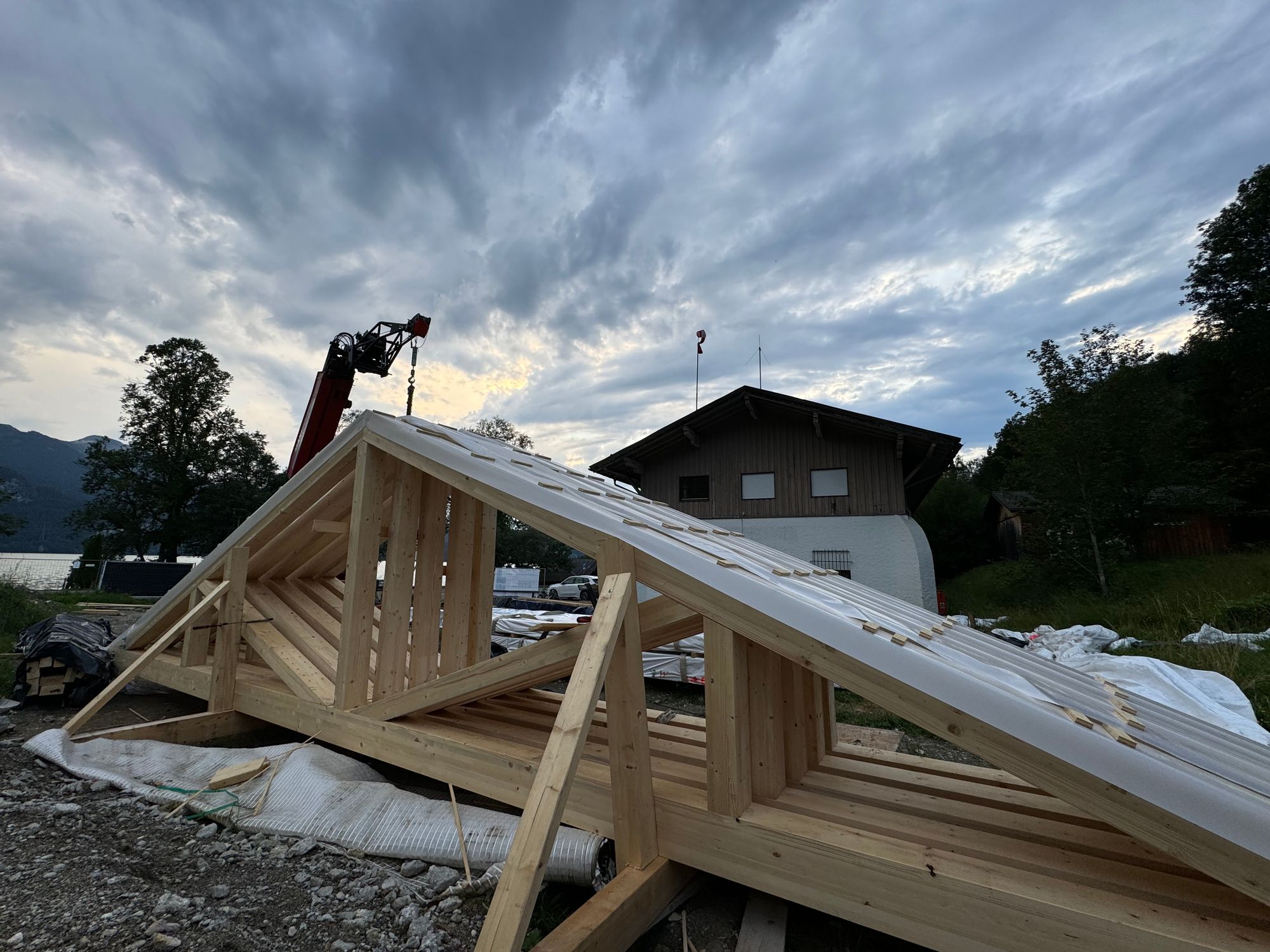

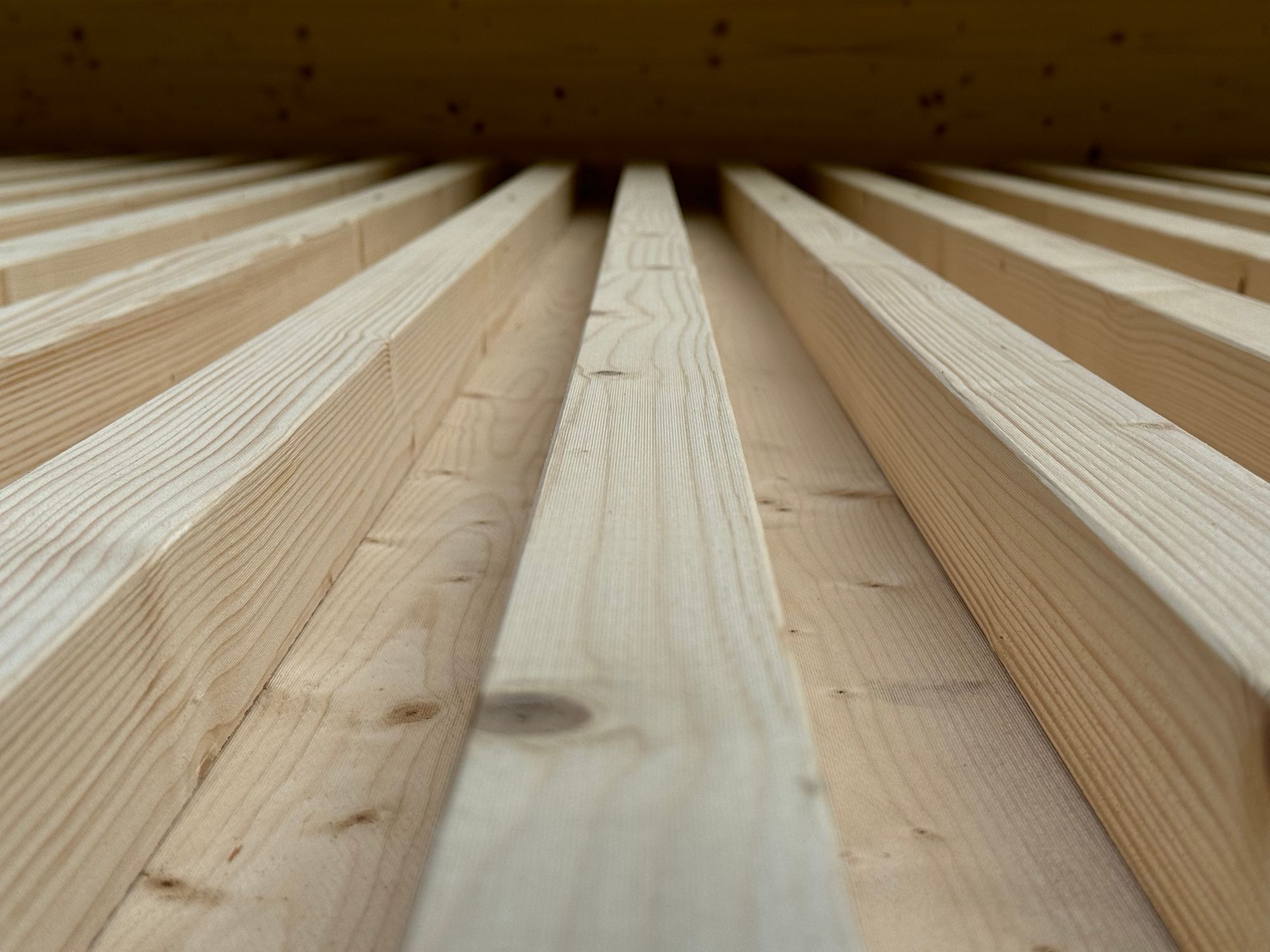

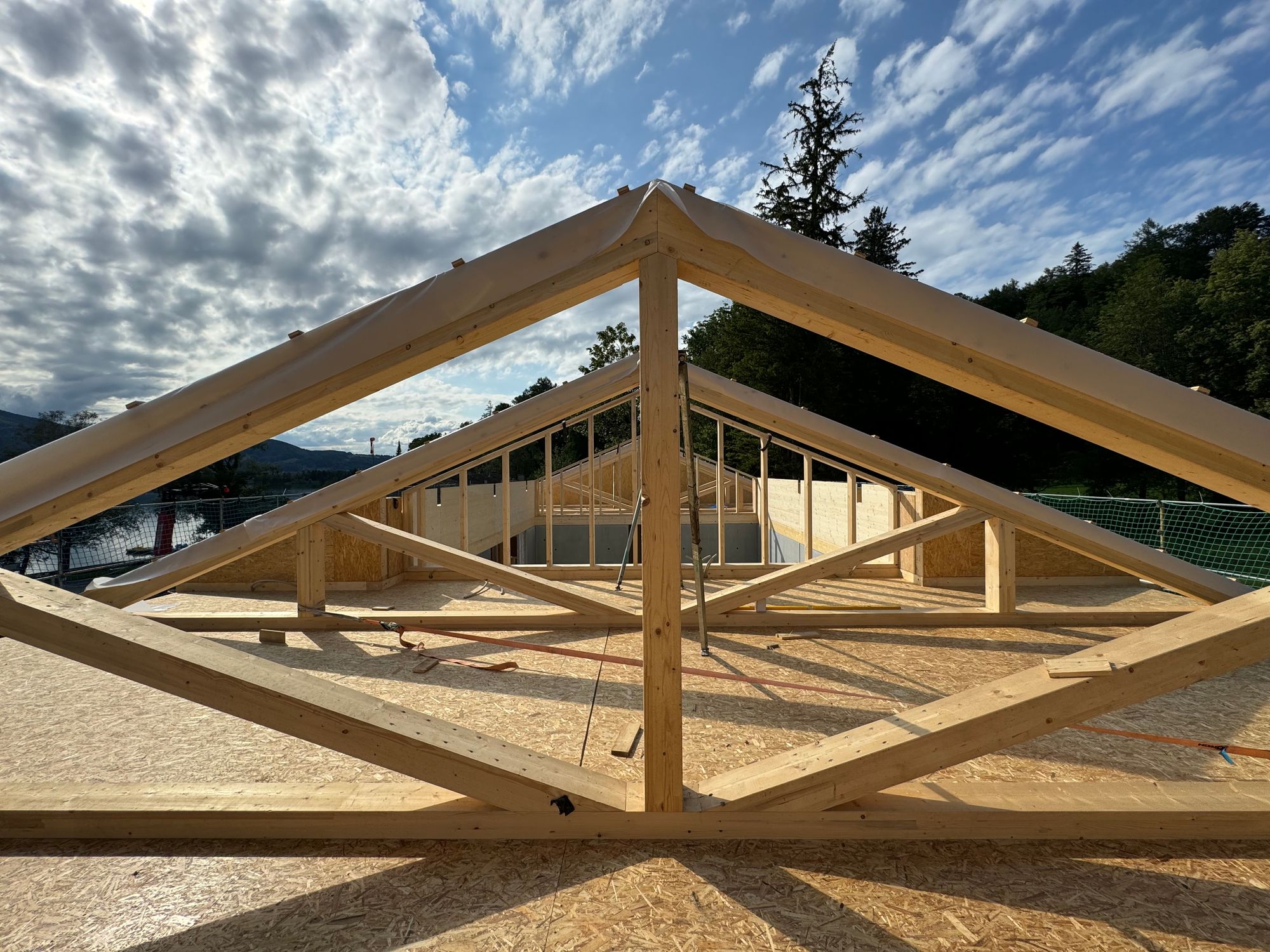

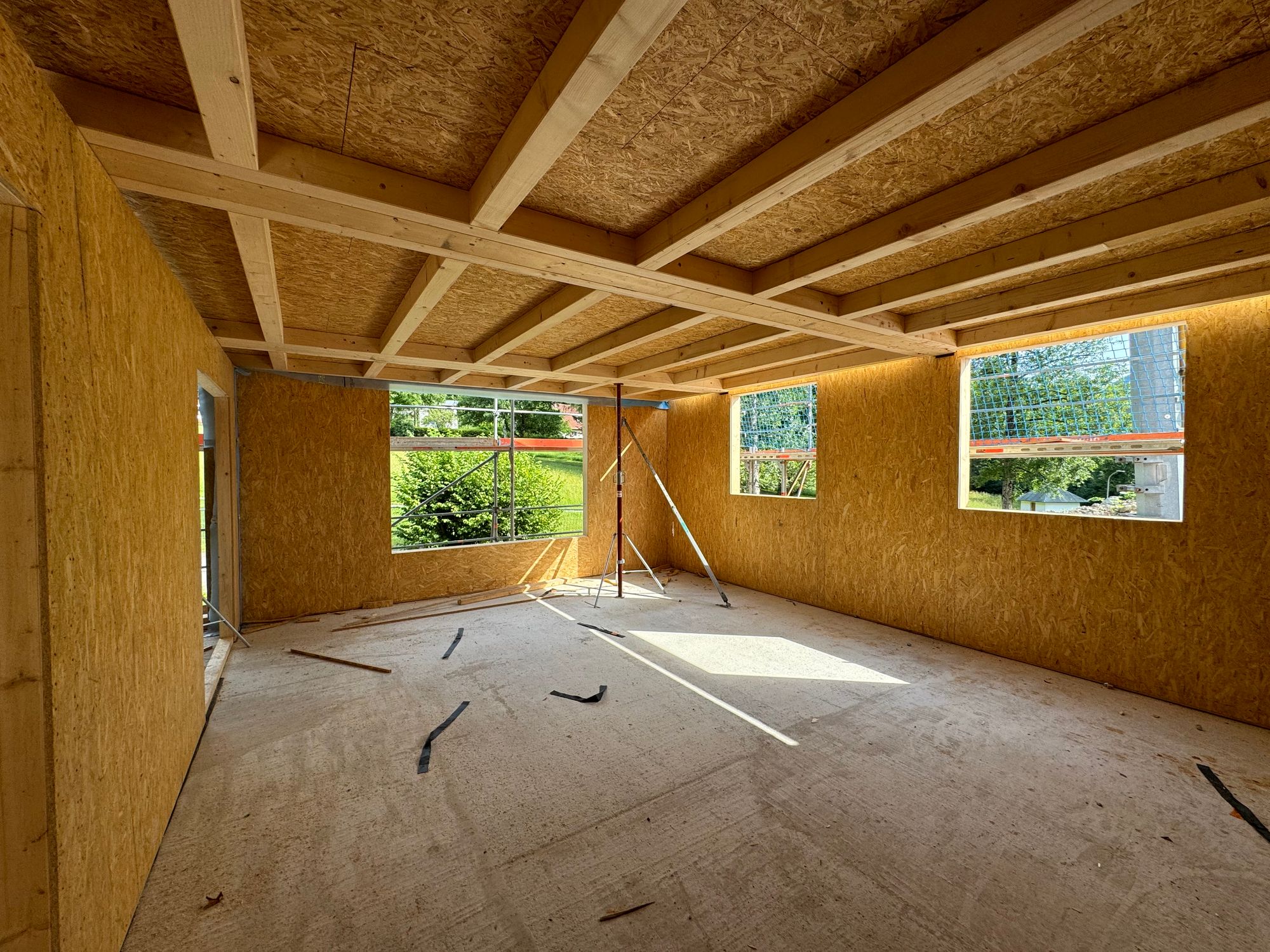

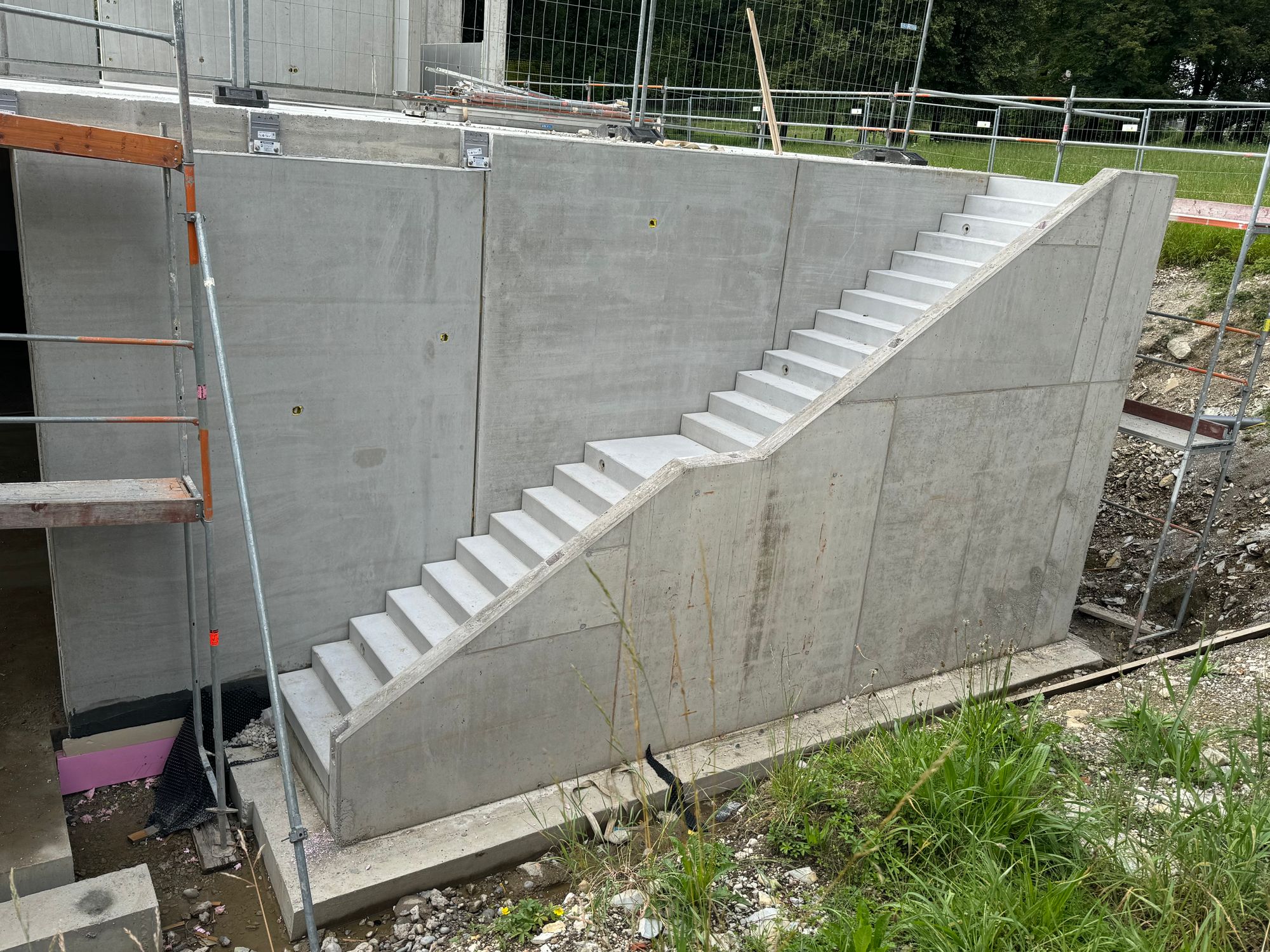

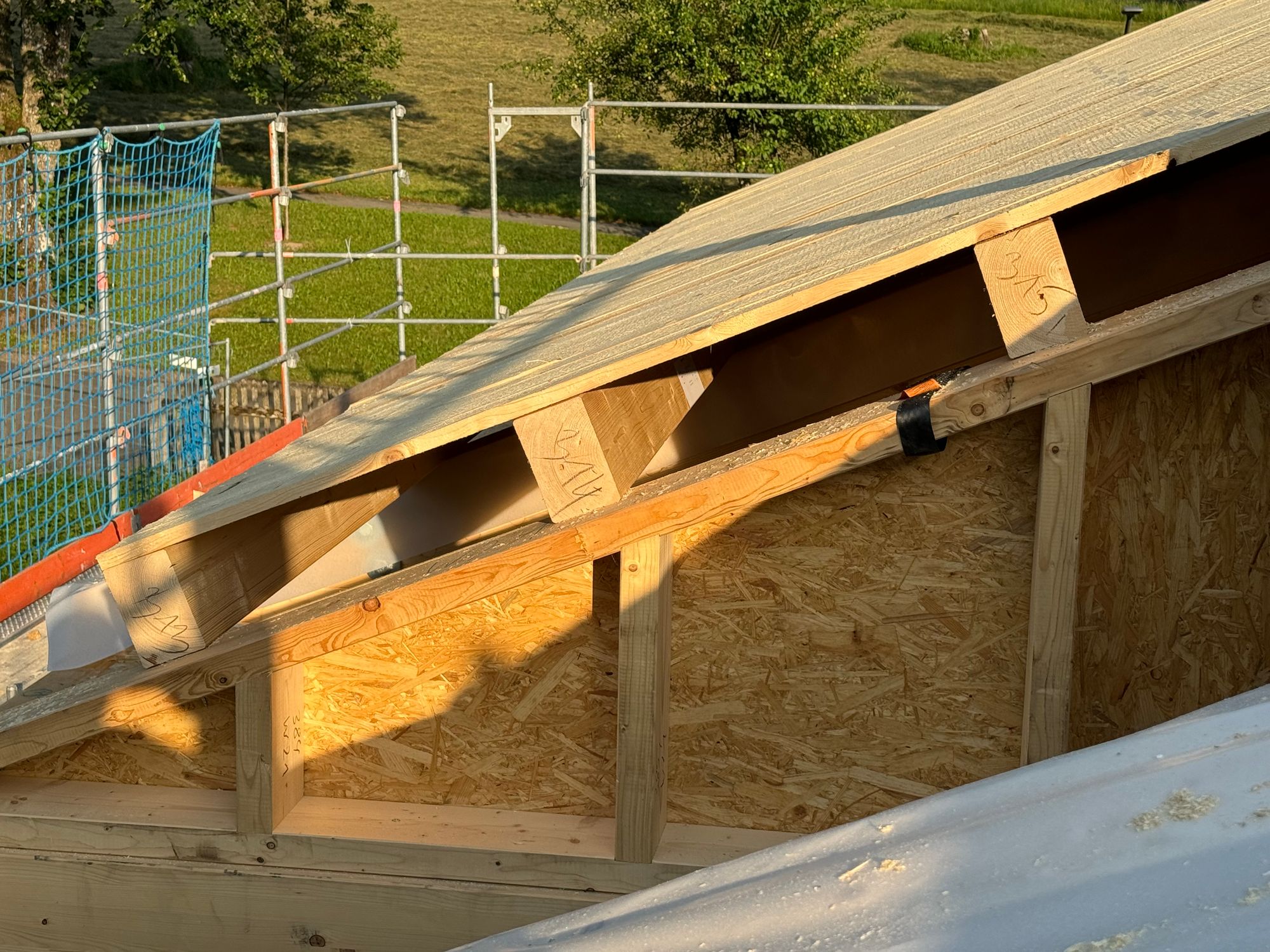

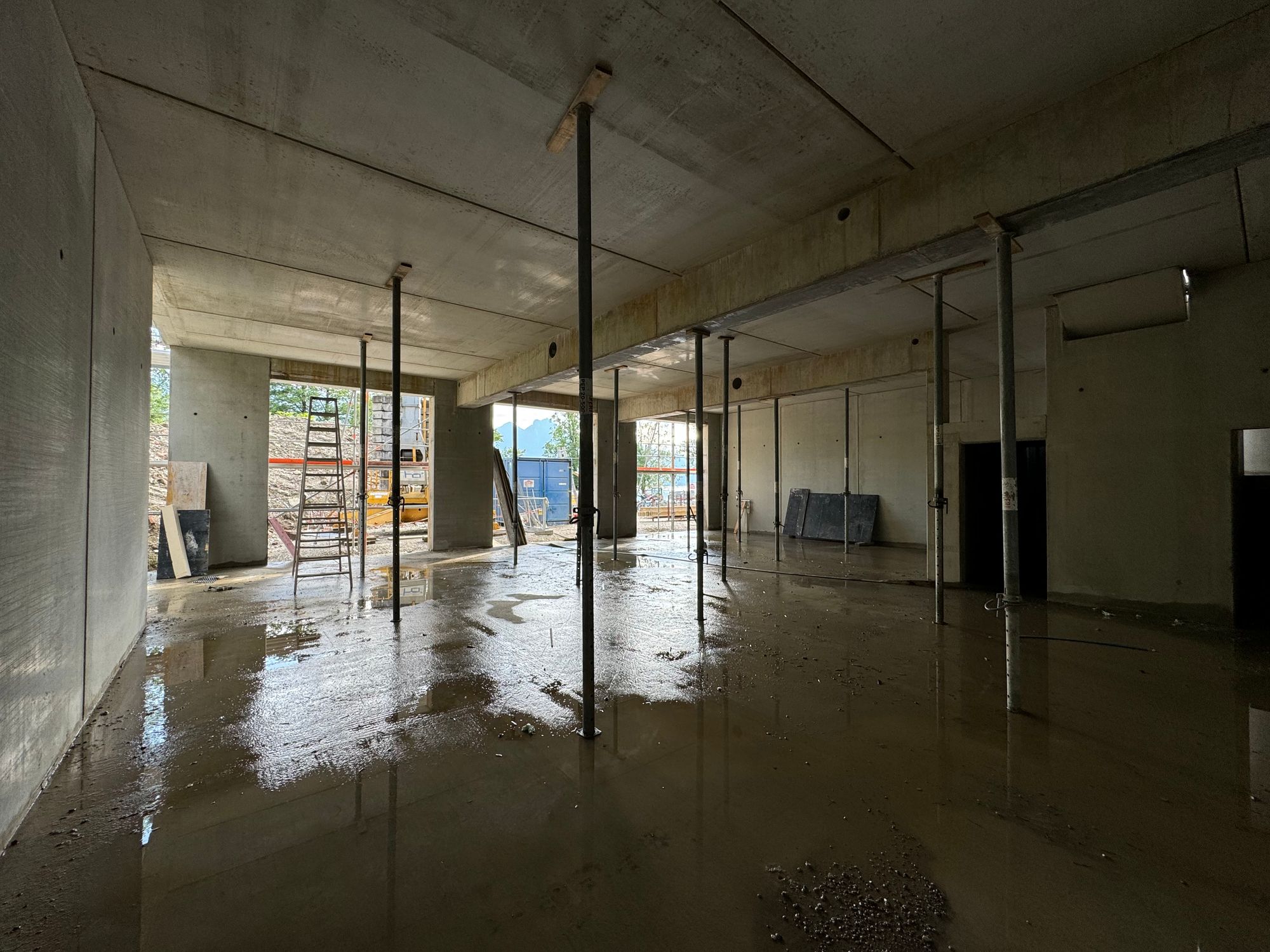

Juli 2024: Außentreppe, Aufstellen Außen- und Innenwände OG, Balkenlage OG, Dach (Binder, Pfetten, Verschalung)

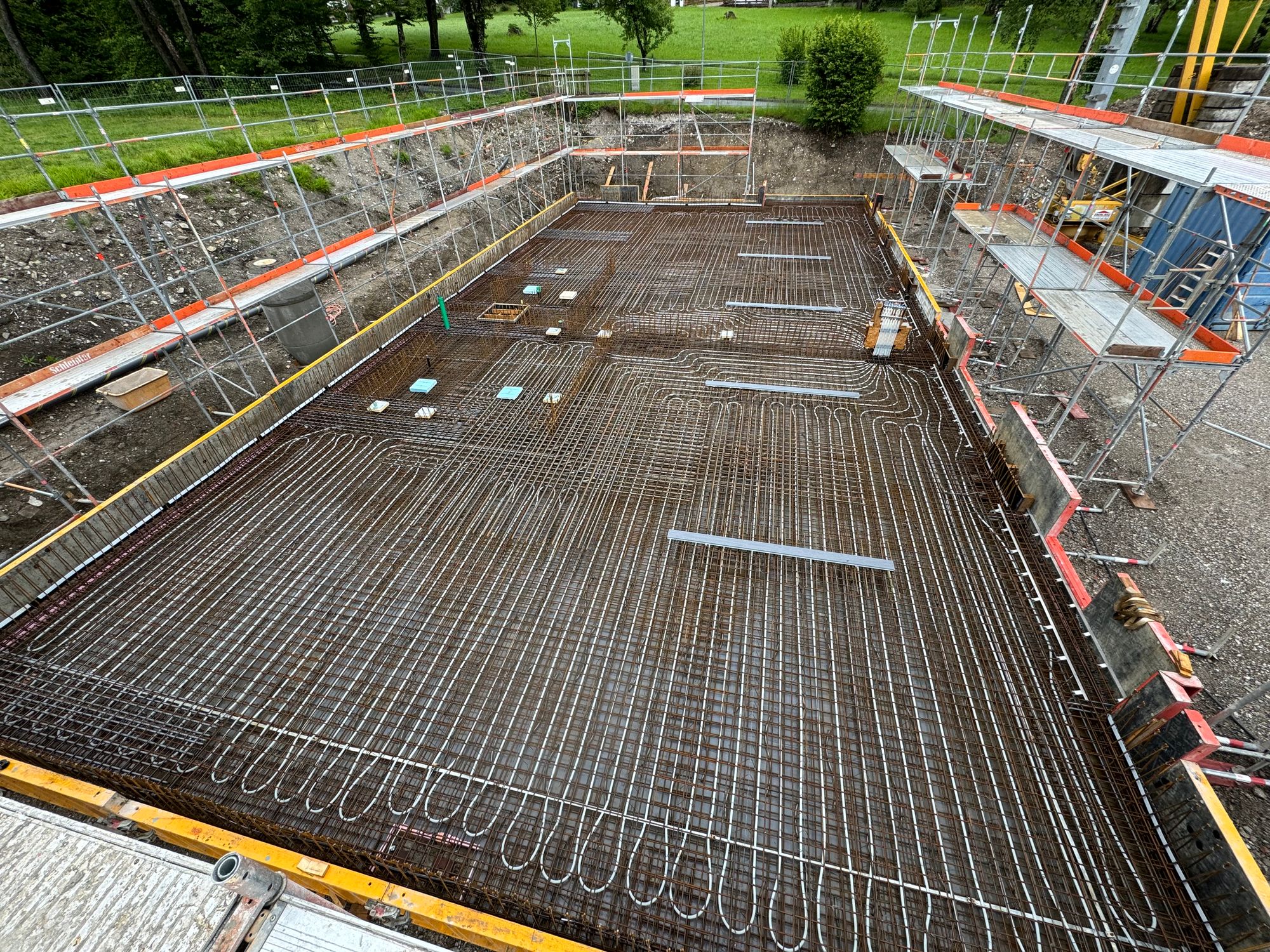

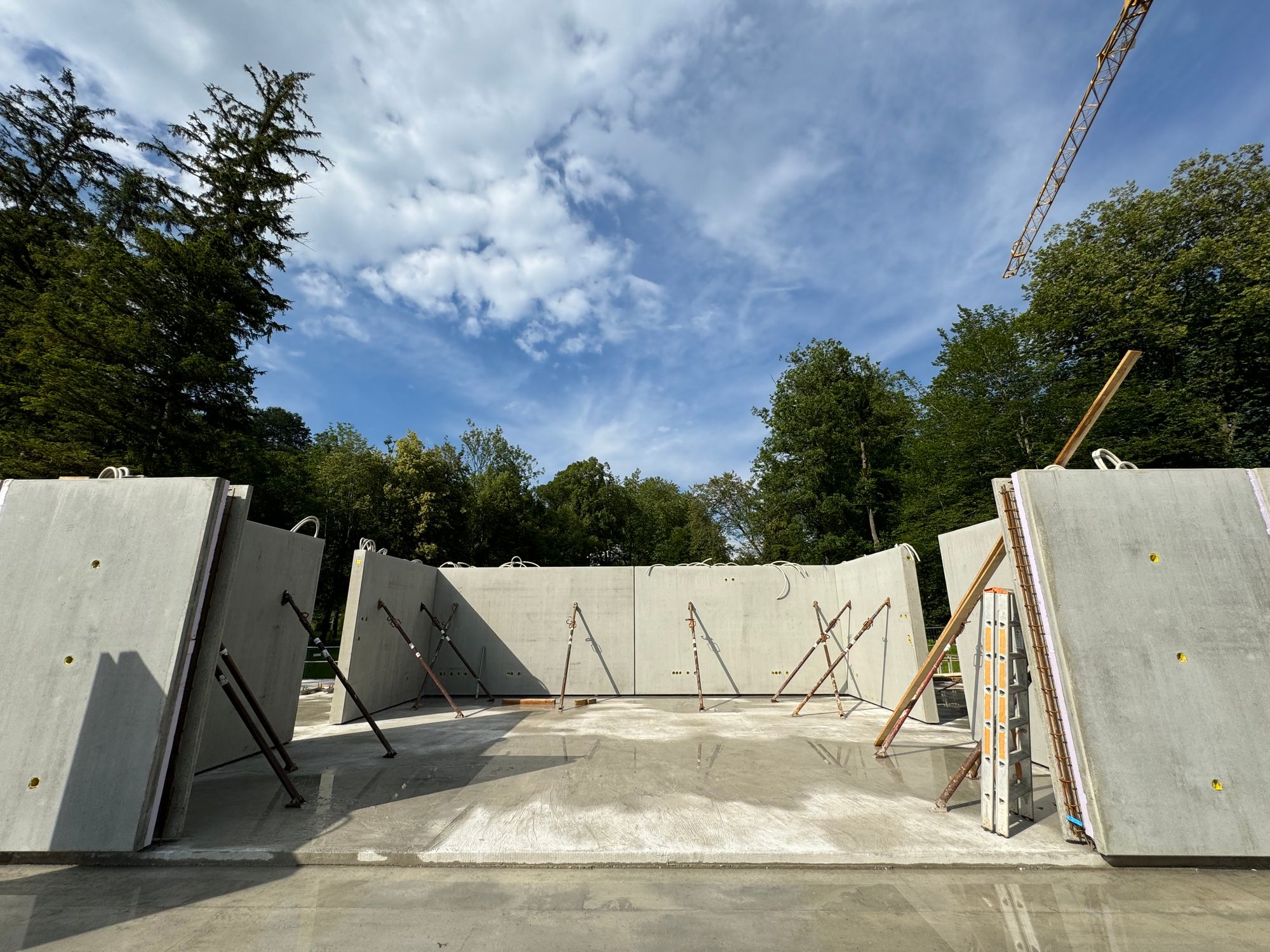

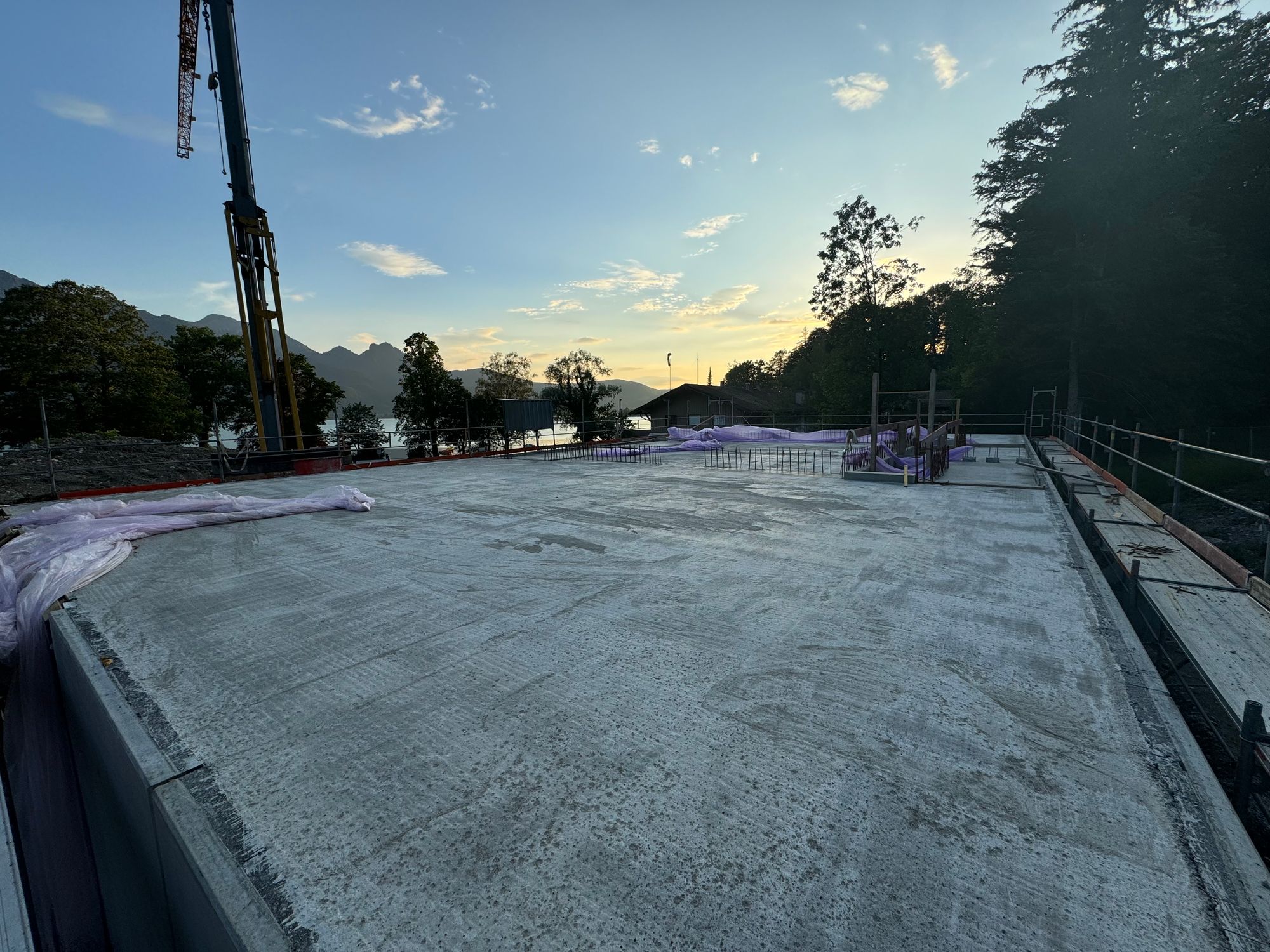

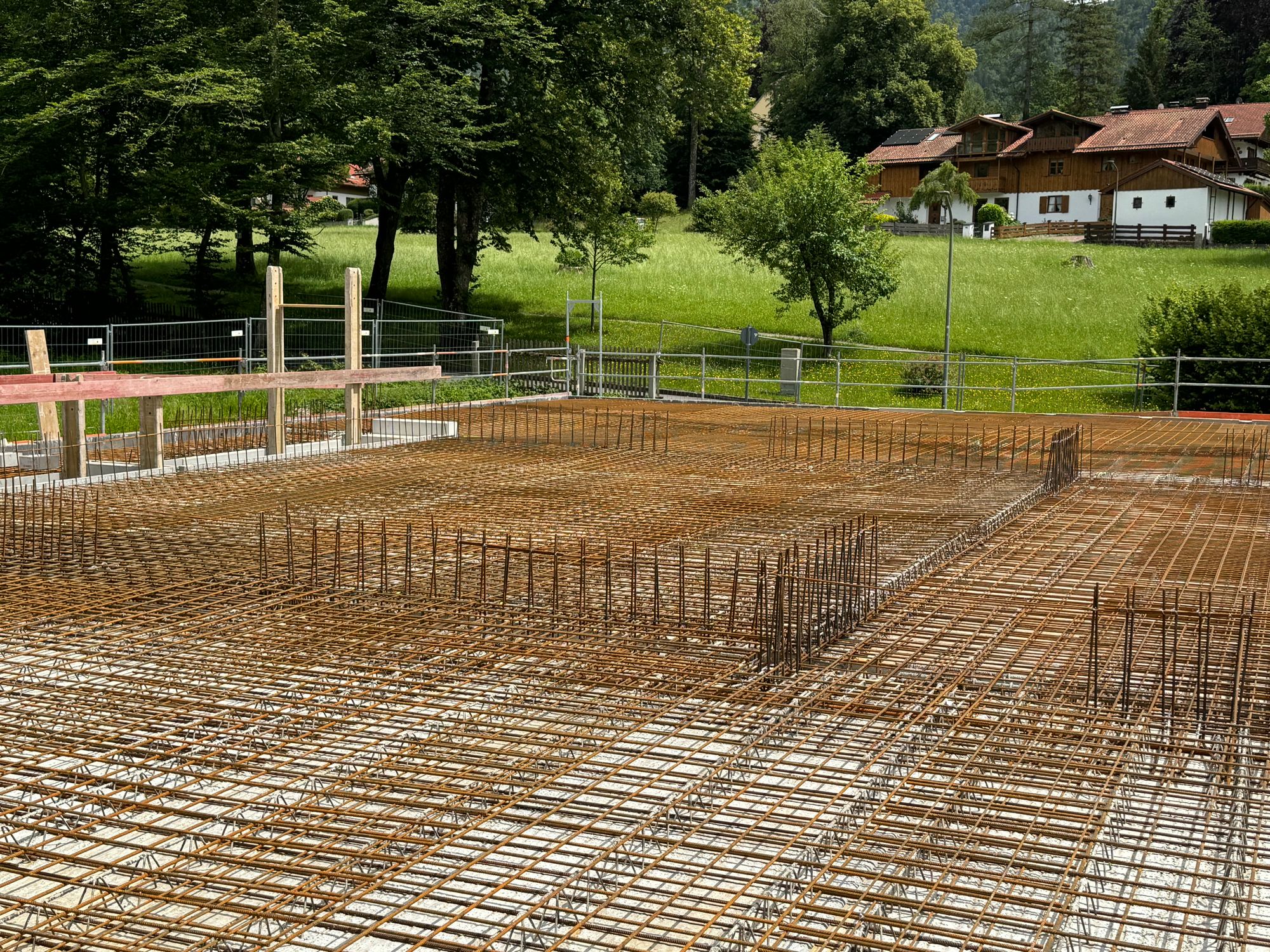

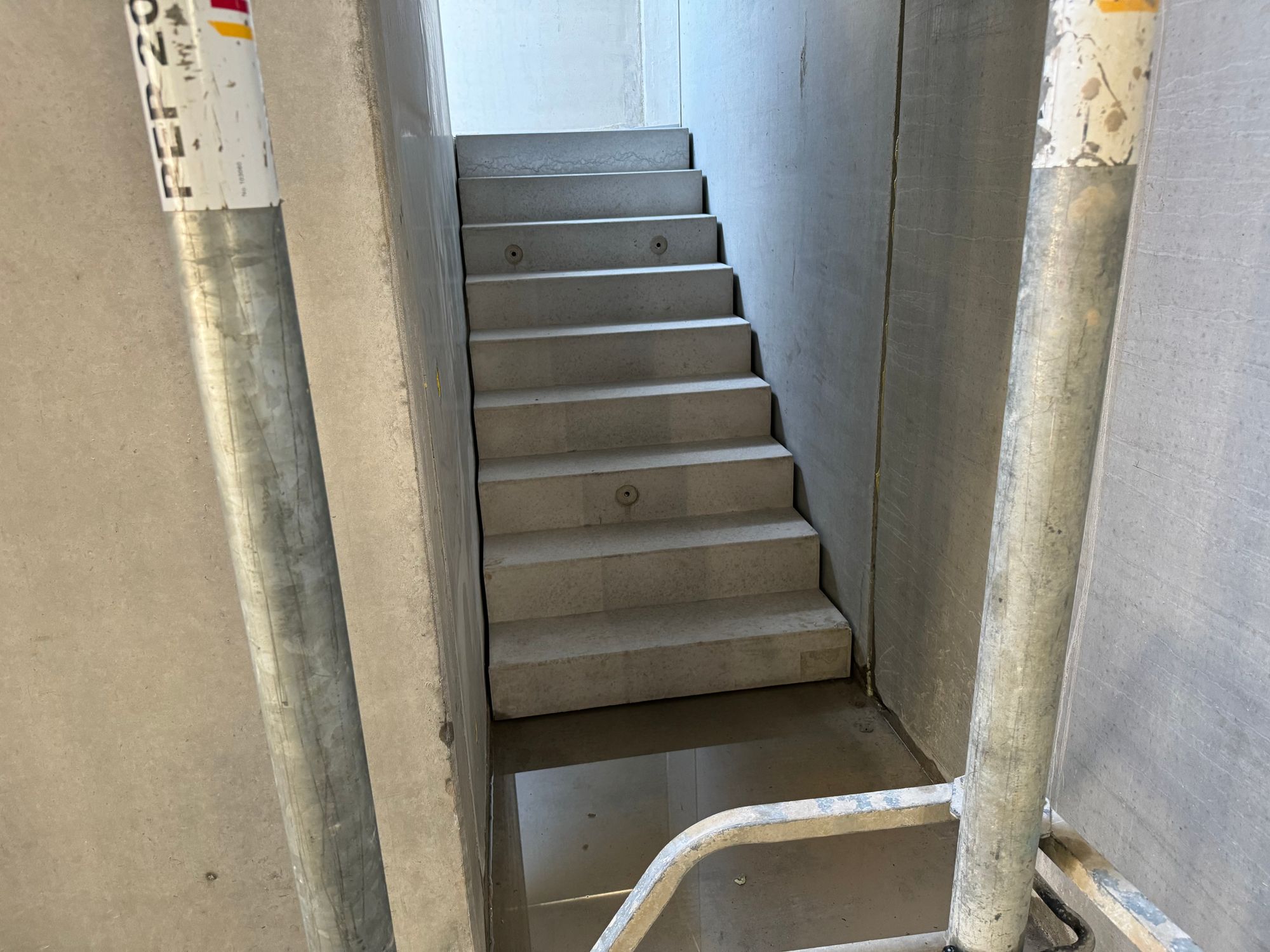

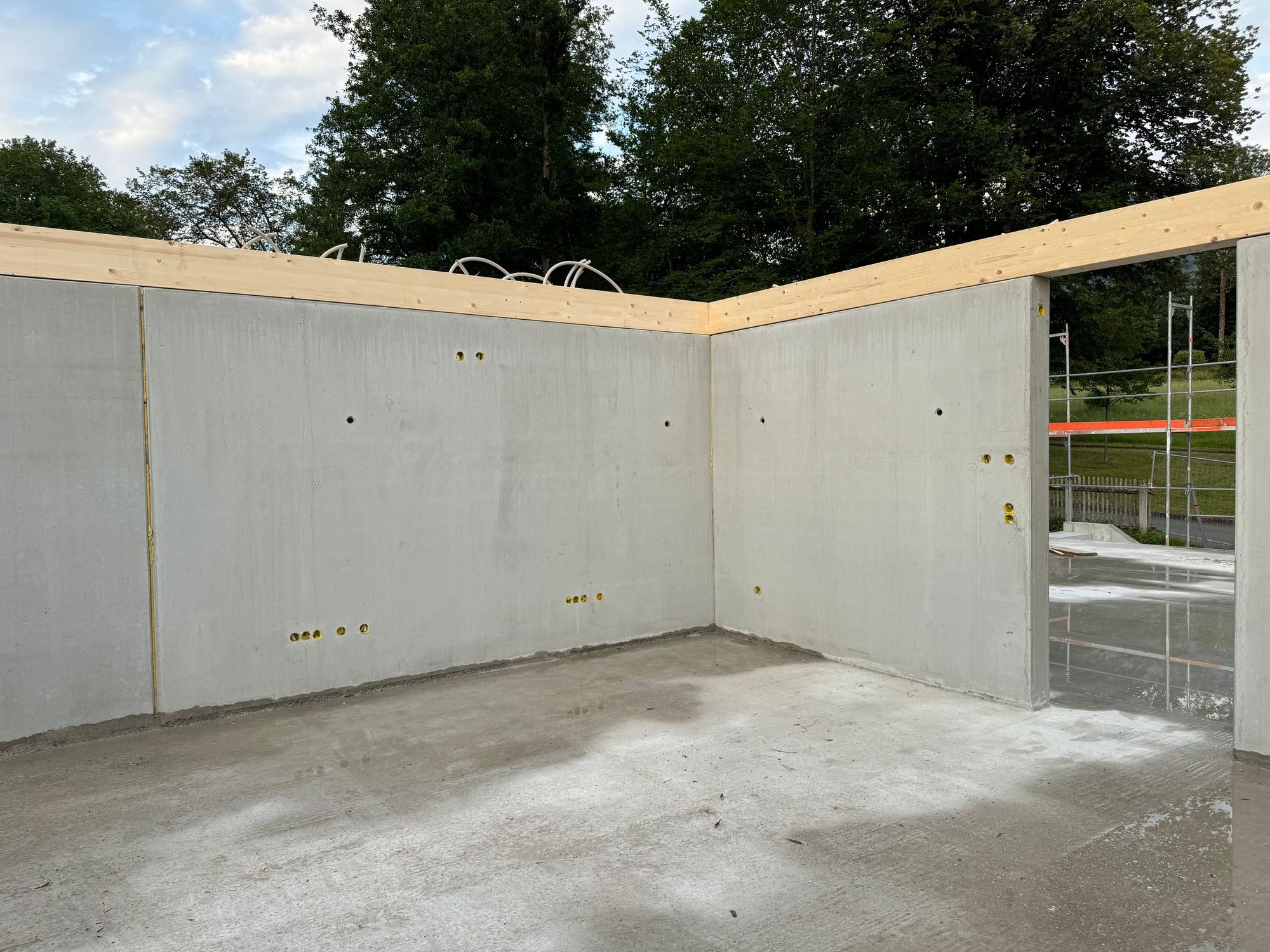

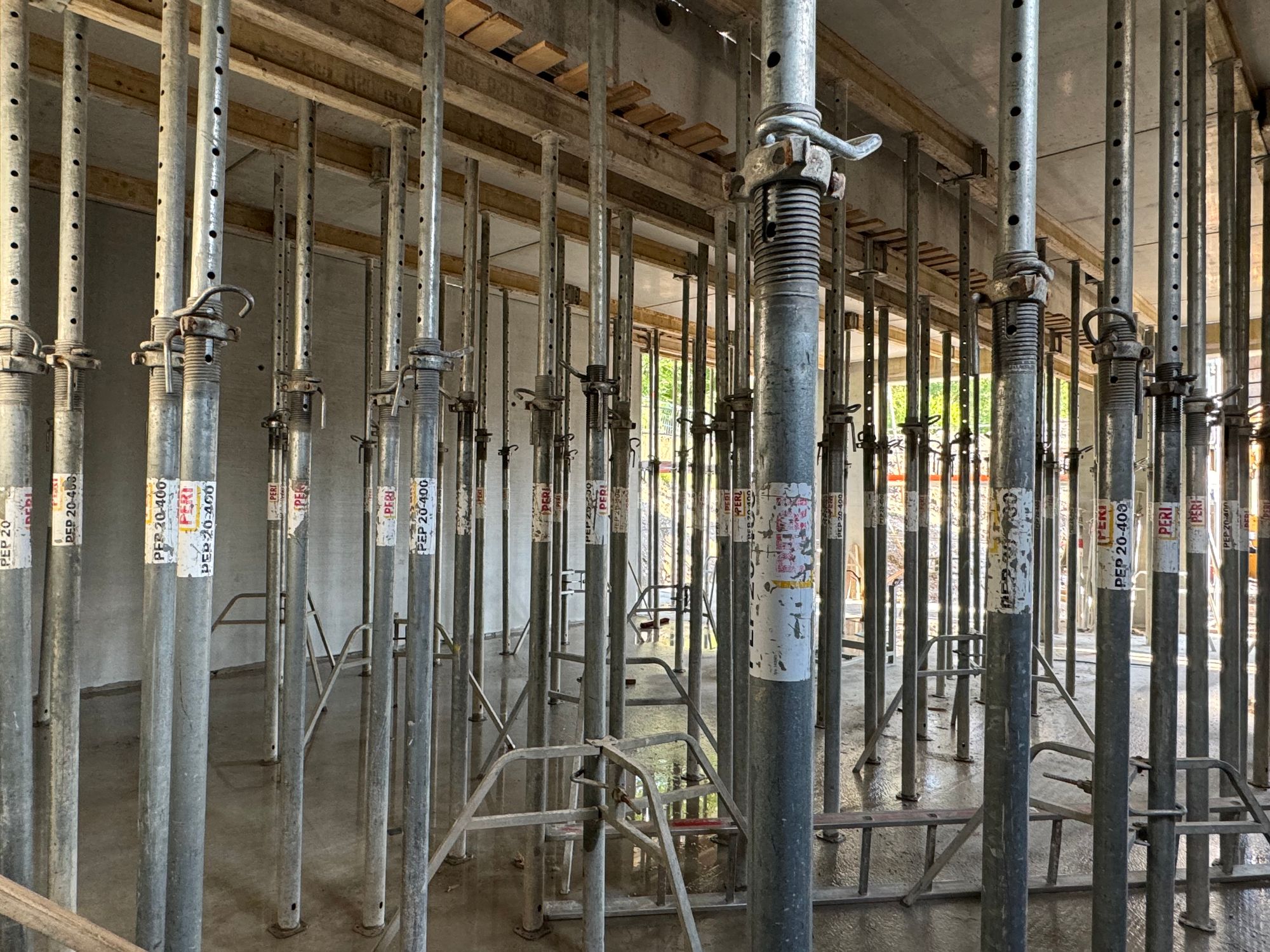

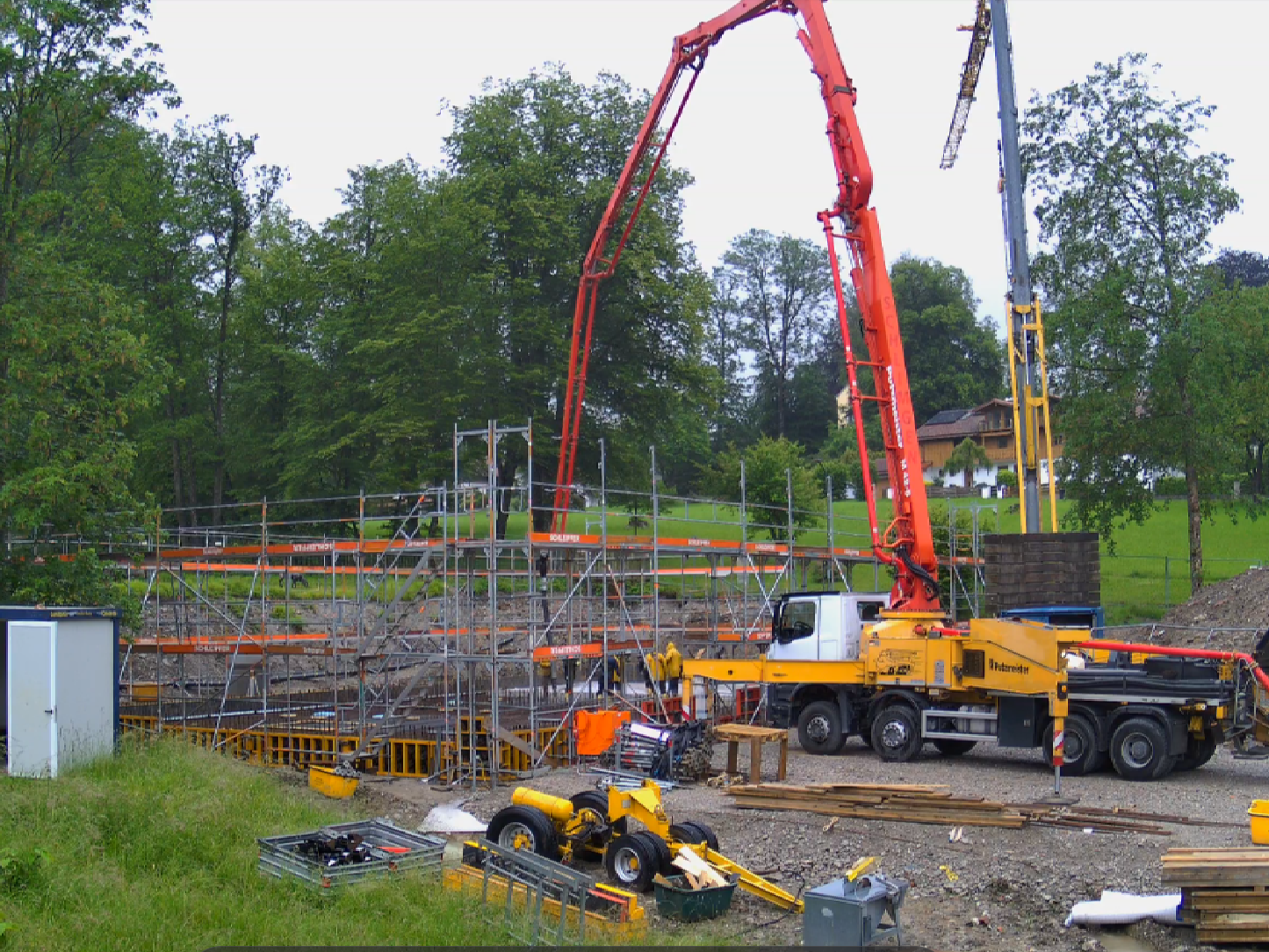

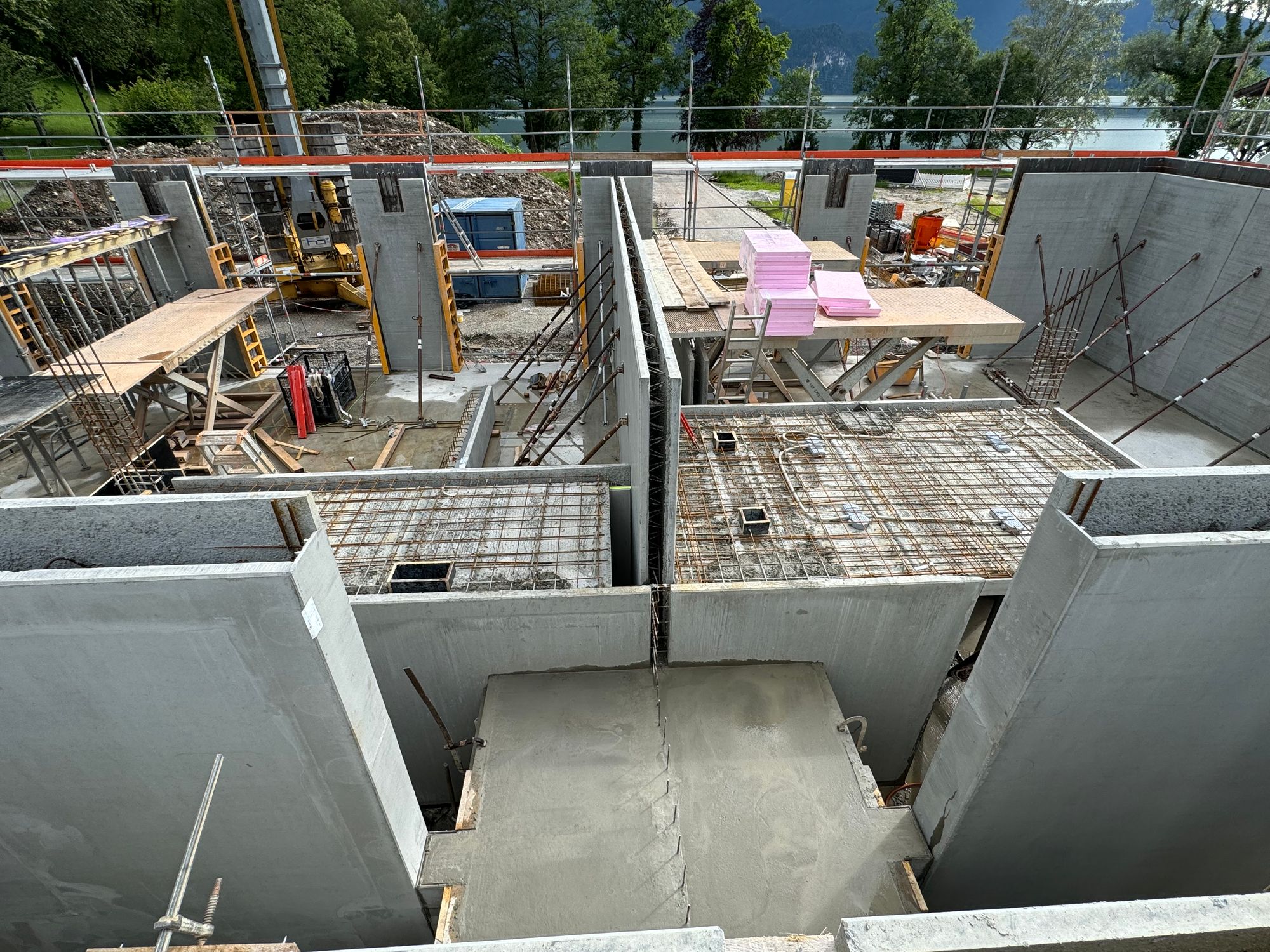

Juni 2024: Bodenplatte betoniert, Außen- und Innenwände EG, Zwischendecken, Treppenpodeste, Innentreppen, Decke über EG, Stützen OG, Wandscheibe Ost, Abdichtungen

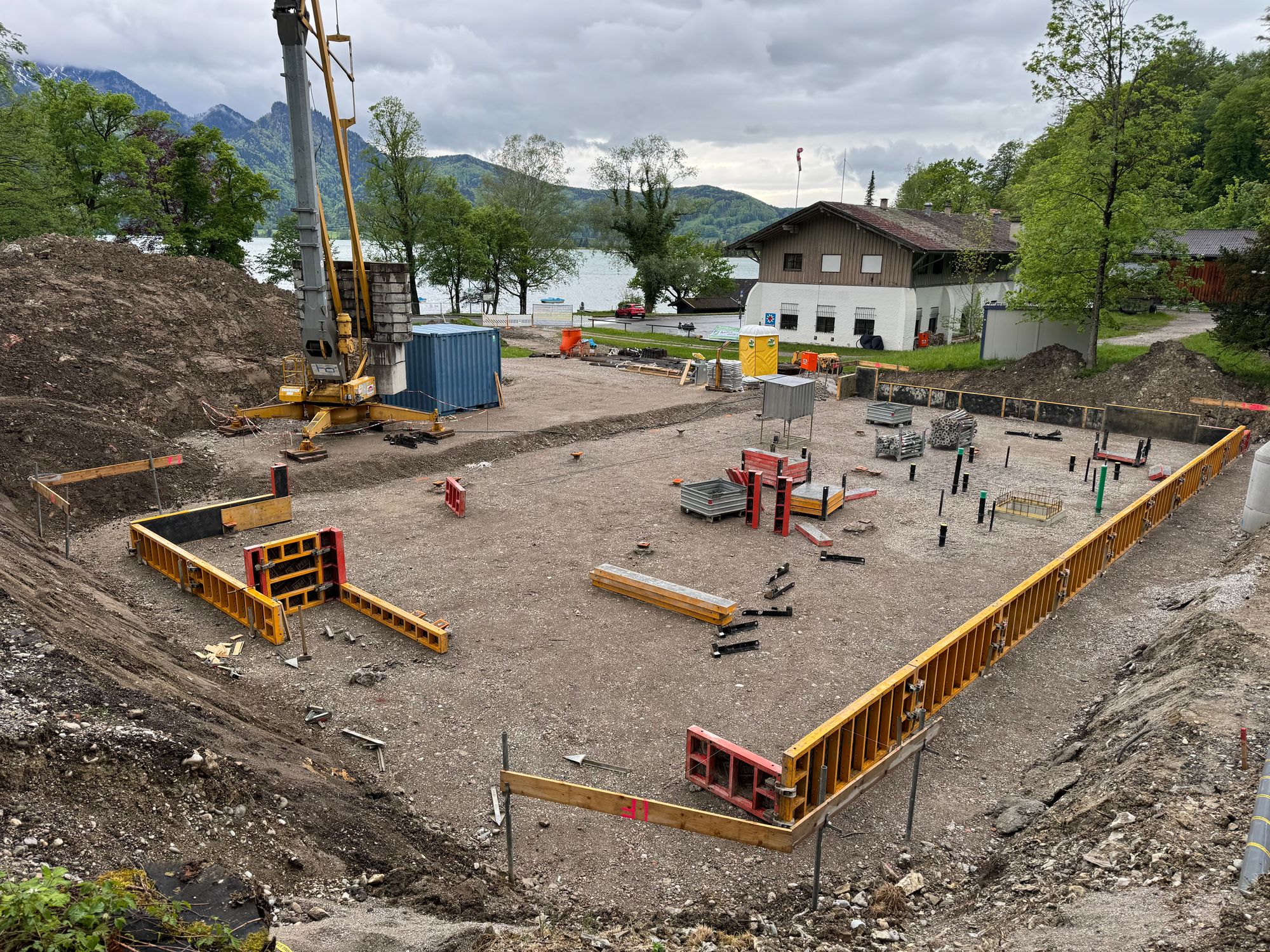

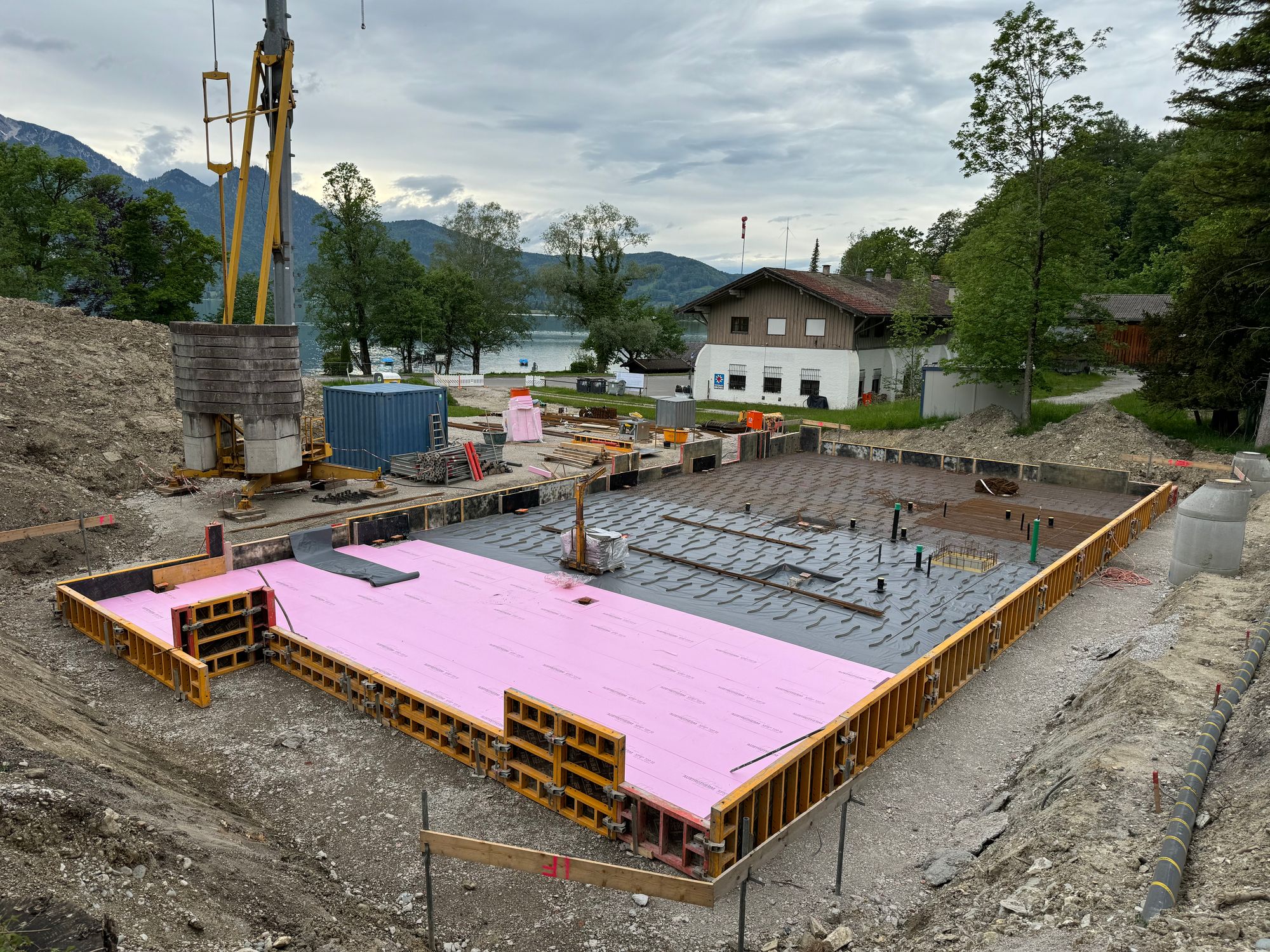

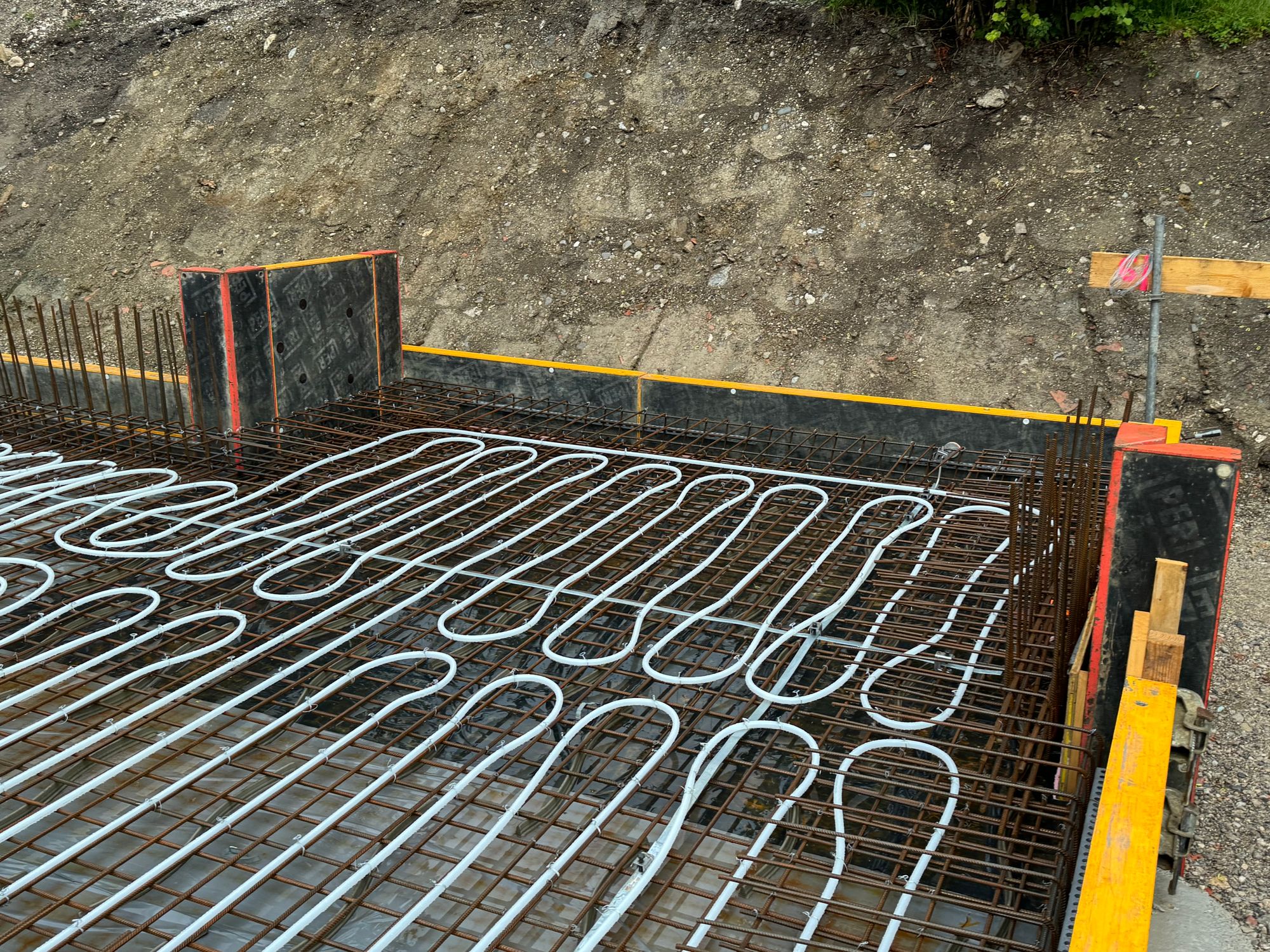

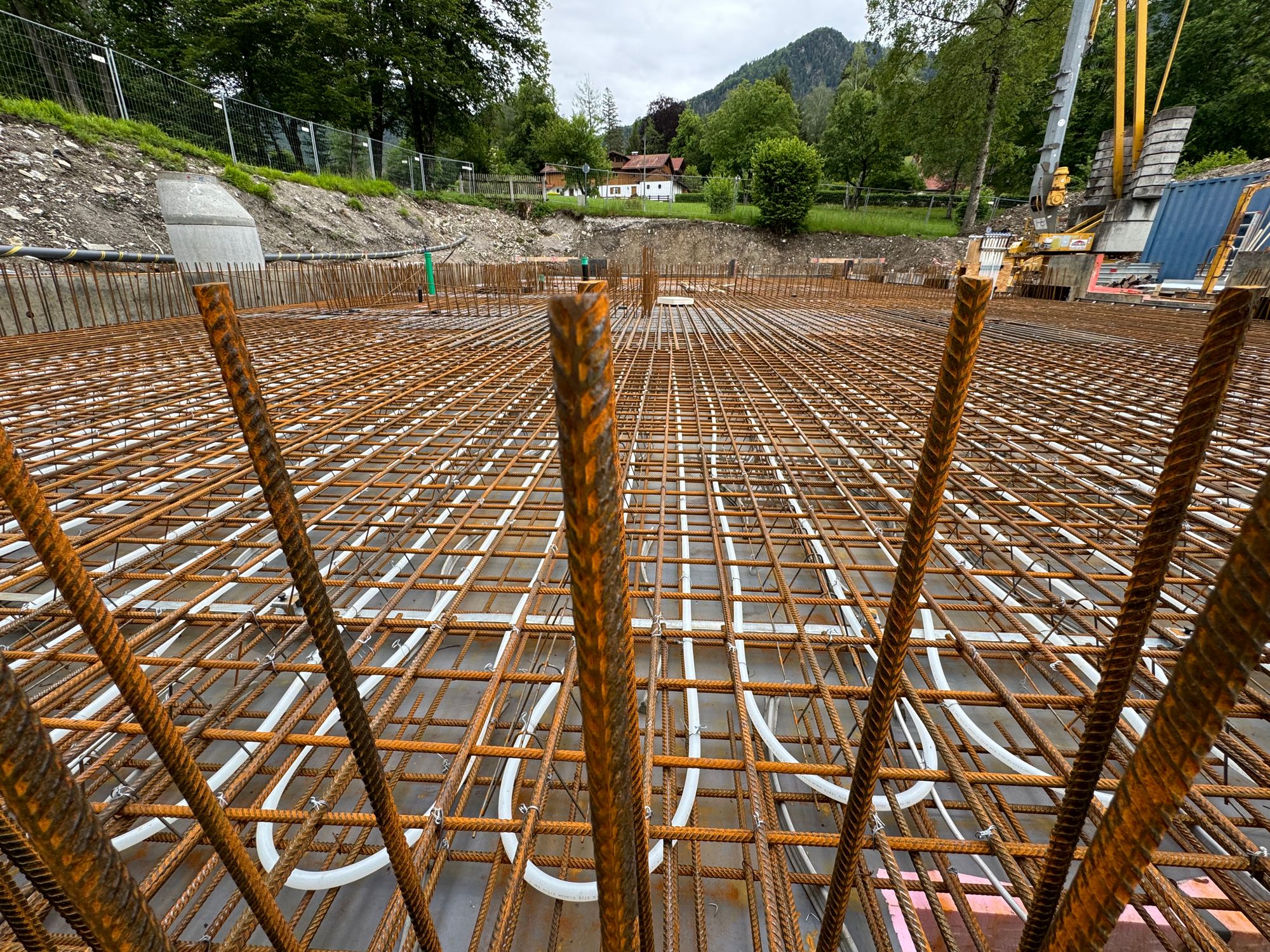

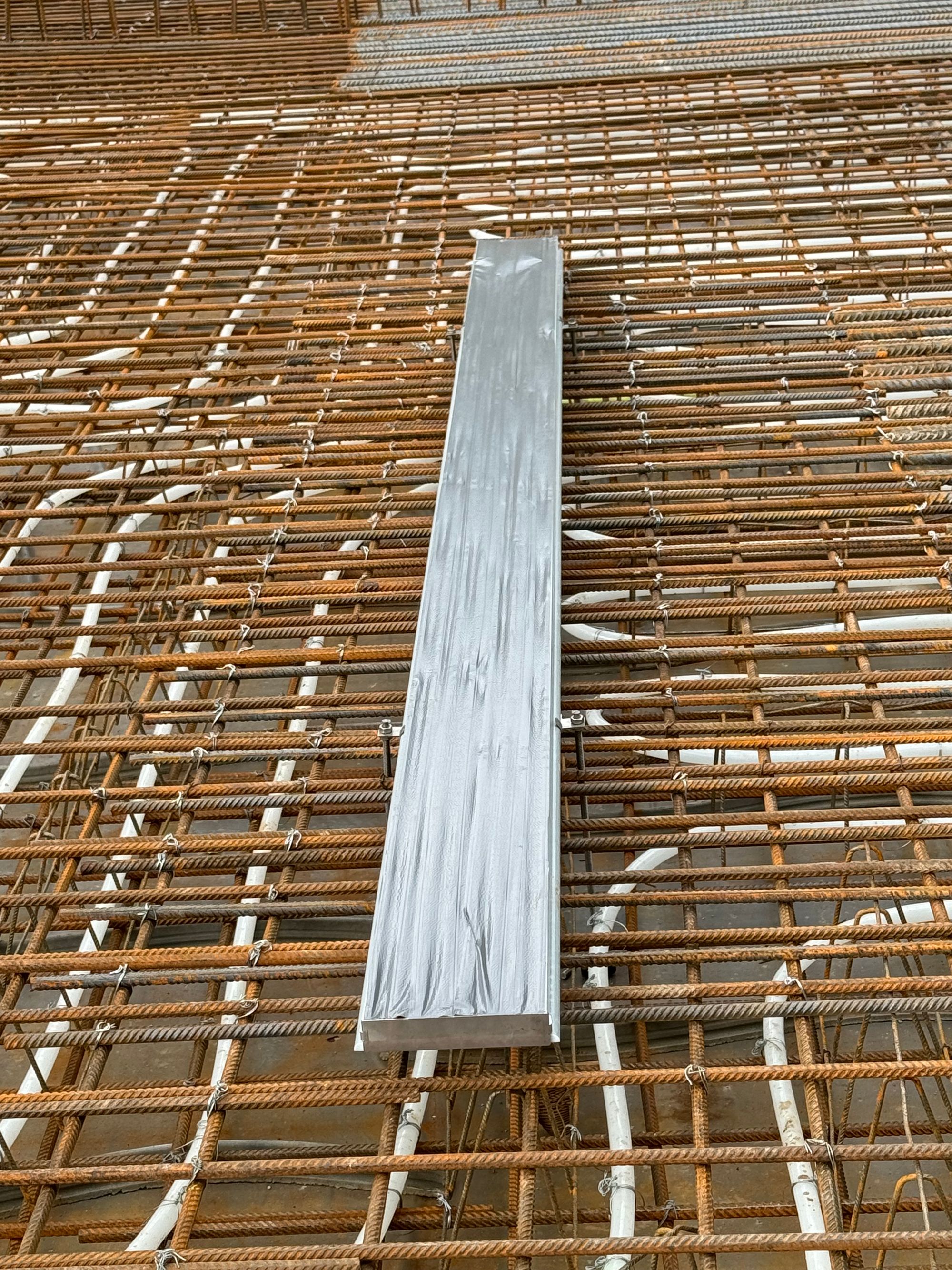

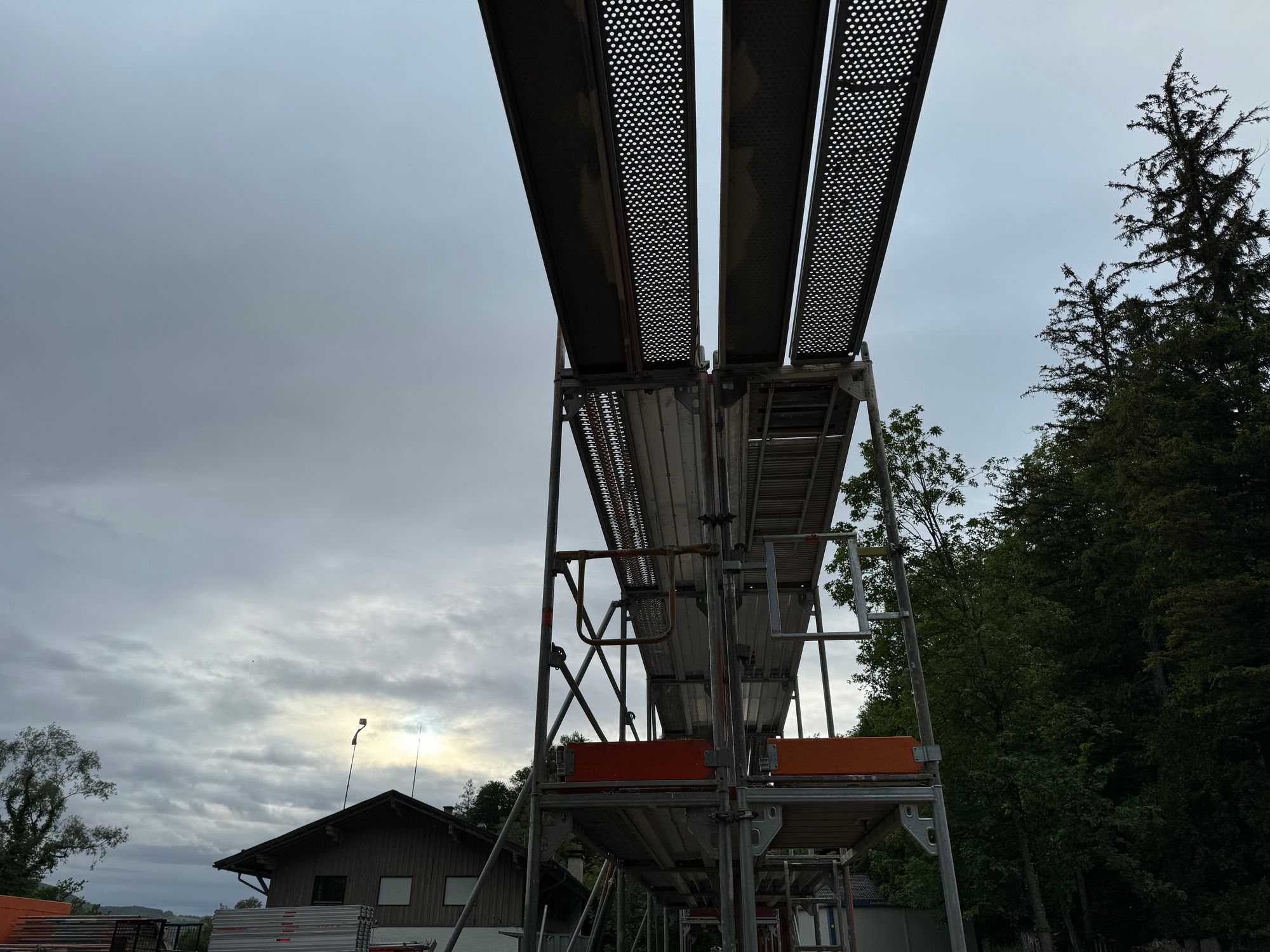

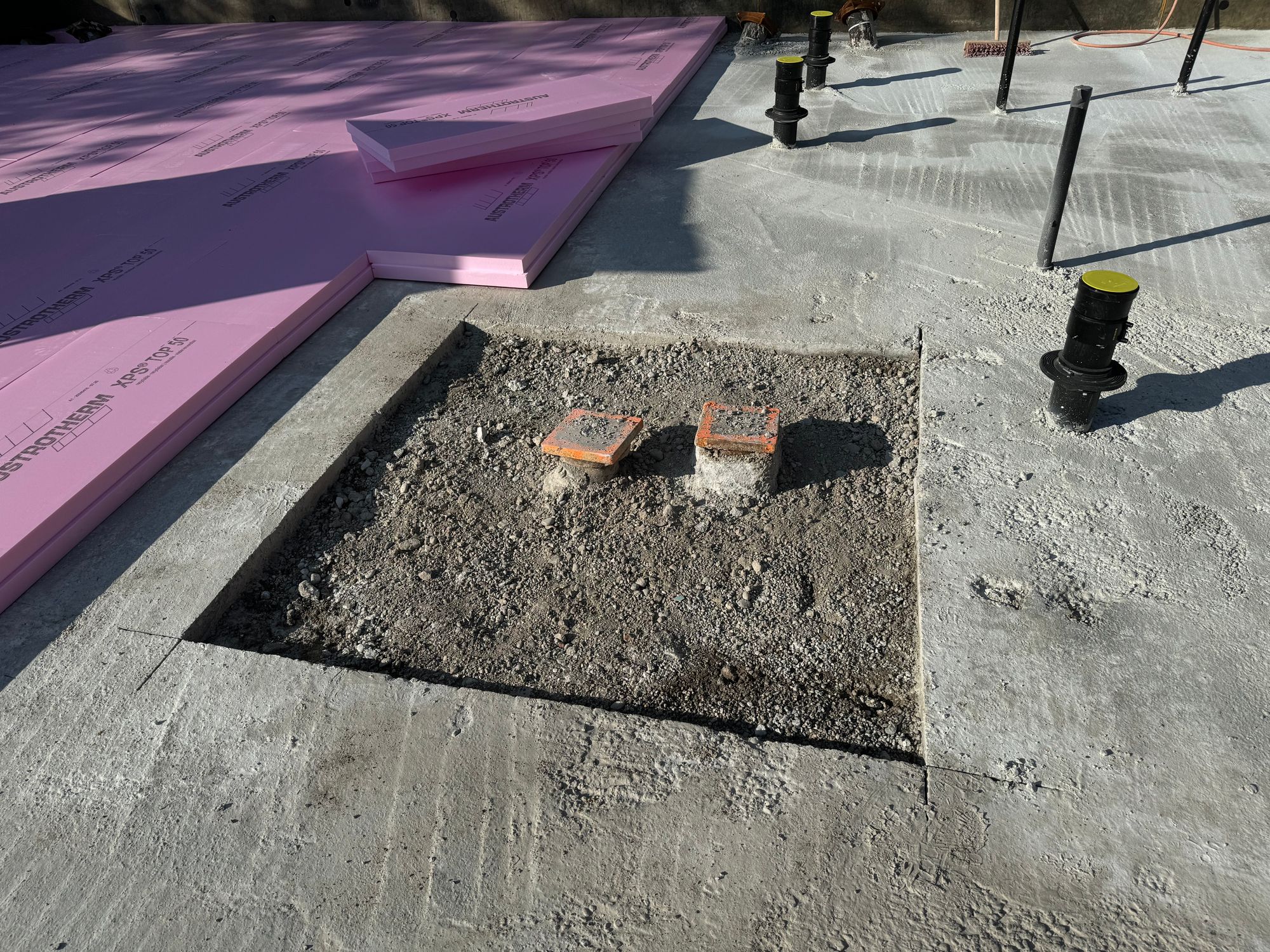

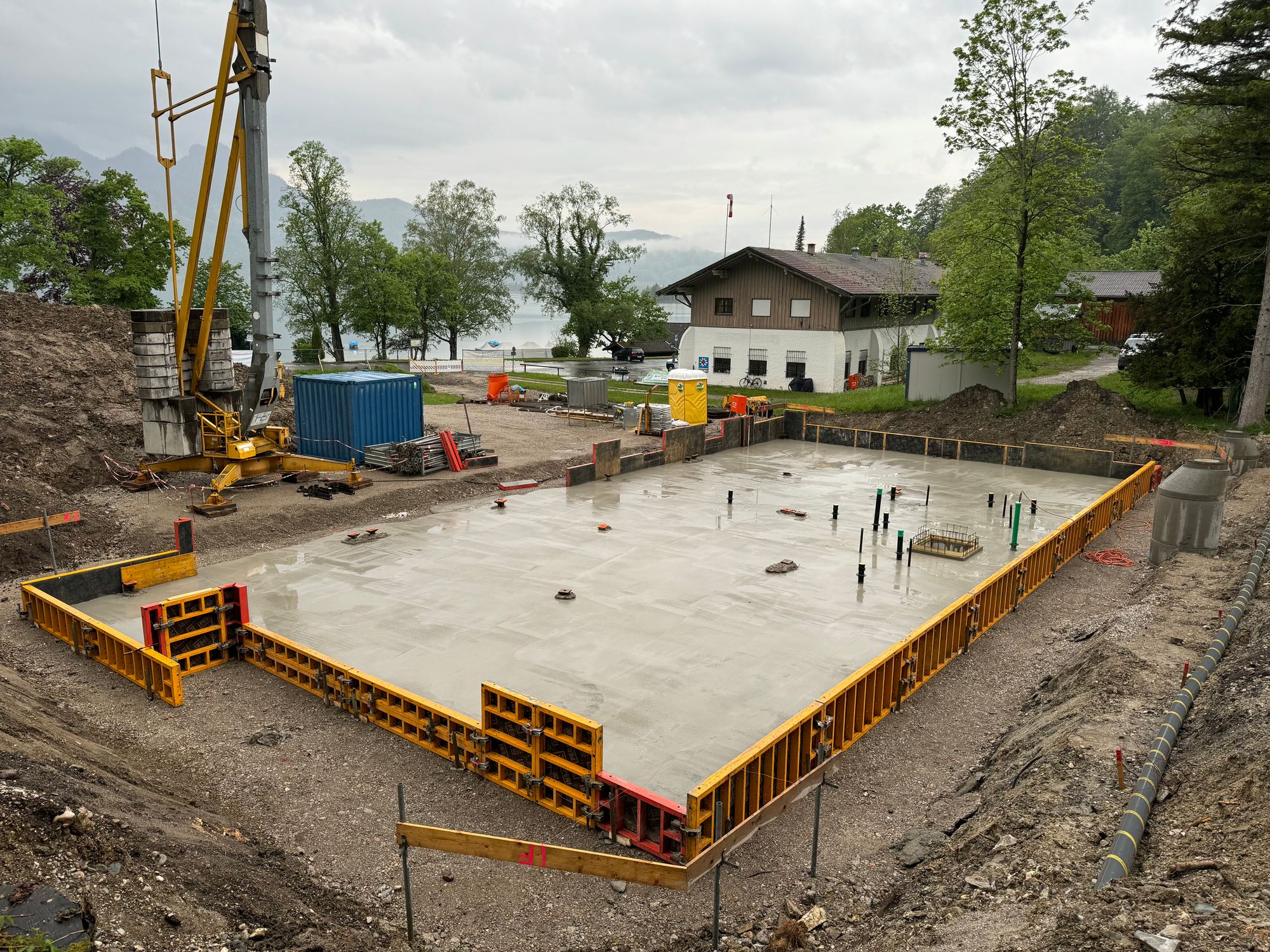

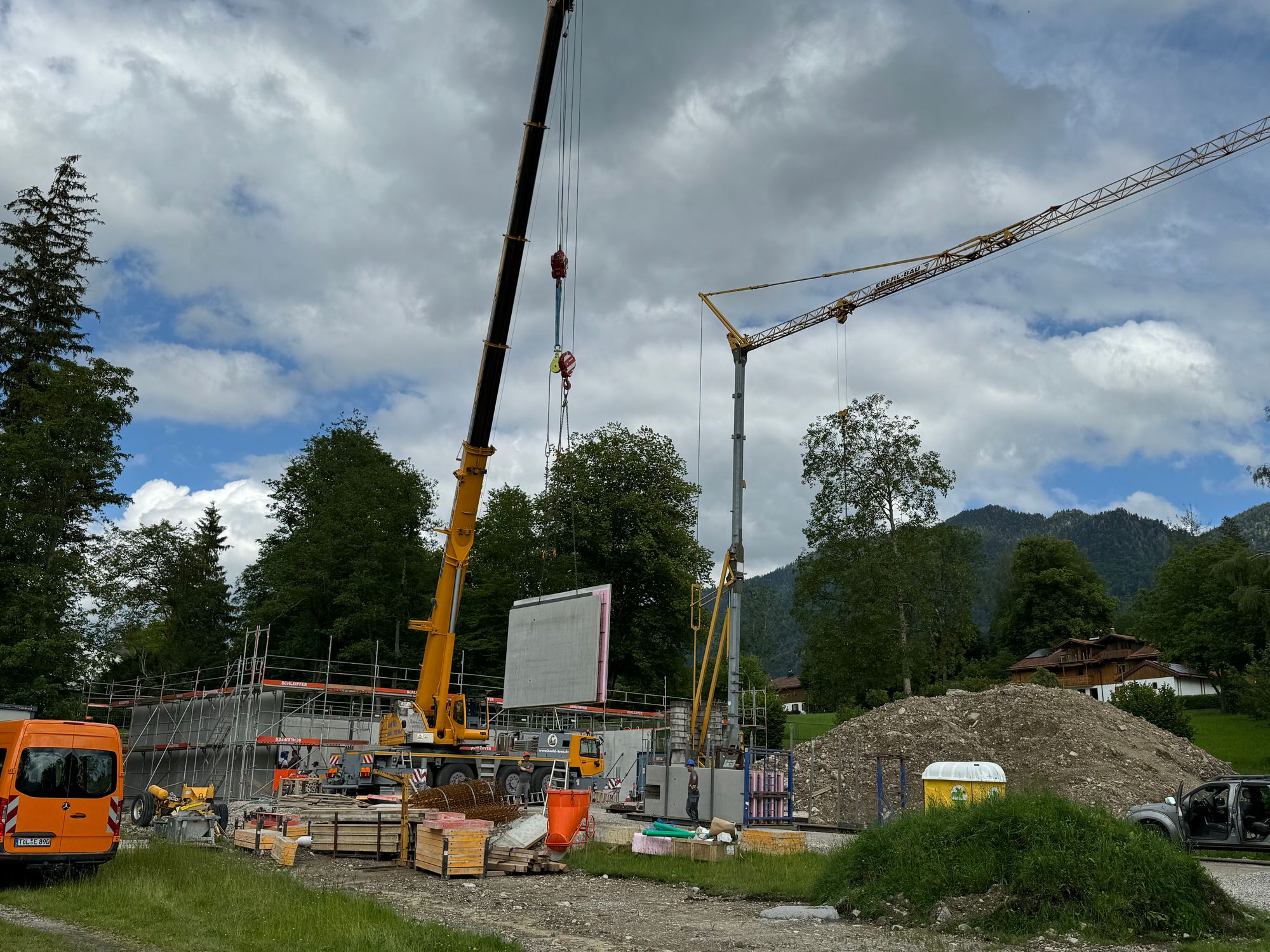

Mai 2024: Bodenplatte: Sauberkeitsschicht, Dämmung, Bewehrung, Fundamenterder, thermische Aktivierung, Gerüstbau

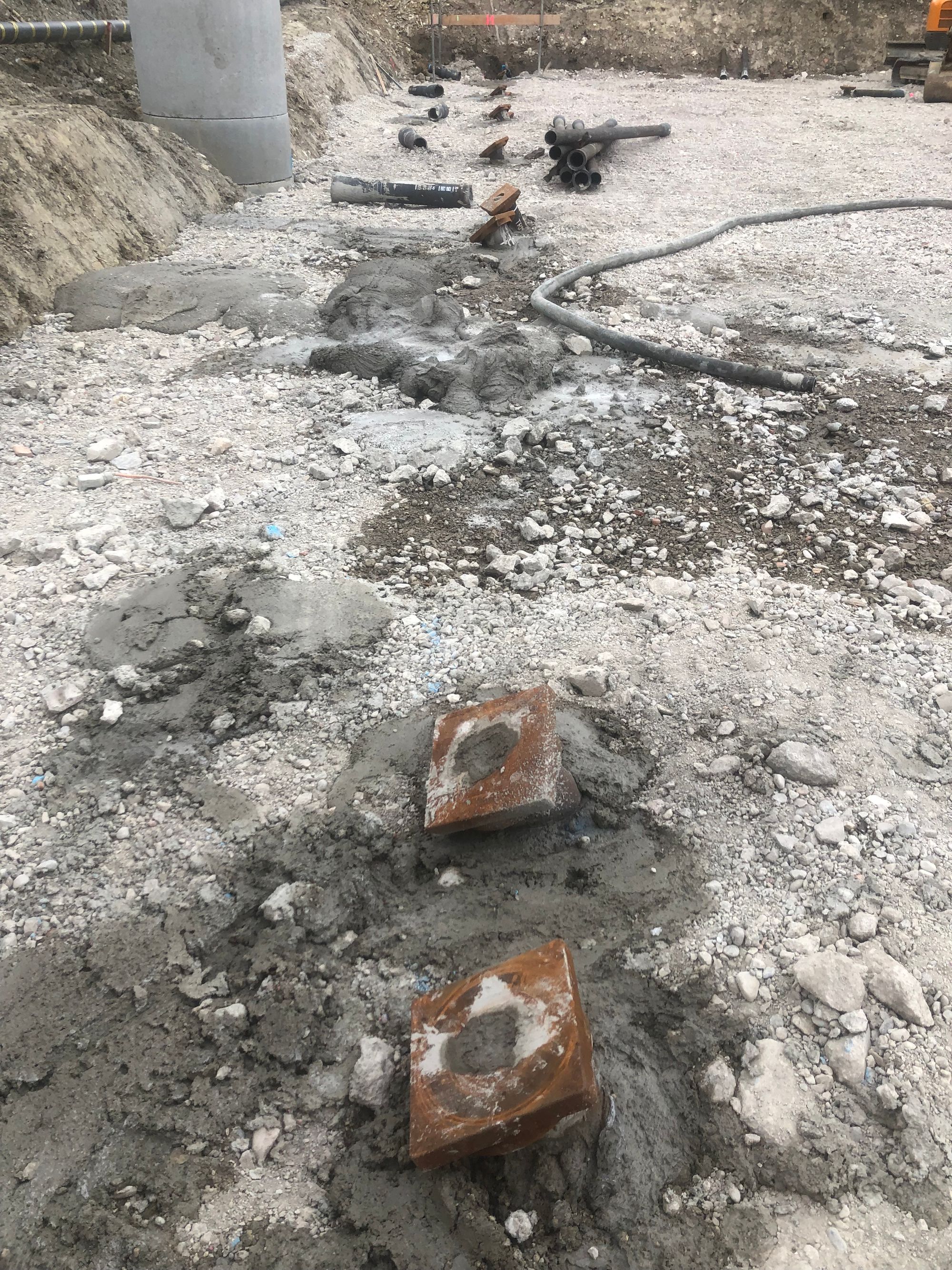

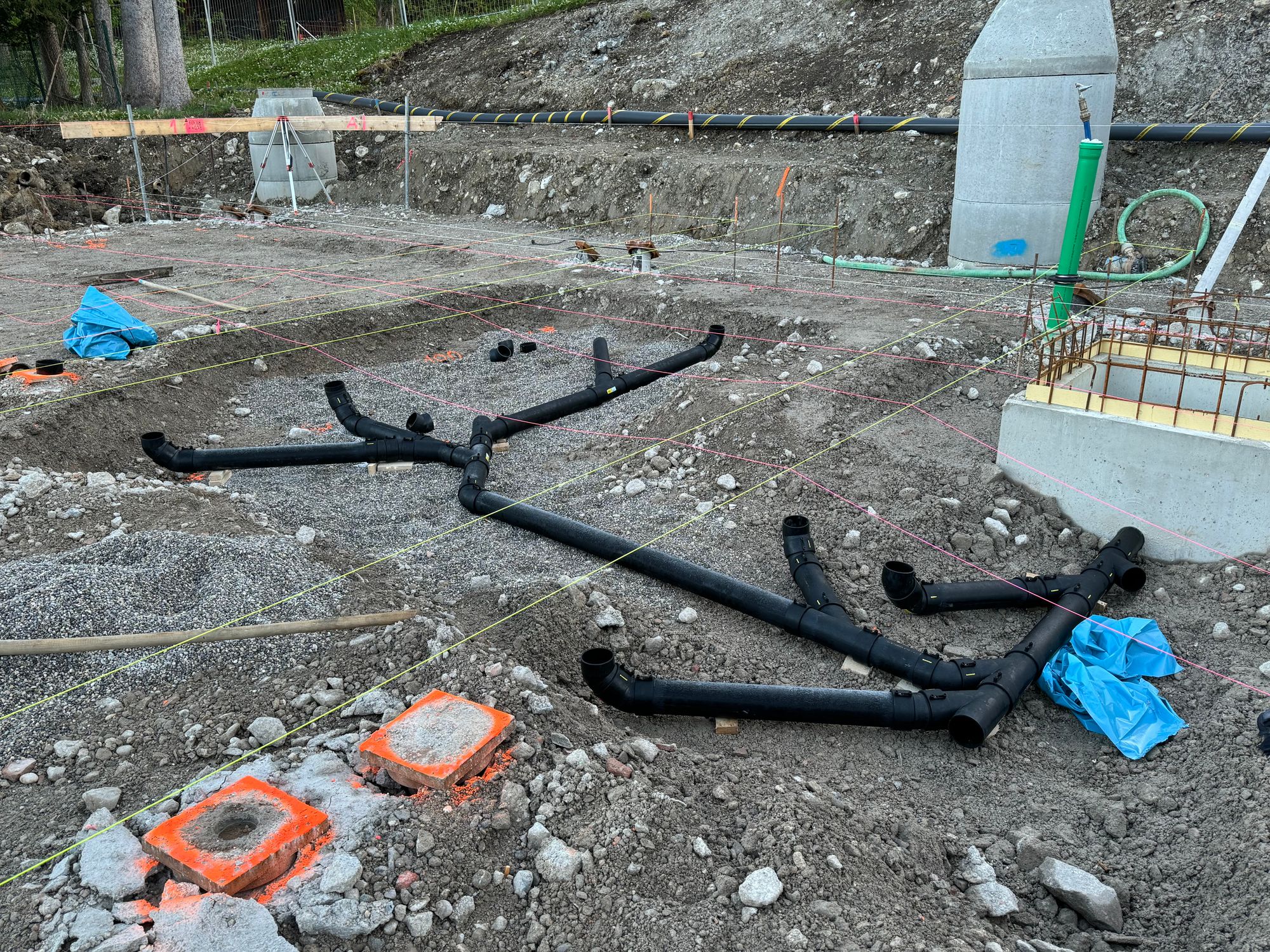

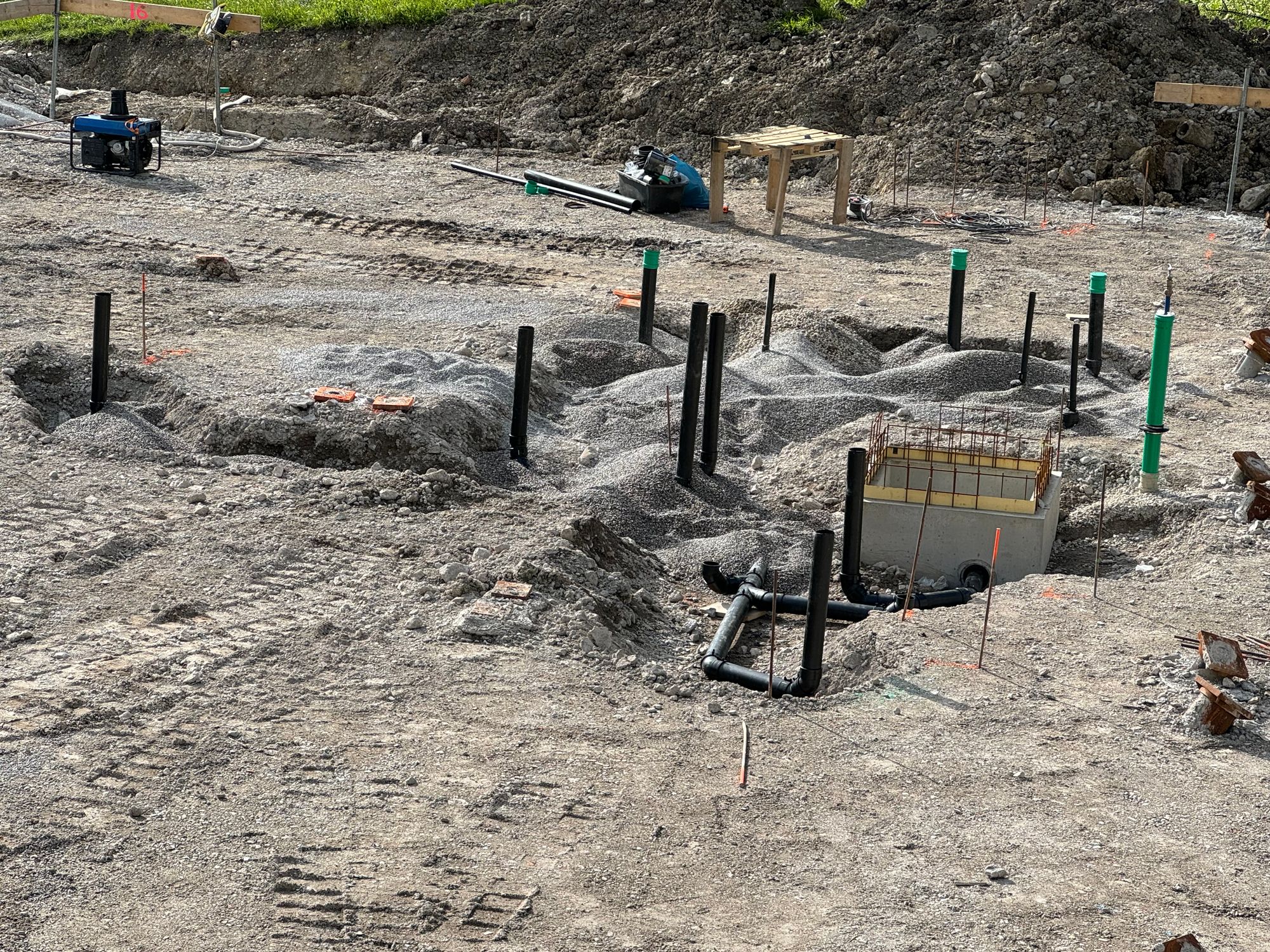

April 2024: Pumpensumpf, Trinkwasser- und Grundleitungen

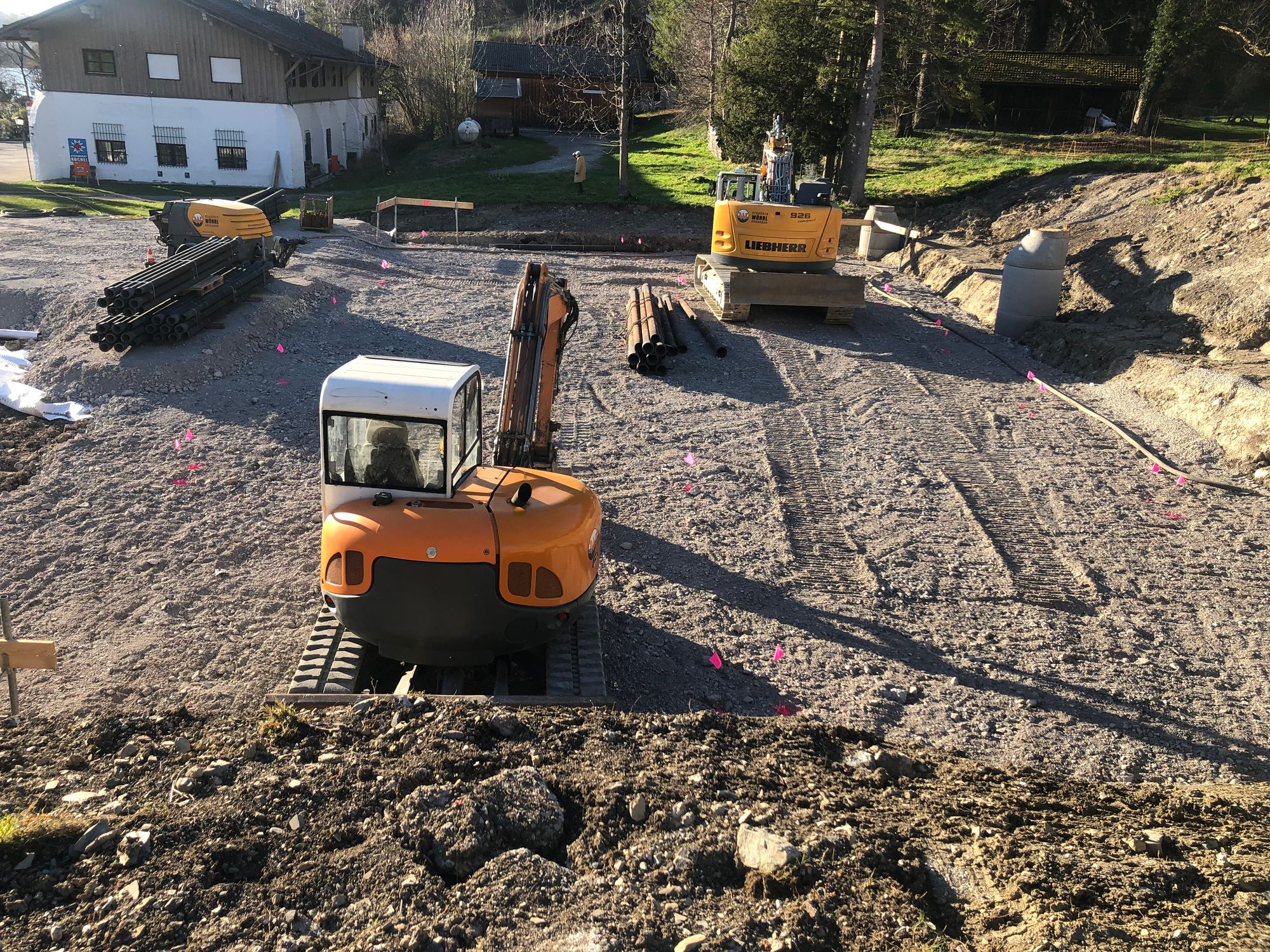

März 2024: Baubeginn, Aushub und Planum für Zufahrt und Baugrube, offizieller Spatenstich, Schnurgerüst, duktile Gusspfähle, Verlegung Stromkabel
